超前谋划 积极落实 金寨海创系统计划检修圆满结束
发布时间:2016-03-16 来源:海螺创业

    2016年3月2日下午2:00,金寨海创垃圾焚烧发电项目在连续运行47天后,按照计划如期开始了第一次机组系统检修。针对新进人员多这一特点,为确保检修期间的安全,公司生产部、保全部对照检修计划多次召开评审会,切实做到检修的“六落实”工作,为本次的检修顺利的开展奠定了基础。

     本着“彻底检修、检修彻底”的原则,本次检修以锅炉吊杆变形检查恢复为主线,同时对影响锅炉运行稳定及效益的垃圾喂料仓料位监控、空气预热器出口风温低、凝汽器真空度低、锅炉给水泵轴封高温等问题进行检查和技改,以提高系统发电量为检修目的,共梳理大小107个项目。





    为提高现场作业人员的质量意识和安全意识,在检修之前,金寨海创总经理助理杨长青主持召开了检修安全技术交底会议。研讨炉内交叉施工方案及应注意的安全事项,提出并强调检修人员严格按照操作票制度执行的重要性。





安全交底会现场



    炉排炉、汽包、凝气器是本次重点检修项目。工作人员仔细查验炉排中的推料板,测量炉排之间的缝隙、宽度等相关数据,形成了第一次检修的原始数据。为了检查汽包内部装置有无松动、晃动、废渣堆积等情况,检修人员深入管内认真排查每一段管道。

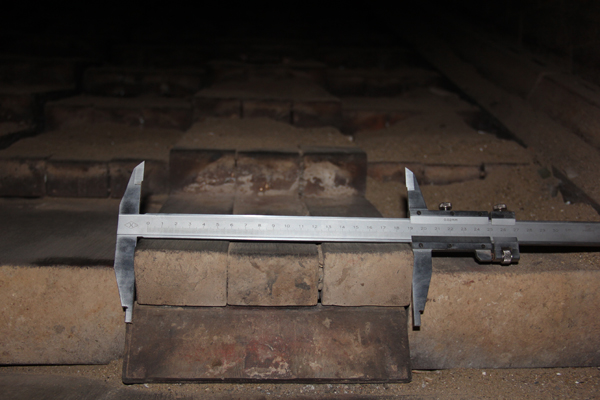

炉排动排缝隙测量

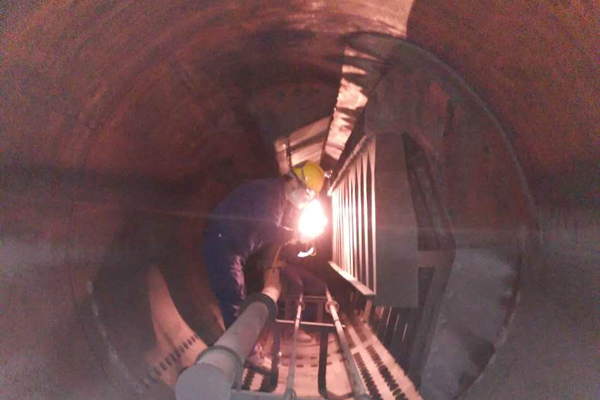

汽包内检查



    此外,检修人员调整和检查了公司各区域电力系统,保养、维护了各个机组设备,及时修整了滴漏的管道阀门,清理了烟气管道中的污垢,增添、更换了水处理系统中的部分设备。

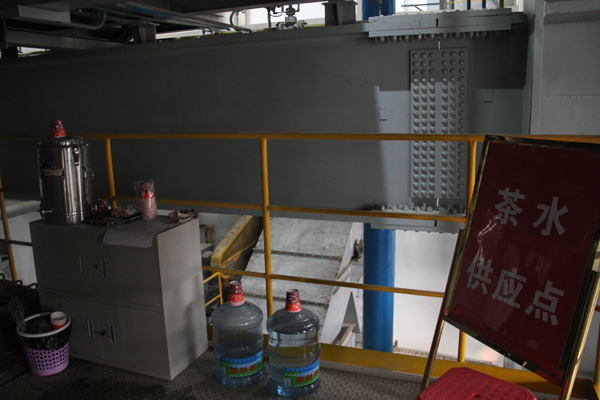

    为了做好本次检修工作,由综合办、财务处组成的后勤保障组也积极深入到了现场,在施工现场端茶倒水,体现了后勤组温馨、热情的服务。检修人员不顾劳累、尽职尽责、艰苦奋战,确保了检修任务按时完成。





    本次检修是金寨海创垃圾焚烧发电项目第一次大型计划检修,海螺创业副总经理李大明、运营管理部部长汪俊贤到现场指导工作。





海螺创业李副总、汪部长莅临现场指导工作



    3月14日下午2:00,炉排炉准时点火,各系统逐步正常启动运行,3月15日凌晨00:50并网发电。

    检修是金寨海创公司提高生产运营质量的基础保证,本次检修在海螺创业领导的关心下,在海川工程专家及各部室大力支持下,取得了圆满的成功,并达到了预期的目的。
