一、現場工程進度完成情況
1、輔房一磚牆砌築已基本完成,輔房二磚牆砌築已完成,輔房一屋面鋼構開始施工,C區二層開始室內裝飾。
2、輔房區域室外雨水、汙水主管道施工基本完成,給水管已完成50%,主供電線路已開始開挖鋪設。
3、輔房一化糞池完成2處、隔油池施工基本完成。
4、主廠房鋼構到場90%,立柱安裝完成90%。
5、電力室立柱安裝完成,一層屋架梁安裝正在施工。
6、鍋爐房牆體砌築完成。
7、配料樓三層腳手架搭建完成,鋼筋摸板正在施工。
8、CCA廠房主幹道路開挖基本完成,毛石鋪墊完成70%。
9、鍋爐設備到場安裝完成,磨機、行車、高低壓櫃到場。
10、安裝單位已經進場,並開始現場非標件制作。
11、鋼構8-25線行車梁、屋架梁安裝全部完成。
12、8臺蒸壓釜全部到場並完成初步調試。
二、本月工程形象進度照片
輔房一磚牆砌築基本完成
輔房二磚牆砌築已完成
輔房一屋面鋼構開始施工
輔房一C區二層開始內裝飾
雨水管埋設基本完成
電線路管鋪設
化糞池開挖
化糞池施工完成2處

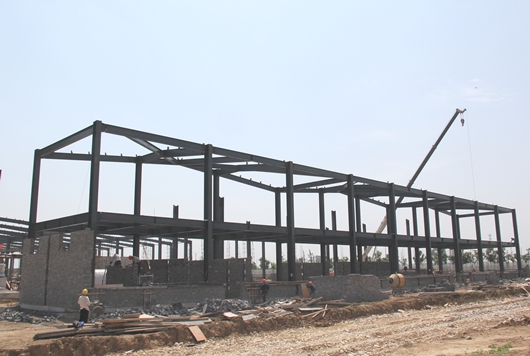

A區廠房主體鋼構到場
廠房鋼構安裝完成90%
電力室鋼框架安裝
鍋爐房牆體砌築完成
配料樓三層施工
紙漿池施工
廠房主幹道毛石鋪墊完成70%
鍋爐到場並進行安裝
磨機到場
現場非標件制作
行車到場並完成安裝
蒸壓釜到場並設備就位
三、五月份現場管理工作重點
1、完成廠房鋼結構安裝,設備基礎交安,輔房牆體砌築及牆粉刷。
2、跟進磨機、行車、鍋爐房等設備安裝進度,督促非標件制作安裝。
3、完成市政供水管網的接口施工。
4、完成臨時辦公、宿舍水電施工及設備采購。
5、完成輔助用房裝飾工程施工說明,對輔房裝修物資及水電材料的跟蹤驗收及抽檢留樣。
6、開展石英砂供應商業務洽談,拓展進口紙漿供應渠道。
7、開展競爭對手專題調研,搜集客戶信息資料。
