5月份立磨安装调试共21个项目,投产运行项目2个,在建项目19个。6月份计划投产项目1个。各项目进展基本如下:

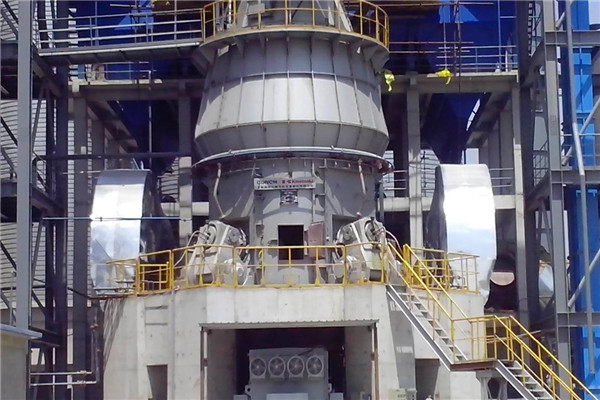

一、唐山海港:CK370矿渣立磨,5月19日完成100%负荷试车,现已投产运行。
立磨总貌

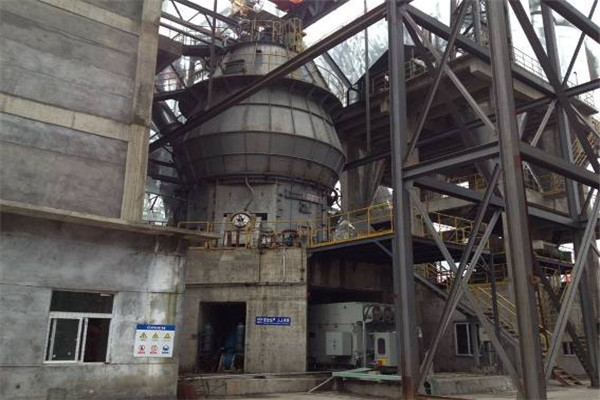

二、益阳海螺:CK450原料立磨,5月24日完成100%负荷试车,现已投产运行。
立磨总貌

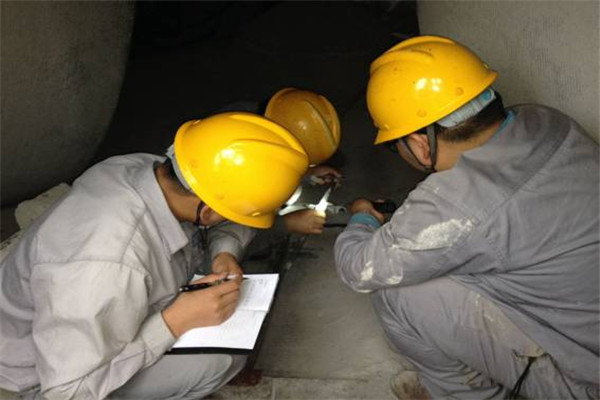

磨内数据测量

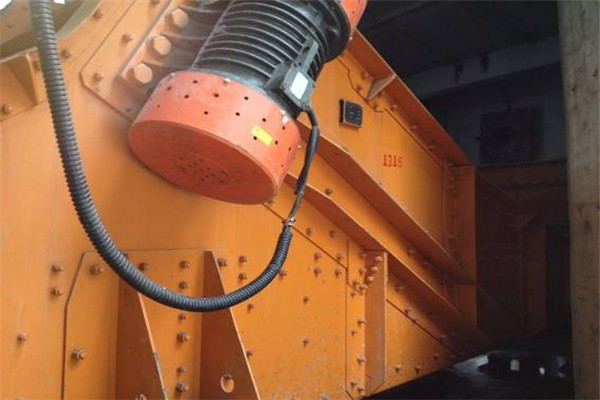

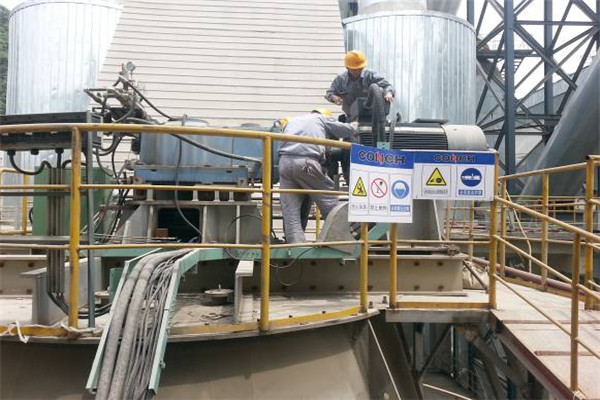

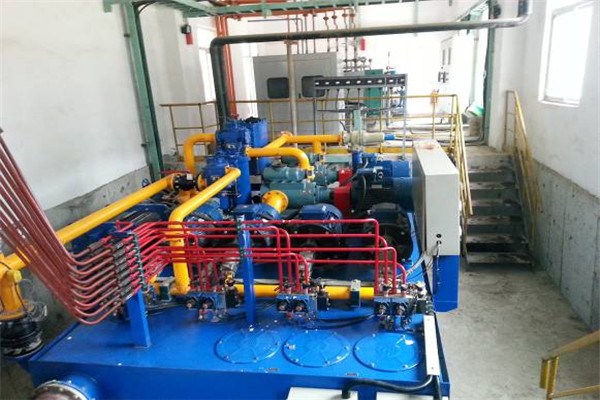

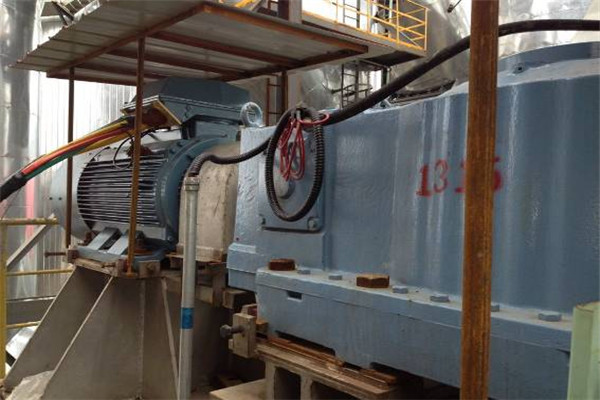

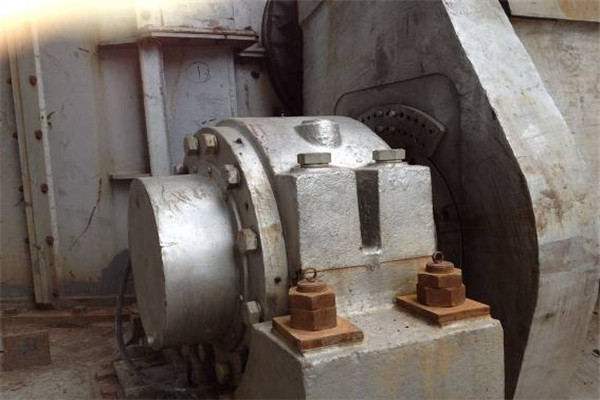

100%负荷试车结束停机检修

三、贵州六枝海螺:CK450原料立磨,5月23日完成60%负荷试车,6月份计划100%负荷试车。

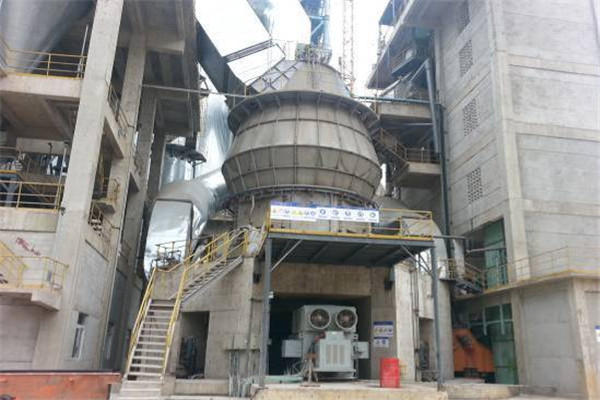

立磨总貌

60%负荷试车结束停机检修
.jpg)
.jpg)

四、万年青:CK450原料立磨,5月份主体安装完成,6月份计划串洗油管,单机调试。

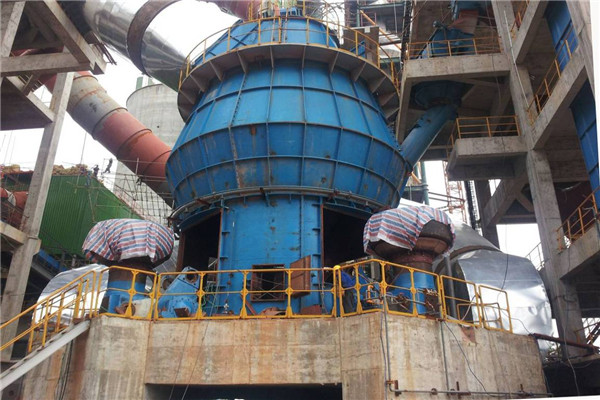

立磨总貌

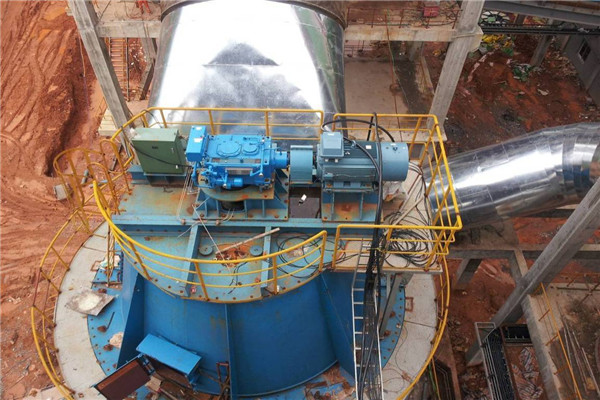

立磨选粉机

五、新疆庆华:CK450原料立磨,5月份主体安装完成90%,6月份计划配管安装。
立磨总貌

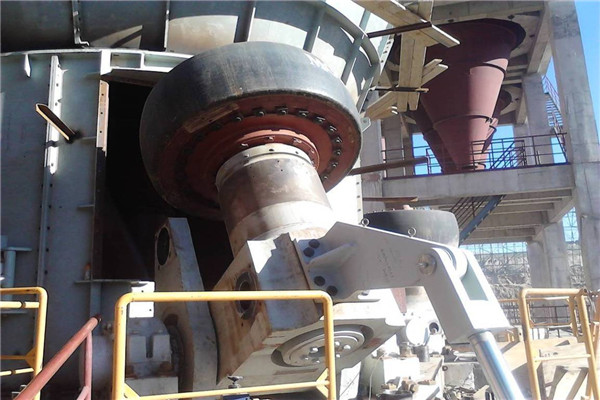

磨辊翻入磨内

六、文山海螺:CK450原料立磨,5月份下部壳体、磨盘、摇臂及磨辊安装完成,6月份计划安装立磨上部壳体及选粉机转子。
立磨下壳体吊装

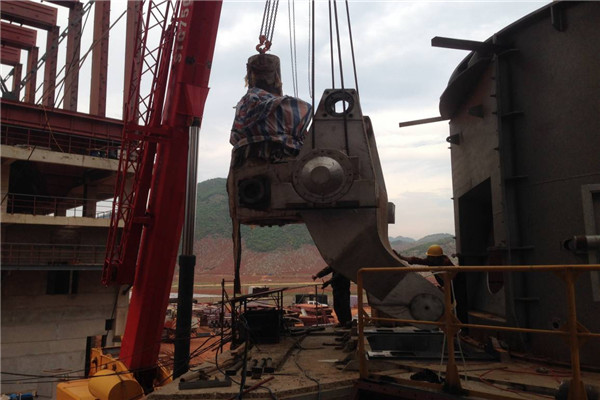

摇臂吊装

磨盘及衬板安装

七、湖南海螺:CK450原料立磨,5月份基础件安装并验收完成,6月份计划安装液压缸基础件及摇臂基础件连接梁。

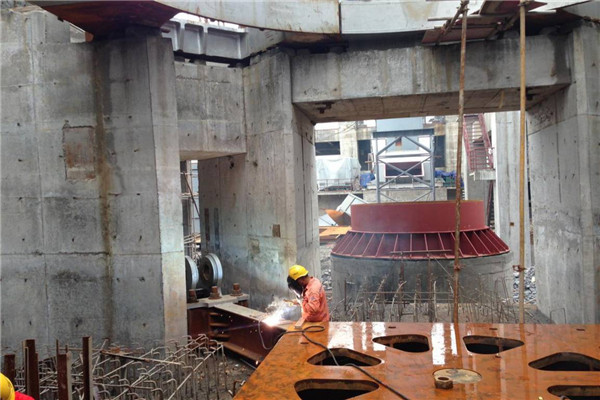

立磨基础件安装验收
.jpg)
.jpg)
.jpg)

八、印尼SB1:CK450原料立磨,5月份液压缸预埋件安装并验收完成,6月份计划预埋件灌浆及摇臂预埋件基础施工。

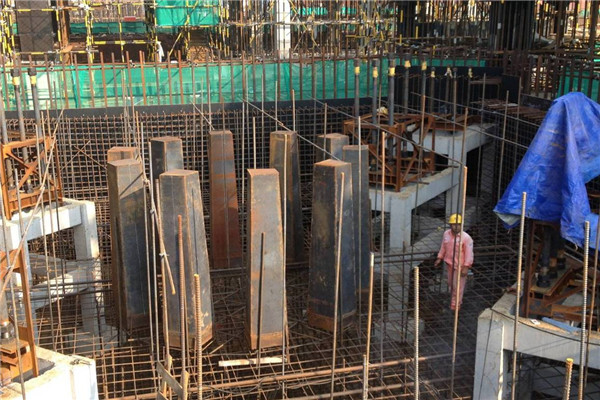

立磨预埋件安装
