六月份,蕪湖江北CCA專案部分節點計畫受雨水天氣影響略有滯後,通過協調施工單位加班加點,追趕工程進度,目前各節點專案工程建設推進正常,工程進度總體受控。廠房A區11-21軸鋼構梁柱安裝完成;A區設備基礎完成;B區設備基礎完成70%,34-45軸錨栓預埋焊接及承臺砼澆築施工中;辦公樓一至三層牆體砌築粉刷完成;配料樓地梁基礎完成一層柱鋼筋綁紮,食堂一層梁柱澆築完成,鍋爐房基礎土方回填完成。工程建設進展情況具體如下:
CCA專案工程建設現場總體情況

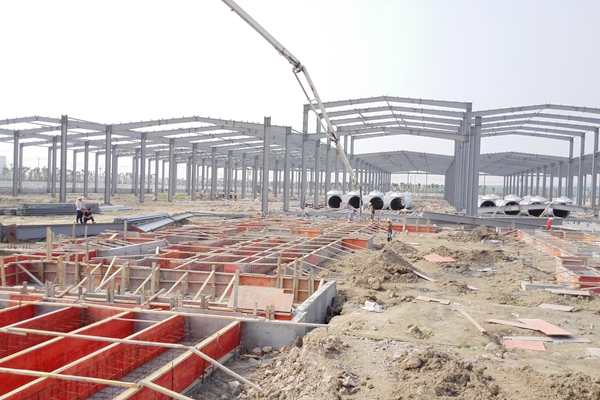

1、廠房A區廠房牆體砌築完成15%;B區22-45軸地梁砼澆築完成,11-21軸鋼構梁柱安裝完成;鋼構開始吊裝。蒸養工段:8條蒸壓釜吊裝完成;預養工段:窯前後軌道基礎完成;加壓工段:設備基礎完成;制板工段:回料攪拌機、高效耐磨臥式渣漿泵及四工位堆垛機基礎完成。

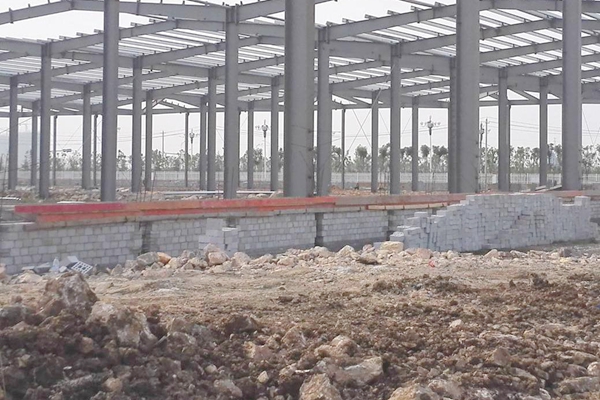

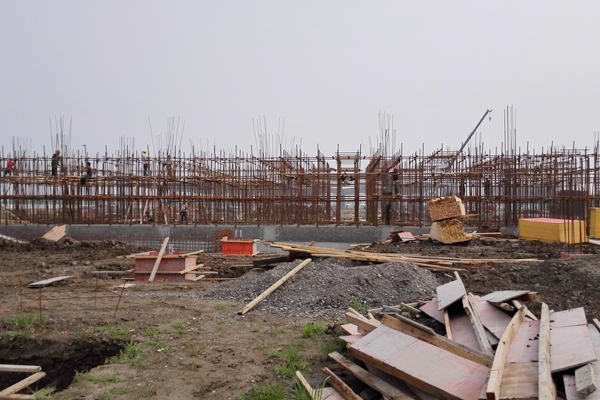

A區廠房牆體砌築

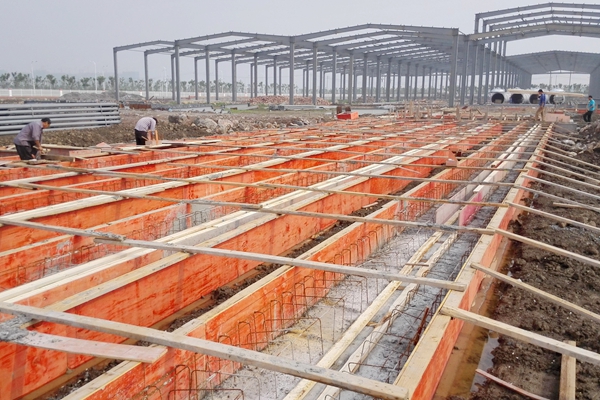

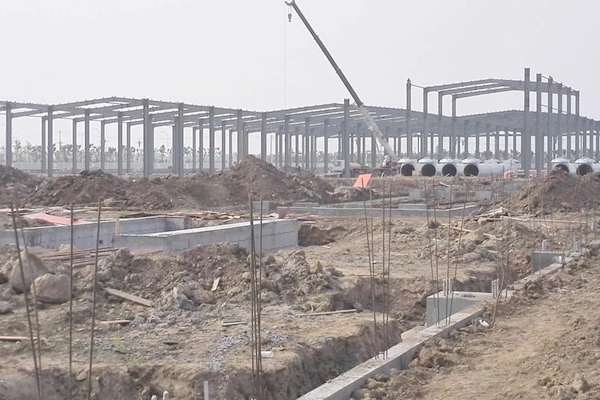

廠房B區地梁完成60%

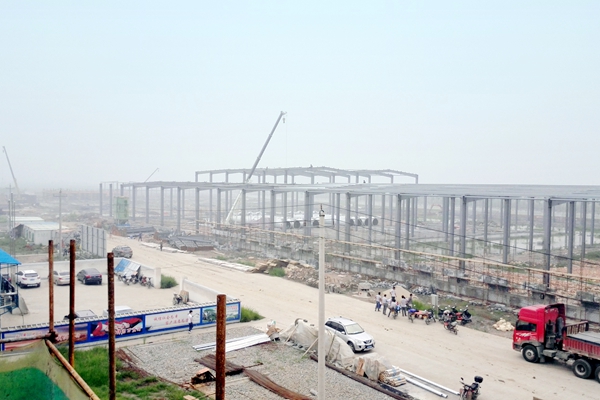

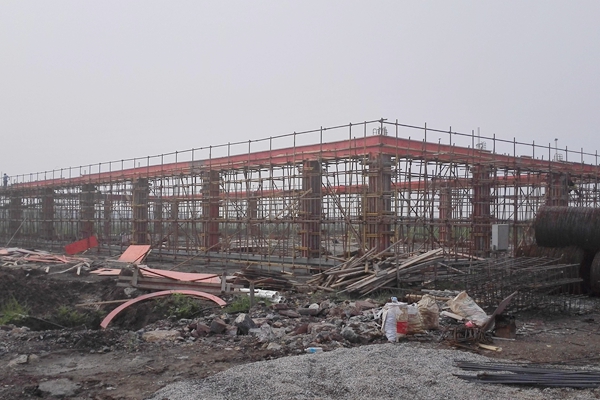

B區鋼構開始吊裝

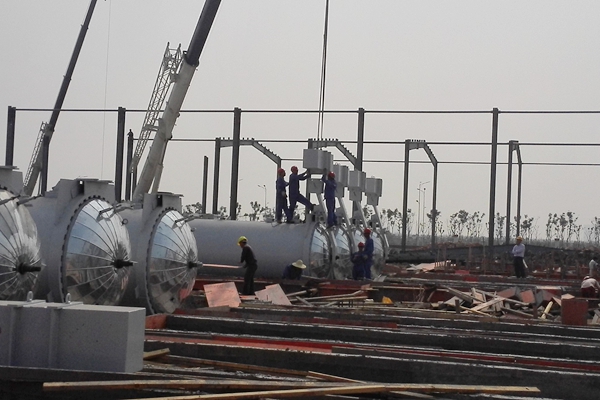

蒸壓釜吊裝完成

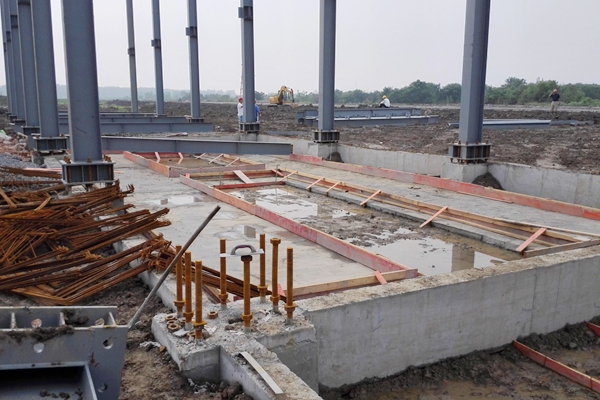

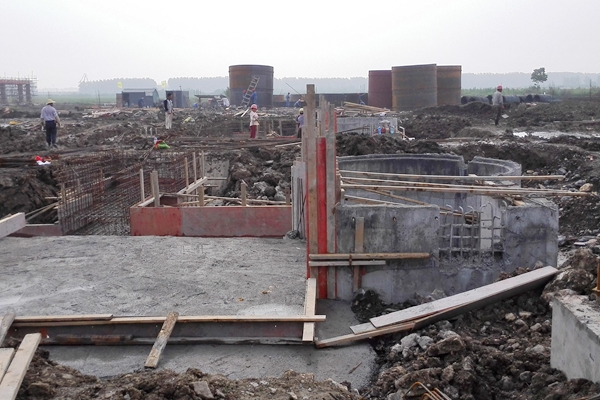

釜前後軌道開始澆築

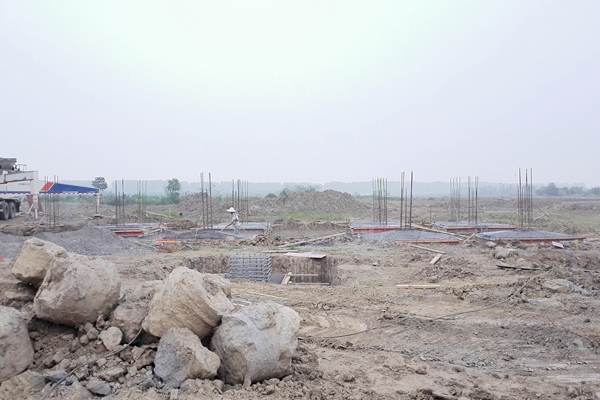

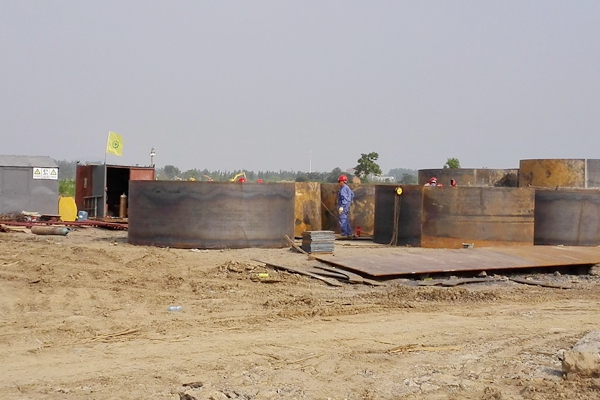

壓機基礎澆築完成

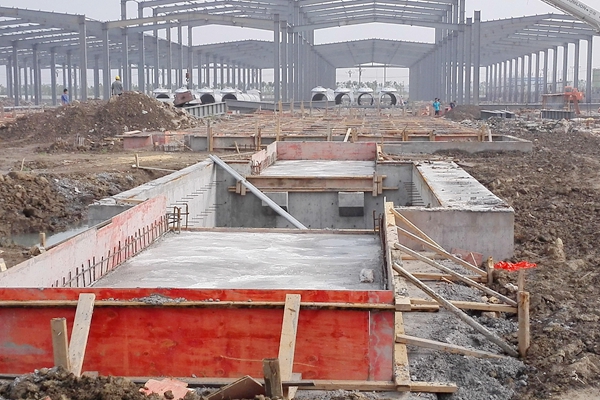

B區設備基礎澆築施工
2、配料樓承臺、地梁砼澆築完成,土方已回填完成,一層柱鋼筋綁紮;配電房地梁、基礎承臺砼澆築完成,鋼柱吊裝施工中;鍋爐房基礎砼澆築完成,土方已回填完成。武漢建材設計院非標製作人員已進場並開始非標製作。辦公樓1-3層內部牆體砌築粉刷完成,內部部分管線開始鋪設,辦公樓外牆粉刷正在施工;食堂承臺、基礎梁及首層柱砼澆築完成。

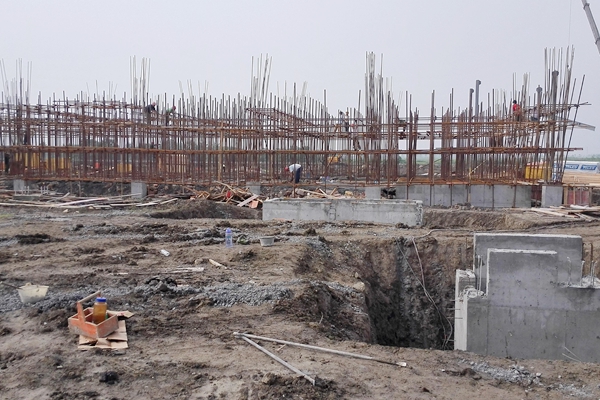

配料樓一層柱鋼筋綁紮
配電房鋼構吊裝及墊層
鍋爐房基礎土方回填完成
武漢院開始非標件製作

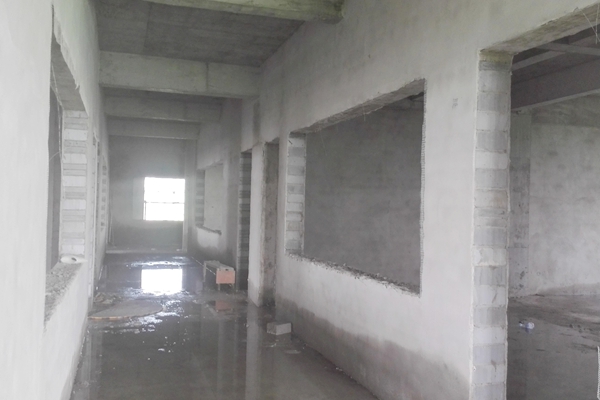

辦公樓內牆體砌築粉刷完成
食堂一層梁住澆築完成
七月份現場管理工作重點:
1、督促開展廠房設備區域鋼結構安裝及屋面封頂施工;
2、督促完成廠房設備基礎施工,聯繫做好設備基礎交安;
3、督促武漢院完成80%非標件製作;
4、跟蹤供電設備生產進度,對接發貨安排和做好設備驗收;
5、跟蹤協調生產正式供水水錶安裝;
6、協調供電設備、天然氣安裝施工,對施工品質進行監督;
7、協調行車、球磨機及鍋爐等主機設備進場,並進行安裝跟蹤。
