六月份,亳州專案現場設備安裝進入高峰期,工程建設進展順利,節點計畫基本受控,具體情況如下:
1、廠房鋼構主體安裝完成,廠內地坪毛石鋪墊完成70%,鋼瓦鋪設完成50%;設備基礎全部交安,牆體砌築完成60%。

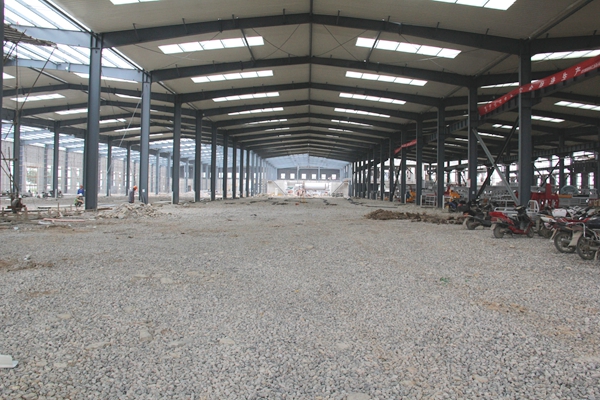

廠房內地坪毛石鋪墊完成70%
CCA廠房鋼瓦鋪設完成50%
設備基礎交安
廠房內牆體砌築完成60%

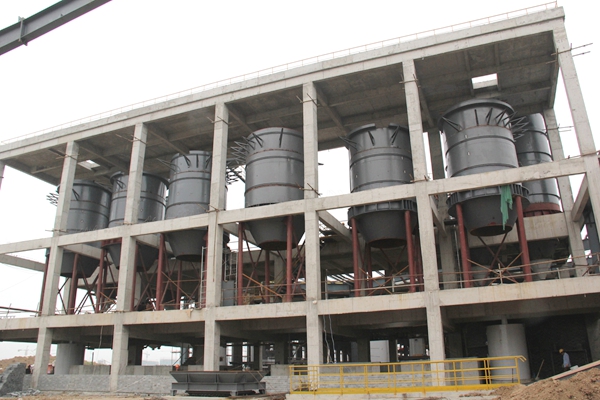

2、安裝方面:製版機、泵類、低壓電器櫃、電纜、橋架等均已到貨安裝。CCA廠房電力室、輔房一電力室設備已安裝就位;鍋爐房水電氣管及設備已基本安裝完成;空壓機房設備已安裝就位;配料樓非標件安裝就位;磨機、紙漿泵水管布管完成;市政供水管介面已完成。

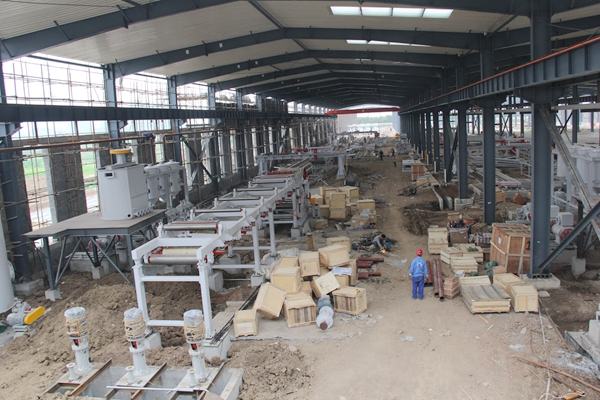

CCA廠房內設備安裝緊張進行

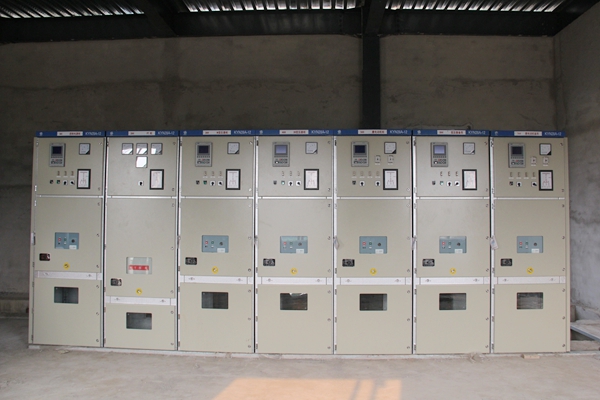

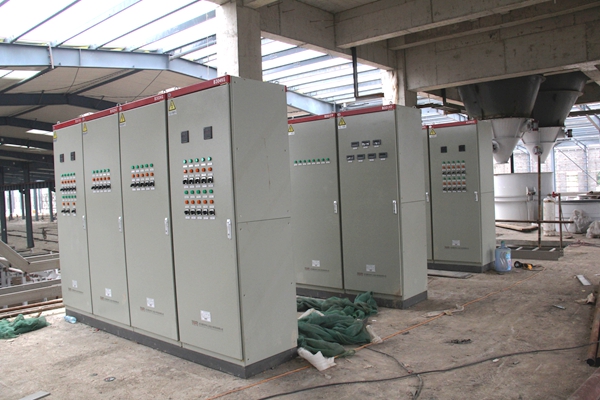

電力室高低壓櫃安裝就位

紙漿泵安裝就位

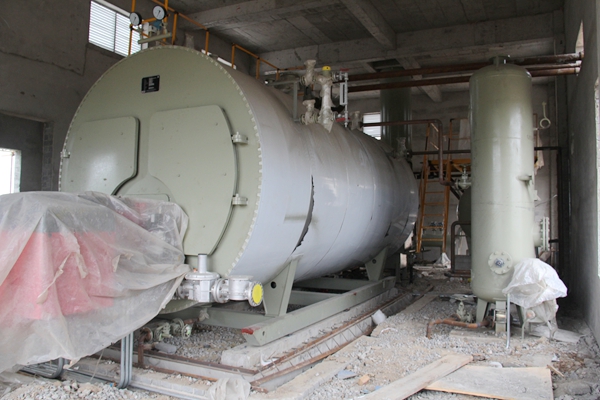

鍋爐房設備安裝就位

配料樓非標件安裝就位

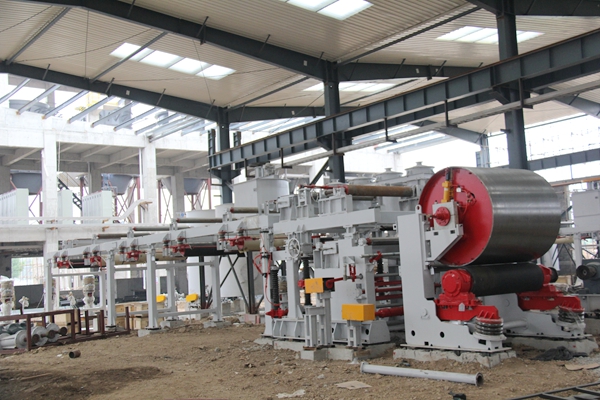

製版機到貨安裝
紙輸送皮帶到貨安裝
石英砂輸送線到貨安裝

配料樓電控櫃安裝就位

配料樓水泥罐收塵安裝就位

3、輔房一外牆體保溫基本結束,一層室內地坪澆築已完成,屋面鋼瓦正在鋪蓋,部分外牆施工已結束,正在拆除外牆腳手架;A區二層、三層和C區三層裝飾完成60%左右,B區裝飾完成40%左右;專家公寓樣板間已完成交付。輔房二層外牆保溫已結束,B區裝飾完成40%左右。總圖道路基礎開挖基本結束,毛石鋪設完成80%,正在準備壓路基和打混凝土施工。

輔房一一層室內地坪澆築完成

輔房一屋面鋼瓦正在鋪蓋

輔房一外牆施工
輔房一部分外牆腳手架已拆除

輔房一三層內部裝飾施工
輔房二外牆保溫結束

輔房區域總圖道路毛石鋪設

CCA廠房總圖道路毛石鋪設
4、其他方面:完成亳州專案試生產方案的編制;督促完成輔房區域總圖雨水、污水、給水、消防水和預埋管施工;完成公司營業執照變更並取得新照;完成臨時辦公、食堂、宿舍後勤生活設施基本配置。
七月份現場管理工作重點:
1、督促完成輔房、CCA廠房的總圖道路施工;
2、組織現場施工安全檢查,確保安全施工零事故;
3、督促施工單位清理輔房區域垃圾雜物;
4、督促CCA廠房設備水電氣管道接入、布管;
5、督促加快設備安裝進度及過程監控;
6、拓寬物資供應管道,簽訂生產原材料供應合同;
7、督促移動公司完成公司網線接入施工;
8、組織第一批社會招聘人員進廠並開展培訓;
9、申報並交納上半年土地使用稅。
