6月份立磨安裝調試共18個專案,貴州六礦瑞安專案投產運行,其他在建專案17個。7月份計畫投產專案3個。各項目進展基本如下:
一、江西萬年青:CK450原料立磨,6月20日完成單機試車,正在進行60%負荷試車。
立磨總貌

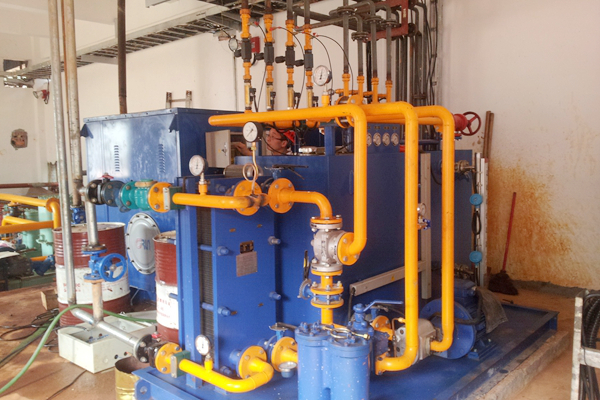

輔機設備
二、唐山耀東2#磨:CK370礦渣立磨,5月底完成整體安裝,正在進行單機試車。

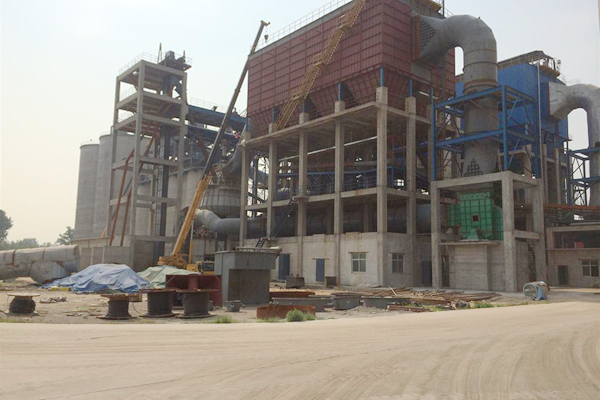

立磨總貌
三、印尼SB1:CK450原料立磨,6月24日完成搖臂預埋件驗收,正在進行混凝土基礎養護。

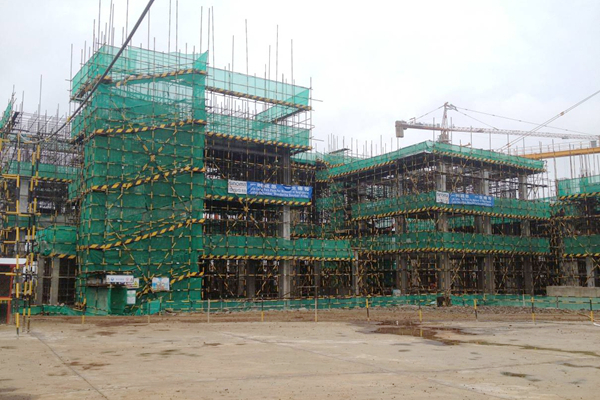

原料粉磨生產線總貌
立磨搖臂基礎施工總圖

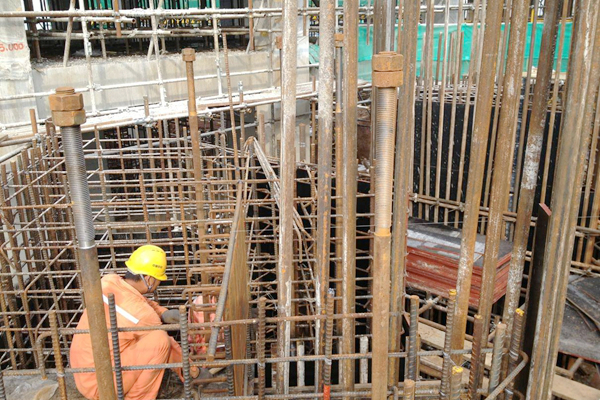

立磨搖臂底座固定螺栓預埋件安裝
立磨搖臂基礎鋼筋網綁紮、範本製作
立磨搖臂預埋螺栓安裝
