餘熱發電專案6月工程簡報
发布时间:2014-07-03 来源:海螺创业

    6月份,在建發電EP工程專案17個、EPC工程專案13個,6月份並網發電的專案2個;7月份除上述繼續建設的專案外,計畫新開工專案3個;專案建設進度基本符合合同和公司計畫要求,在建部分工程專案簡介如下:

    一、已並網發電專案

    新疆烏蘇建材專案:該專案2013年5月5日開工,於2014年6月30日一次並網成功。

 安徽盤景二期:該專案2013年6月5日開工,於2014年6月11日一次並網投運並達產達標。

    二、海外專案

    越南慶豐專案:該專案利用越南CHINFON Cement公司兩條熟料線,採用“4爐1機”形式,設計發電功率12.85MW。該專案2013年7月份啟動,11月份正式開工建設,計畫2014年10月30日並網發電,目前專案土建裝飾工程已基本結束,TG廠房汽輪發電機安裝已完成,TG廠房輔機設備及管道繼續安裝;冷卻塔正在進行地下冷卻迴圈水管道安裝;四臺鍋爐廢氣風管安裝結束,截止6月底工程建設進度完成總體工程69.1%,超前於工程計畫進度63.62%。

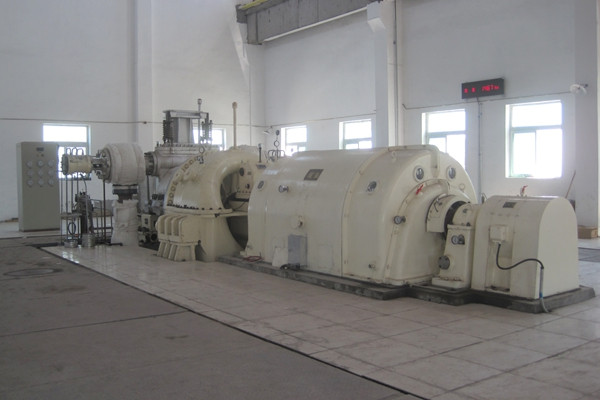

1.汽輪機扣缸:

2.冷卻塔主體結構:

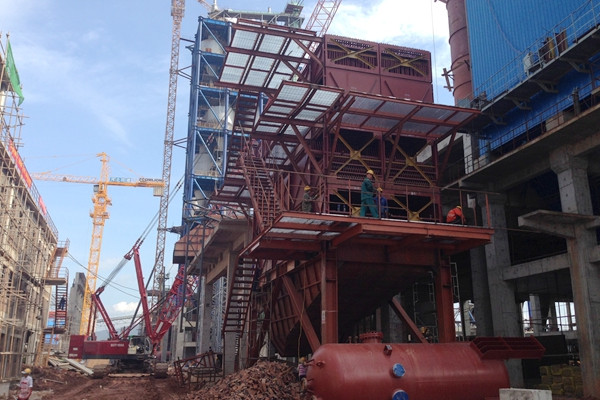

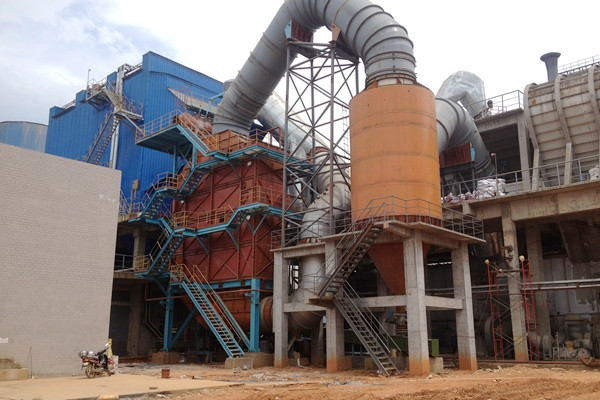

3.窯尾PH-1餘熱鍋爐:

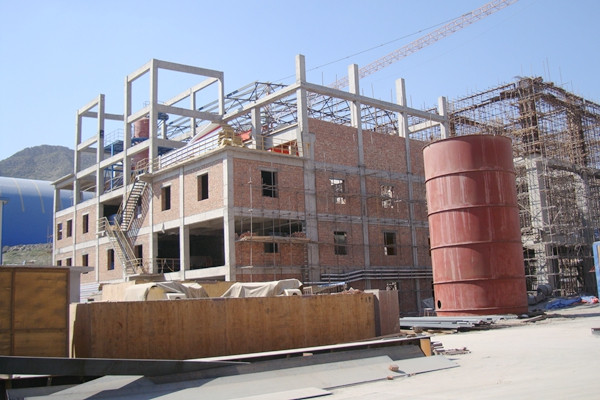

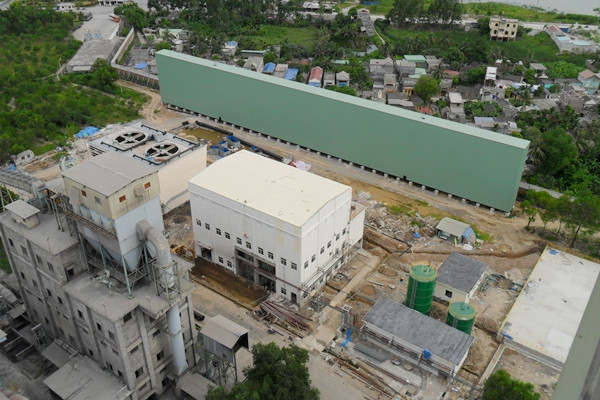

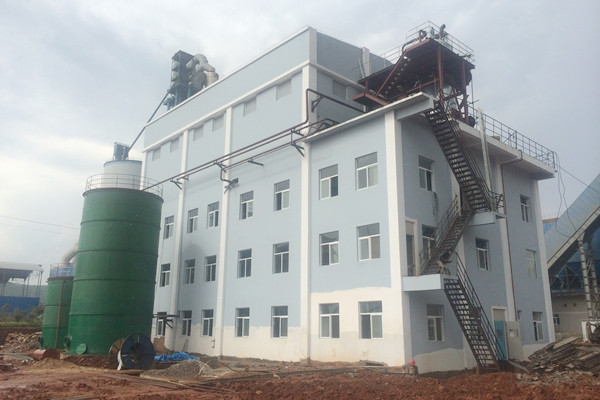

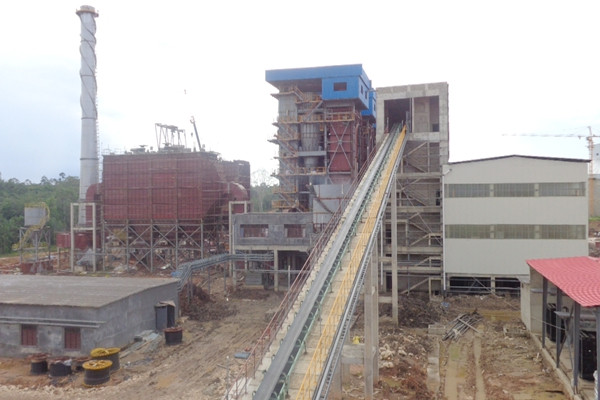

4.施工區域總貌:

    印尼南加專案:該專案採用3爐2機配置形式,配2×18WM發電機,電廠採用孤網運行方式,為水泥廠供電。專案於2012年9月開工,計畫2014年7月底投運。目前1#、2#鍋爐正在築爐施工,1#汽輪機安裝完成,7月中下旬具備調試條件,目前設備安裝檢查等調試準備工作基本完成。

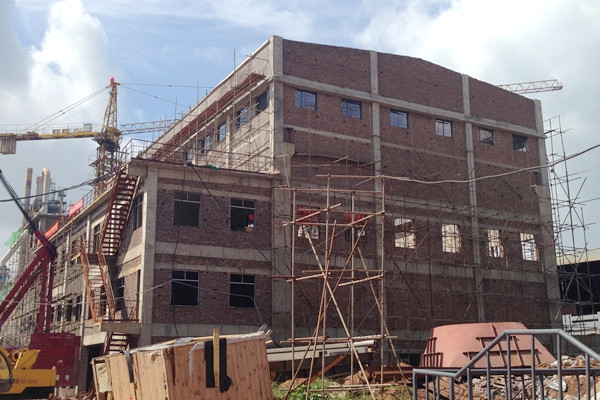

1.三臺燃煤鍋爐安裝情況:

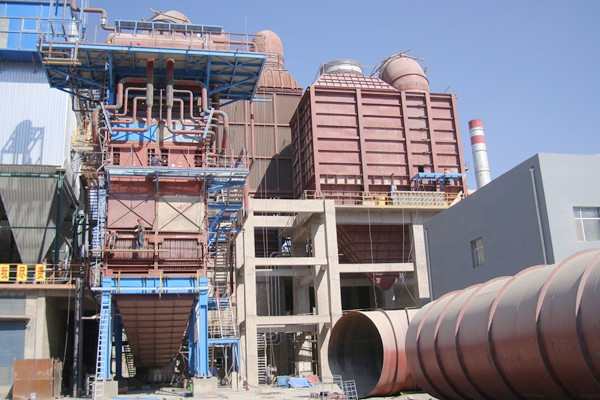

2、輸煤系統及電收塵:

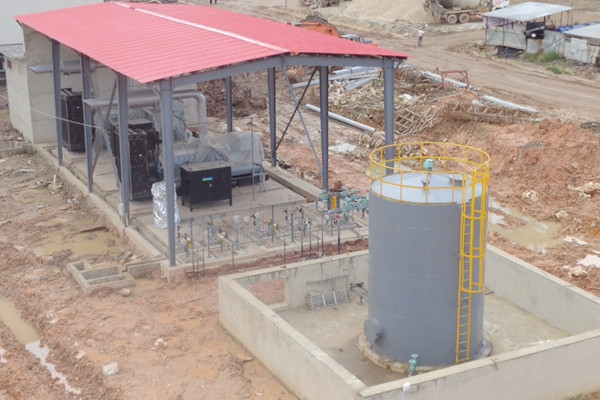

3、柴油發電機:

4、除灰除渣系統:

    緬甸MCL專案:該專案採用2爐2機配置形式,配2×20WM發電機,電廠採用孤網運行方式,為水泥廠供電,汽輪發電機組等採用進口設備,2臺機組計畫分別於2015年底、2016年上半年建成發電。目前專案工程主要設計方案、裝備成套方案,施工準備基本完成,現場臨建及生活設施已完成,樁基設備及施工人員已進場開工。

    三、其他在建專案

    雲南遠東亞鑫專案:該專案2013年10月15日開工,目前三大主機安裝已完成,廠房內配管及至冷卻塔迴圈水管道安裝已結束,各子項施工均已進入收尾階段,因業主推遲停窯介面時間導致實際並網時間延遲。

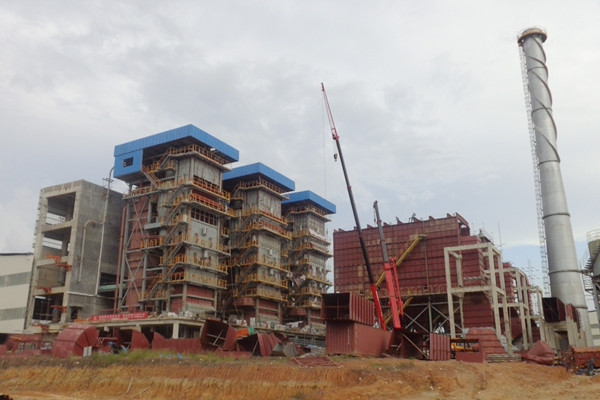

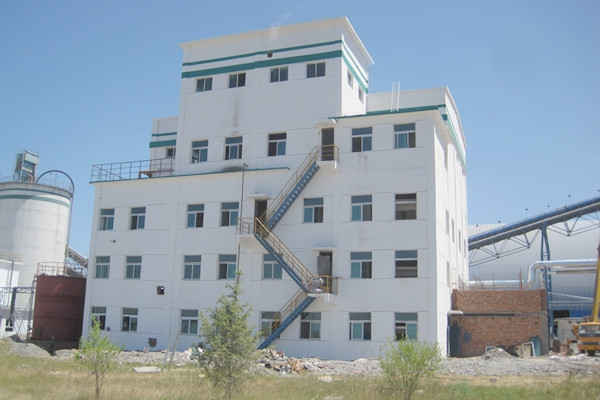

1.汽輪機主廠房:

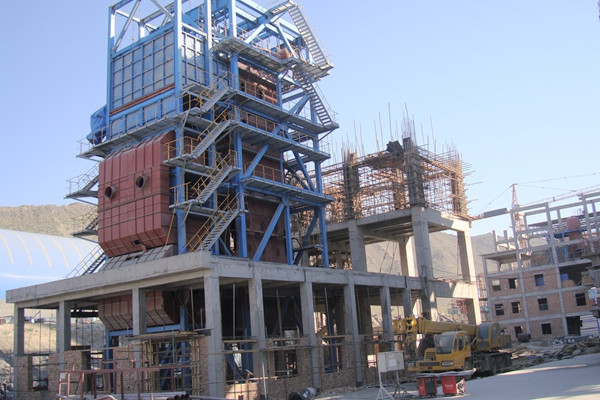

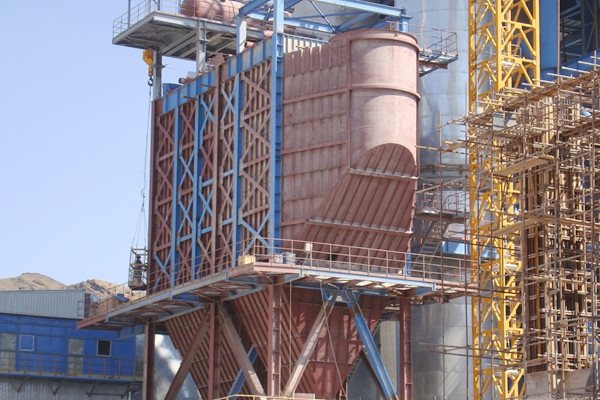

2.窯尾PH餘熱鍋爐:

3.冷卻塔主體結構:

    雲南師宗明馳專案:該專案2013年10月14日開工,計畫2014年8月20日並網,目前TG主廠房已封頂,汽輪機開始安裝,冷卻塔主體結構已交安,AQC、PH鍋爐本體安裝完成。

1.汽輪機主廠房:

2.冷卻塔:

    華坪定華專案:該專案2013年11月09日開工,目前現場施工已全部結束,根據業主單位並網手續辦理情況進行專案調試及並網發電工作。

1.汽輪機主廠房:

2.冷卻塔

    新疆青松建化專案:該專案2013年07月04日開工,計畫2014年8月30日並網,目前汽機廠房行車已安裝,正在封頂施工;AQC、PH鍋爐本體及煤粉鍋爐水冷壁組對完成。

1、汽輪機主廠房:

2、煤粉鍋爐安裝情況:

3、窯尾PH鍋爐安裝情況:

4、窯頭AQC鍋爐安裝情況:

    江西萍鄉專案:該專案於2013年12月20日開工,計畫2014年8月15日並網發電。目前該專案汽機廠房已封頂,汽輪機正在安裝中;AQC、PH鍋爐本體及風管已吊裝焊接結束,專案進度按計畫推進。

1.汽輪機主廠房、冷卻塔:

2.窯頭AQC餘熱鍋爐:

    江西聖塔專案:專案採用兩條5000噸水泥熟料線的餘熱和兩套低熱煤矸石鍋爐的餘熱共同發電,設計發電功率23.6 MW,系統較為複雜,工期相對較長,同時與生產線同步施工,存在交叉作業,場地等因素影響施工進度。目前汽機廠房正在封頂以及0m回填施工;AQC鍋爐受熱面已、樓梯平臺安裝完成,PH鍋爐鋼構材料正在現場倒運。

1.汽輪機主廠房:

2.冷卻塔主體結構:

3.AQC鍋爐本體安裝情況:

    雲南華寧玉珠專案:該專案於2014年6月6日開工,計畫2015年2月6日並網發電。目前該專案汽機廠房及AQC鍋爐區域樁基施工完成,冷卻塔及PH鍋爐基礎處理完成。

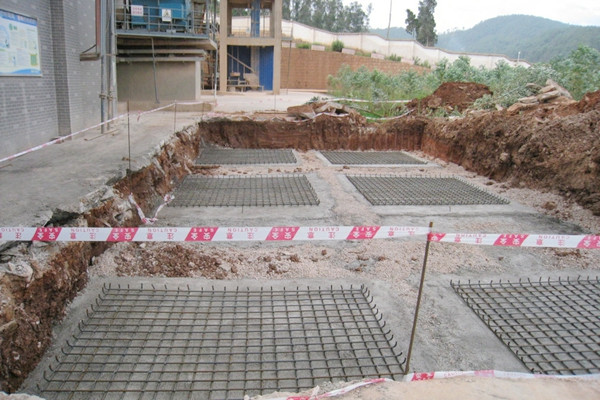

1.冷卻塔基礎處理:

2.PH鍋爐基礎墊層完成:
