芜湖CCA项目7月工程进度
发布时间:2014-08-08 来源:海螺创业

    至7月底,CCA厂房A区墙体砌筑完成50%,钢构梁柱檩条安装完成,底板安装完成30%,设备基础全部完成;CCA厂房B区钢构梁柱檩条安装完成50%,设备基础完成90%,行车梁区域柱脚砼浇筑完成。配料楼10米结构砼浇筑完成;配电房钢构梁柱吊装进行中,设备基础施工完成,墙体砌筑施工中;非标件制作完成90%,办公楼外墙装饰施工,内部线管预埋完成;食堂钢构安装完成;具体情况如下:

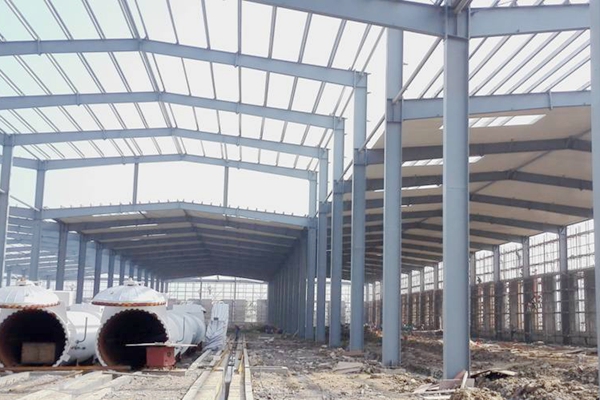

    1、厂房A区设备基础完成,蒸压釜釜后轨道铺设安装施工中;墙体砌筑完成50%,2次结构圈梁模板制作中;钢构梁柱安装完成;2-19轴交U-R线底板安装完成。

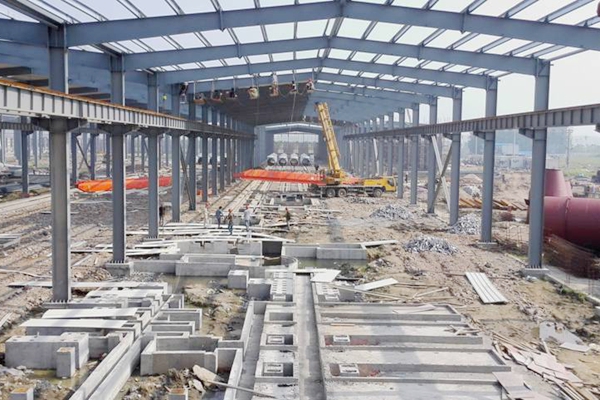

A线设备基础完成

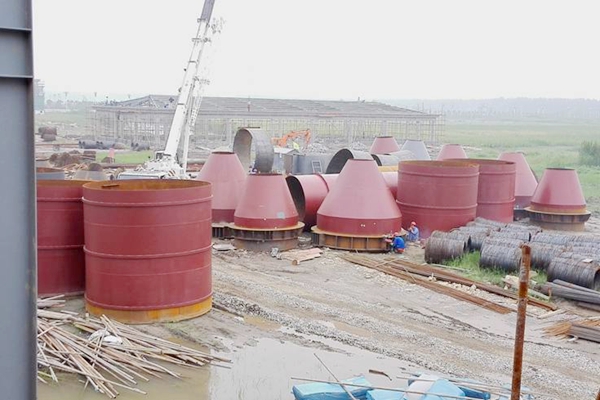

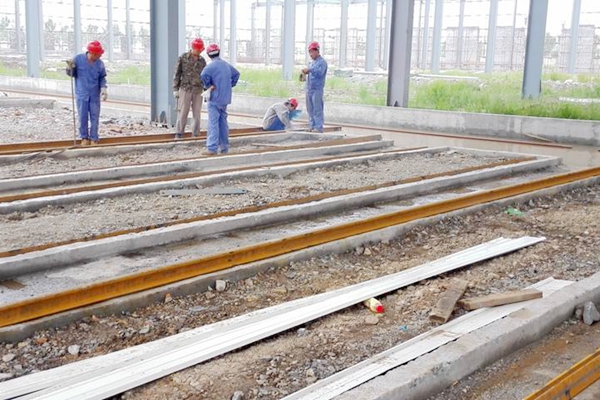

蒸压釜釜后轨道安装

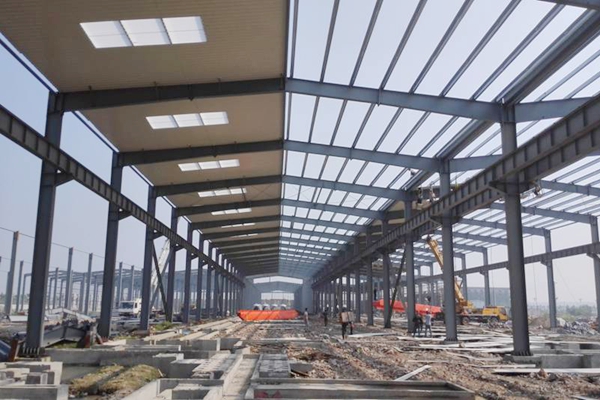

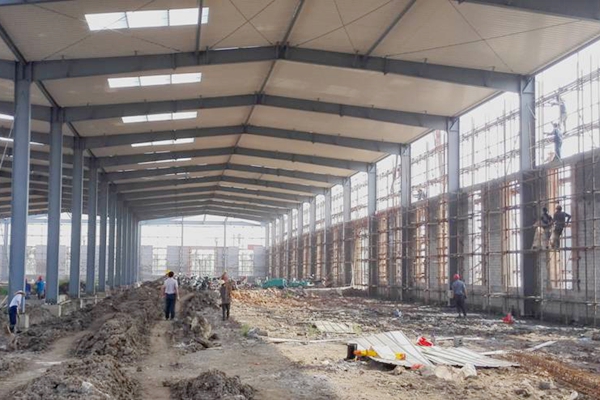

A区墙体砌筑完成50%



A区底板安装完成30%



厂房水沟开挖施工

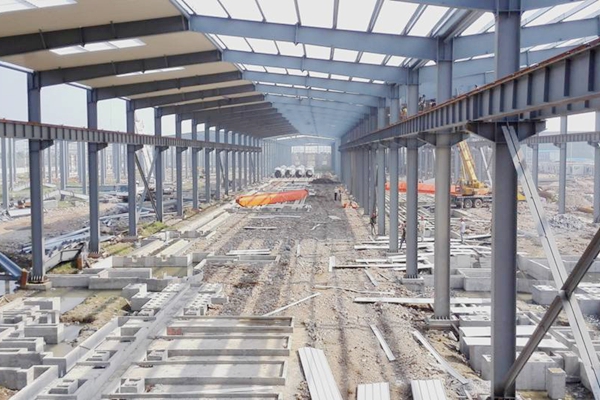

A线底板安装及行车吊装



    2、厂房B区设备基础完成90%;行车梁钢构梁柱安装完成,梁柱脚砼浇筑完成;22-38轴交R-N线底板安装完成。



B区设备基础完成90%



B线底板安装



    3、方浆池基础施工中;配料楼10米结构砼浇筑完成,一层脚手架拆除,18米结构施工中;配电房钢构梁柱吊装,设备基础施工完成,墙体砌筑施工中;锅炉设备基础完成,结构施工中;地中衡基础施工;武汉院非标件制作完成90%。

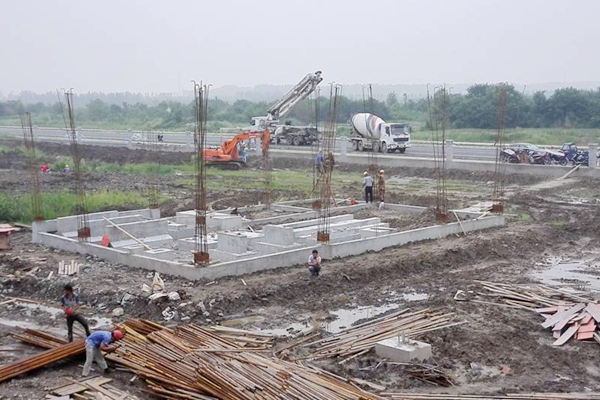

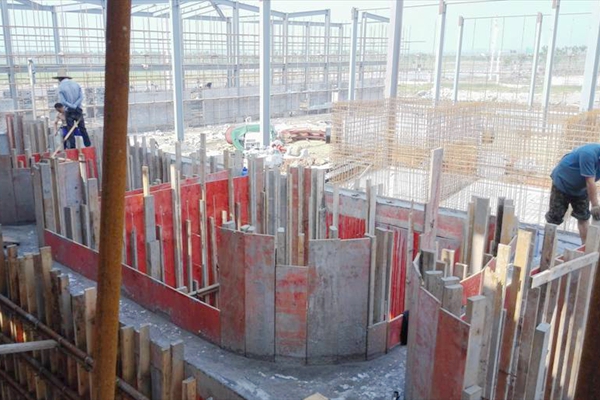

方浆池基础施工中

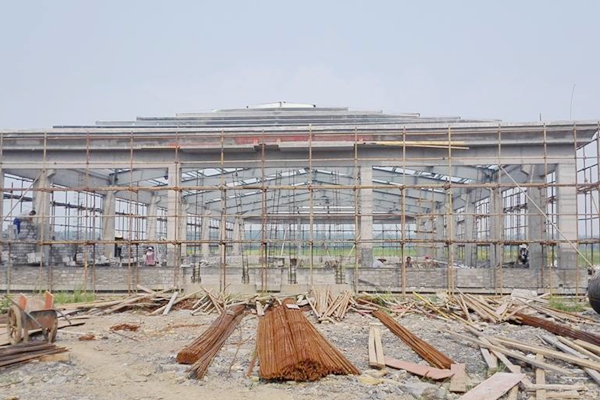

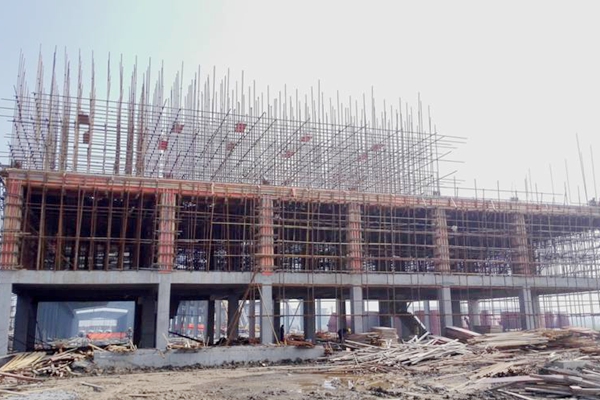

配料楼18米结构施工中



配电房钢构梁柱吊装



锅炉房设备基础完成

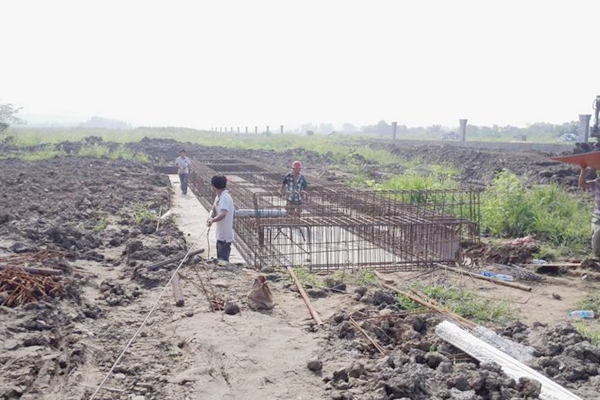

地中衡基础施工



非标件制作完成90%



    4、办公楼1-3层吊顶杆安装完成,室内管线铺设、外墙装饰施工中;职工食堂钢构安装完成,墙体砌筑施工中。

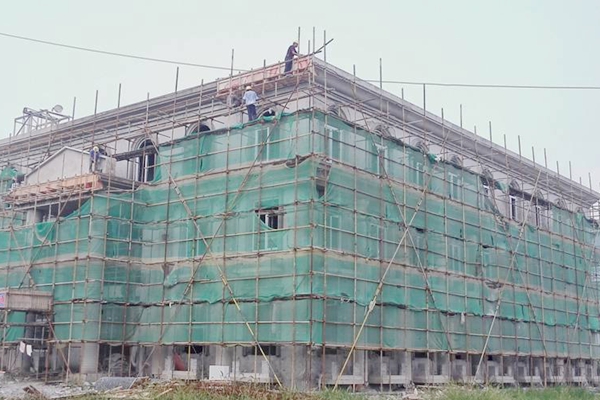

办公楼外墙装饰施工中

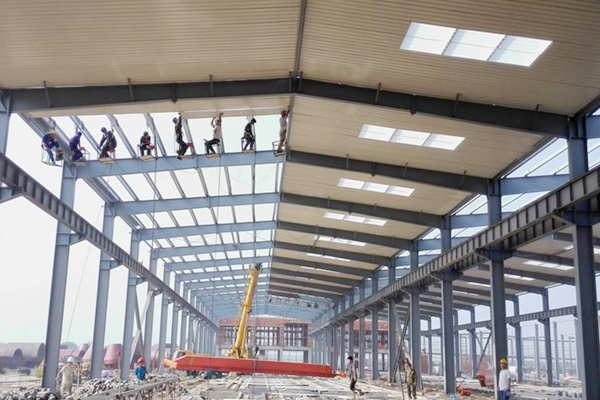

食堂钢构安装完成

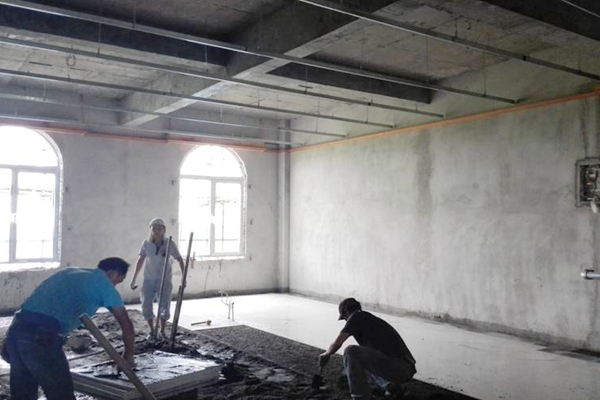

办公楼开始室内装修
