余热发电项目7月工程简报
发布时间:2014-08-04 来源:海螺创业

    7月份,在建发电EP工程项目16个、EPC工程项目13个,7月份并网发电的项目2个,已建成等待并网项目3个;8月份除上述继续建设的项目外,计划新开工项目1个;项目建设进度基本符合合同和公司计划要求,在建部分工程项目简介如下:

    一、基本建成及已并网发电项目

    湖南益阳海螺项目:该项目2013年5月5日开工,于2014年7月2日一次并网投运并达产达标。

    贵州六矿瑞安项目:该项目2013年6月2日开工,于2014年7月17日一次并网成功。

    云南远东亚鑫项目:该项目2013年10月15日开工,目前三大主机安装已完成,各子项施工均已进入收尾阶段,因业主水泥生产线停机检修,导致实际并网时间延迟。

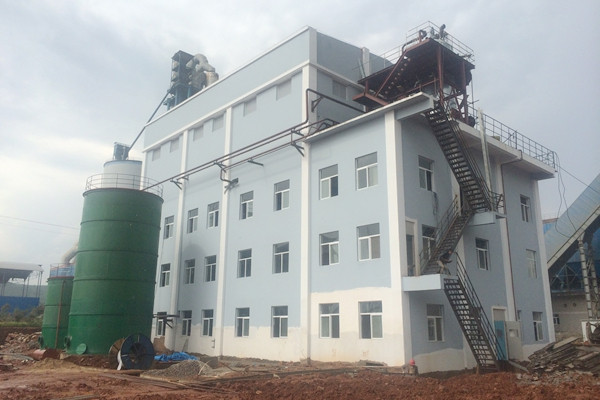

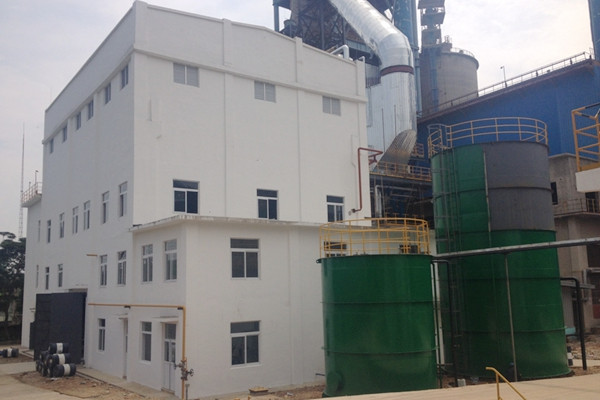

    1.汽轮机主厂房:

    2.窑尾PH余热锅炉:

    华坪定华项目:该项目2013年11月09日开工,于2014年6月份已完成现场全部施工,目前受业主水泥生产线停机检修及并网手续影响,调试及并网发电时间延迟。

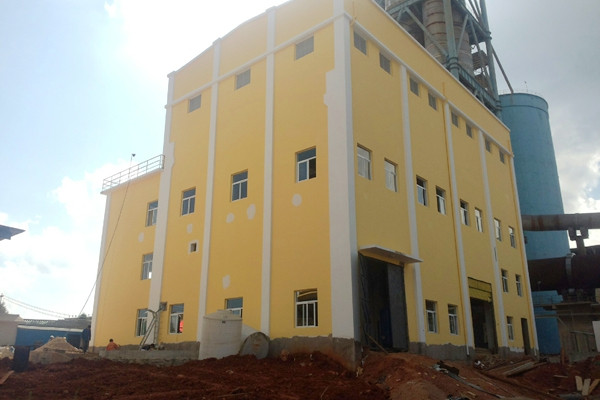

    1.汽轮机主厂房:

    2.冷却塔:

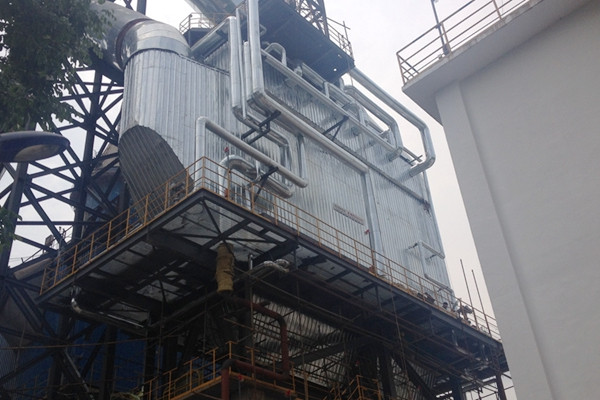

    3.PH锅炉:

    二、海外项目

    越南庆丰项目:该项目利用越南CHINFON Cement公司两条熟料线,采用“4炉1机”形式,设计发电功率12.85MW。该项目2013年7月份启动,11月份正式开工建设,计划提前至2014年10月13日并网发电,目前TG厂房辅机设备及管道安装完成;冷却塔设备及地下冷却循环水管道安装完成;室外汽水管道安装施工正在收尾,四台锅炉正在进行保温施工,电气自动化设备正在进行接线施工,截止7月底工程建设进度完成总体工程85.71%,超前于工程计划进度79.3%。

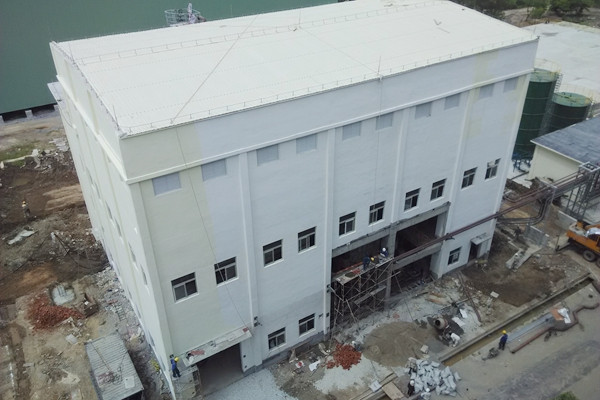

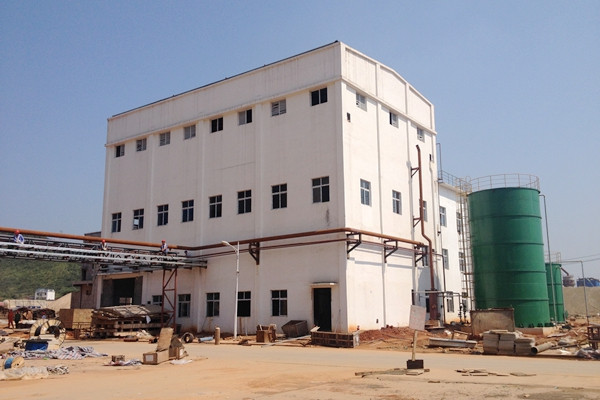

    1.汽轮机主厂房:

    2.冷却塔:

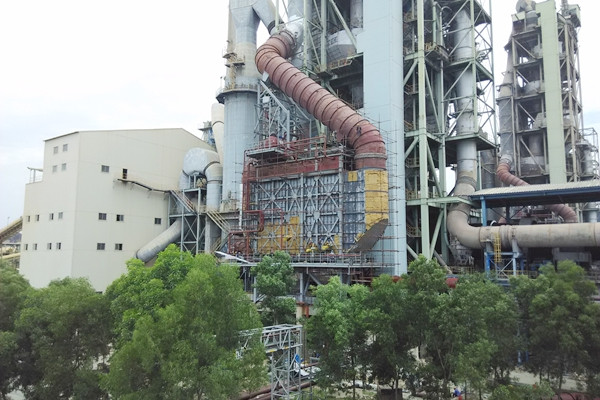

    3.窑尾PH-1余热锅炉:

    4.窑头AQC锅炉:

    印尼南加项目:该项目采用3炉2机配置形式,配2×18WM发电机,电厂采用孤网运行方式,为水泥厂供电。目前1#、2#锅炉正在筑炉施工收尾,1#汽轮机安装完成,计划8月中旬开始进行1#锅炉的碱煮炉等调试工作;

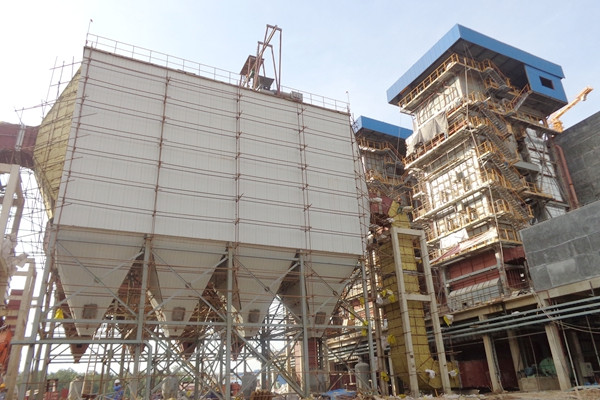

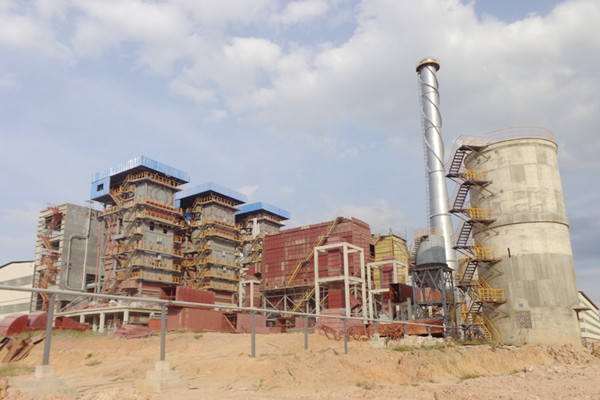

    1、三台燃煤锅炉安装情况:

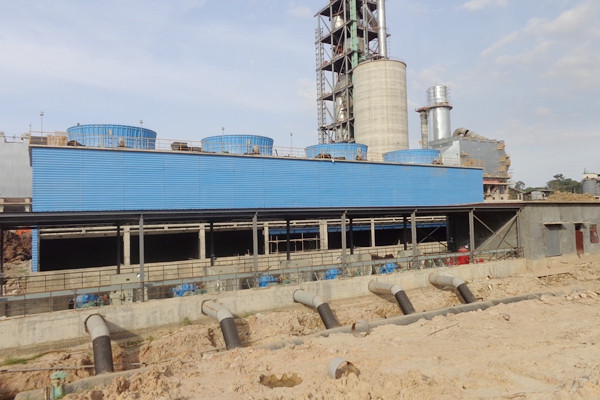

    2、冷却水系统:

    3、电除尘:

    缅甸MCL项目:该项目采用2炉2机配置形式,配2×20WM发电机,电厂采用孤网运行方式,为水泥厂供电,汽轮发电机组等采用进口设备,2台机组计划分别于2015年底、2016年上半年建成发电。目前项目工程主要设计方案、装备成套方案,施工准备基本完成,现场临建及生活设施已完成,桩基施工正在进行中。

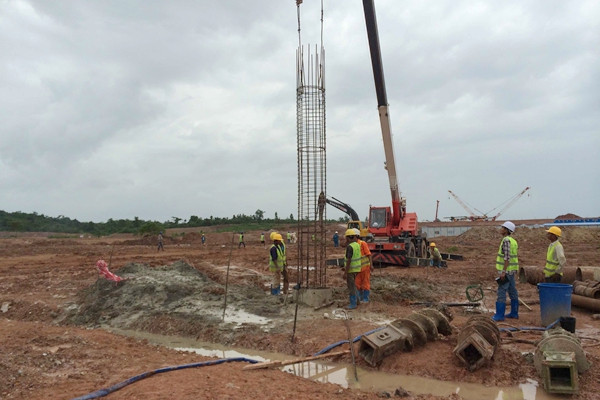

    1、锅炉房区域桩基施工:

    三、其他在建项目

    云南师宗明驰项目:该项目2013年10月14日开工,计划2014年8月20日并网,目前汽轮机基本完成,正在进行厂房管道施工;冷却塔安装完成,AQC、PH锅炉本体安装完成。

    1、主厂房及汽轮机安装情况:

    2.冷却塔:

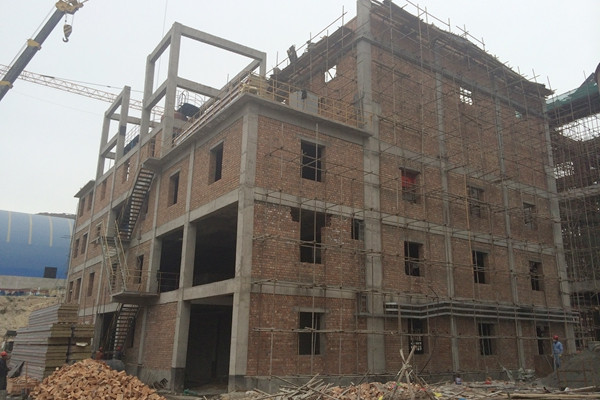

    新疆青松建化项目:该项目采用7500t/d水泥熟料线的两台余热锅炉、一台煤粉炉和一台旁路放风锅炉的余热共同发电,设计发电功率25 MW,系统较为复杂,工期相对较长,目前汽机厂房砌砖及封顶施工基本完成,汽轮机开始安装;AQC、PH锅炉及煤粉锅炉本体安装基本完成。

    1、汽轮机主厂房:

2、煤粉锅炉安装情况:

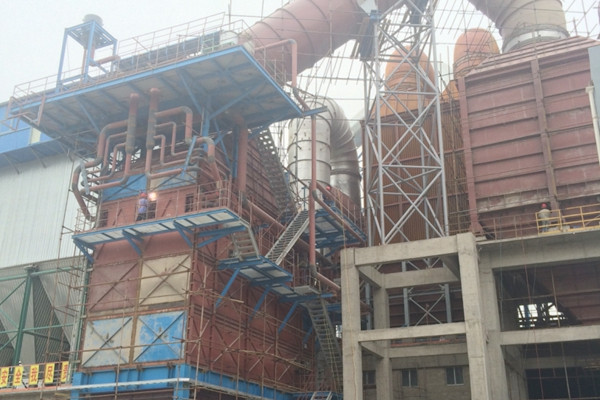

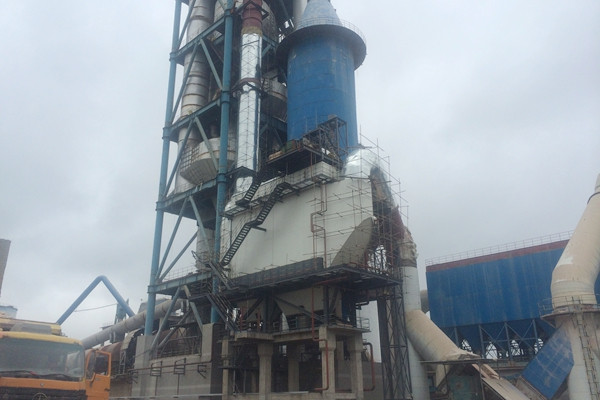

    3、窑尾PH锅炉安装情况:

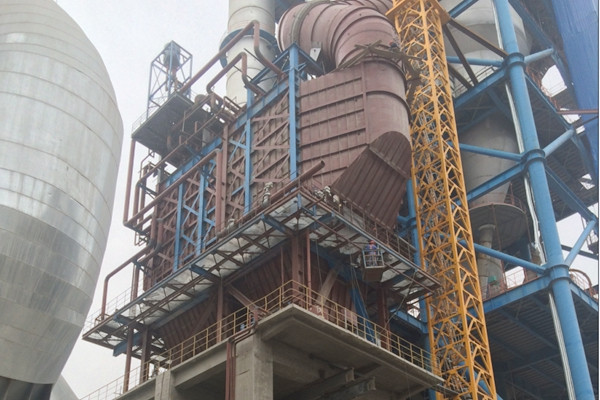

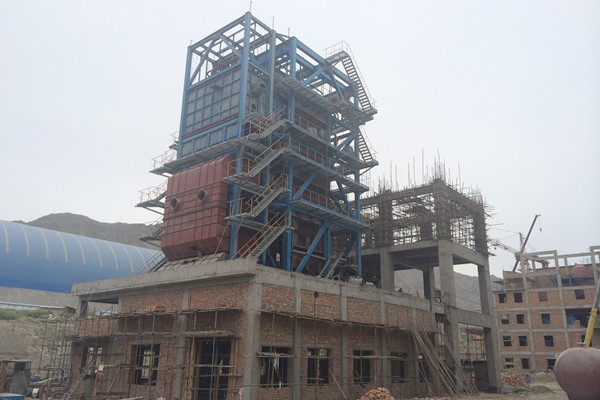

    4、窑头AQC锅炉安装情况:

    江西萍乡项目:该项目于2013年12月20日开工,计划2014年8月15日并网发电。目前该项目汽轮机安装基本完成,AQC、PH锅炉本体及风管已吊装焊接结束,项目进度按计划推进。

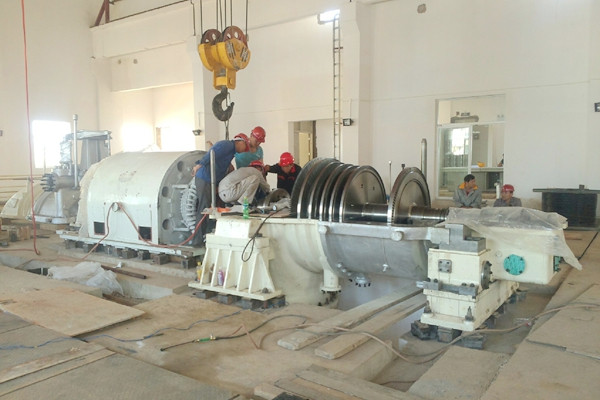

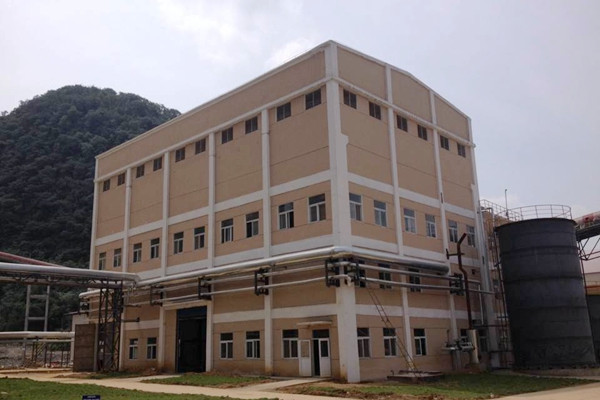

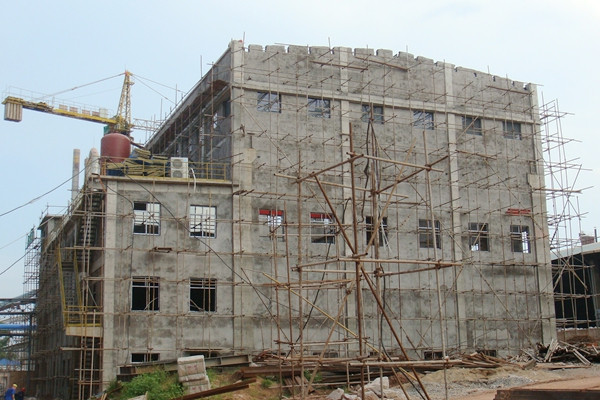

    1.汽轮机主厂房:

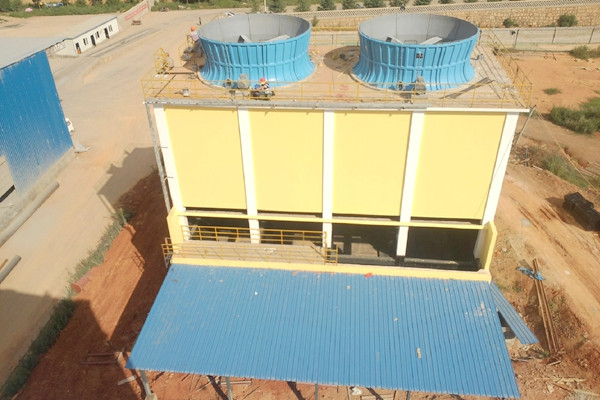

    2.冷却塔:

    江西圣塔项目:项目采用两条5000吨水泥熟料线的余热和两套低热煤矸石锅炉的余热共同发电,设计发电功率23.6 MW,系统较为复杂,工期相对较长,同时与生产线同步施工,存在交叉作业,场地等因素影响施工进度。目前汽轮机开始安装,冷却塔已交安,AQC锅炉本体安装完成,PH锅炉中部钢构壳体正在吊装中;

    1.汽轮机主厂房:

    2.冷却塔主体结构:

    贵州沿河西南项目:该项目于2014年4月15日开工,计划2014年12月15日并网发电。目前该项目汽机厂房已施工至12米层,PH锅炉基础已交安;

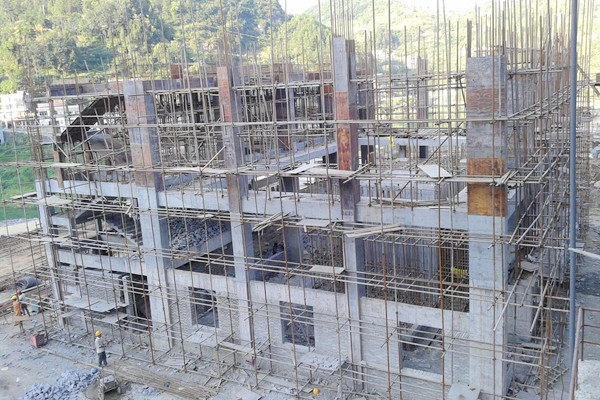

    1、汽轮机厂房:

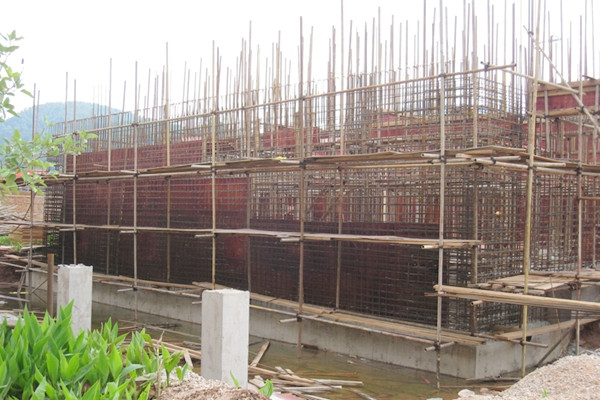

    2、冷却塔基础:

    云南华宁玉珠项目:该项目于2014年6月6日开工,计划2015年2月6日并网发电。目前该项目汽机厂房及AQC锅炉区域桩基施工完成,正在进行基础承台浇筑。

    1、冷却塔:

    内蒙古奈曼旗项目:该项目于2014年6月8日开工,计划2015年4月15日并网发电。目前该项目汽机厂房立柱及PH锅炉基础已出0米平面,冷却塔及AQC锅炉基础底板已浇筑完成;

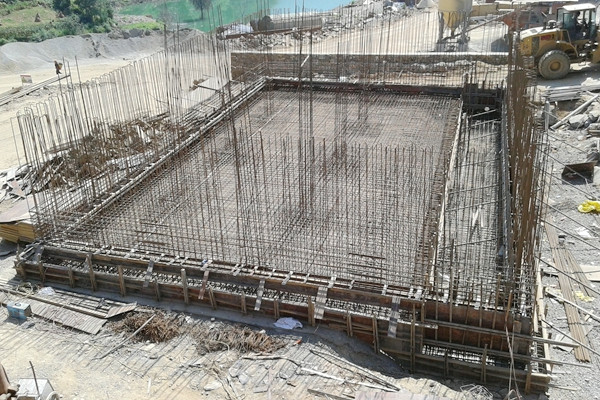

    1.汽轮机厂房:

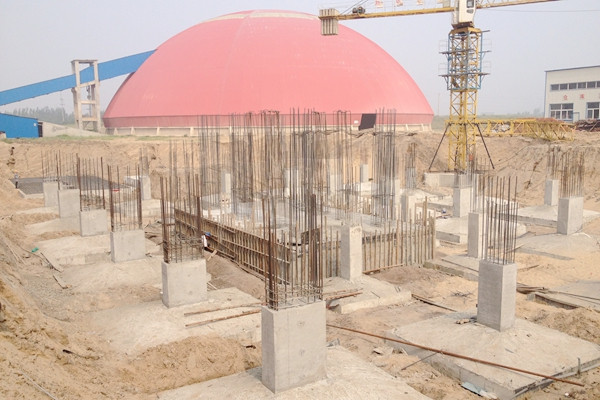

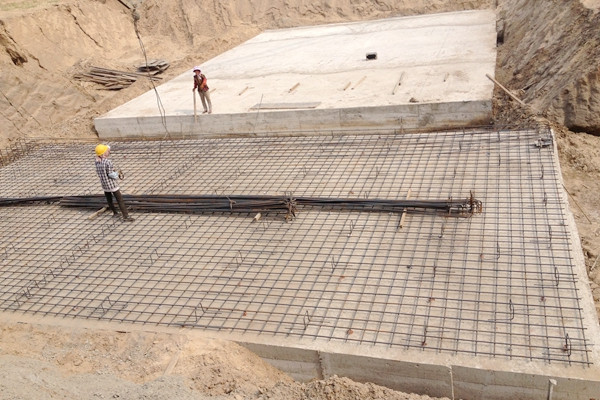

    2.冷却塔底板基础:

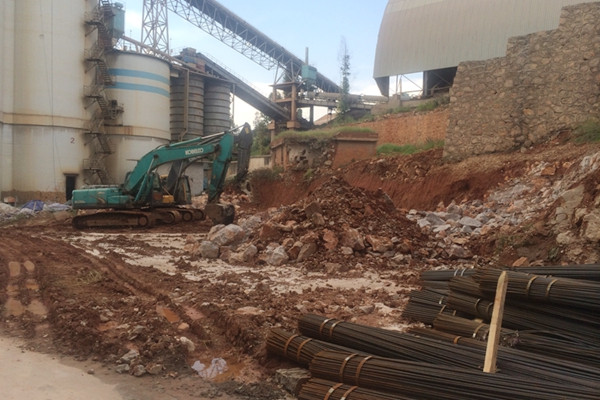

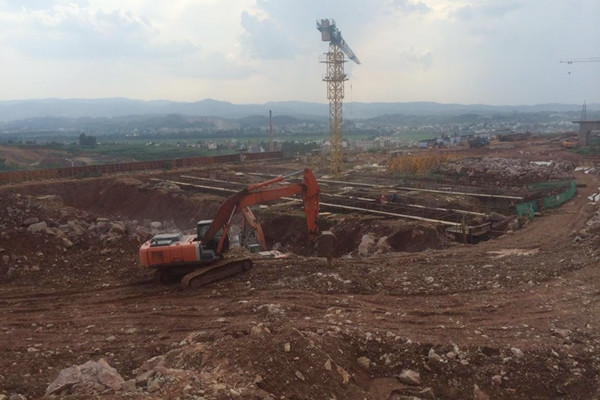

    云南曲靖雄业项目:该项目于2014年7月5日开工,计划2015年3月15日并网发电。目前该项目三通一平工作已结束,正在进行TG厂房及锅炉区域的桩基施工。
