7月份立磨安装调试共18个项目,江西万年青项目投产运行,其它在建项目17个。8月份计划投产项目3个。各项目进展情况如下:

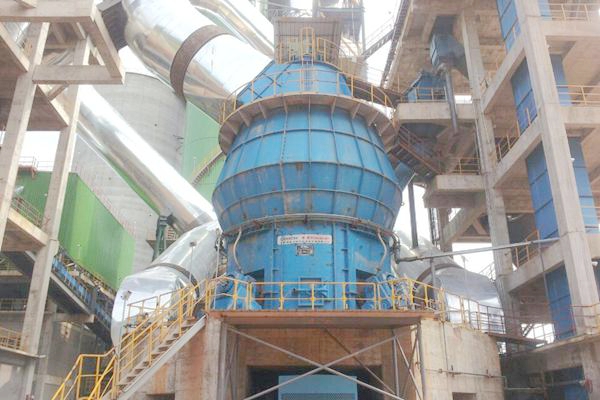

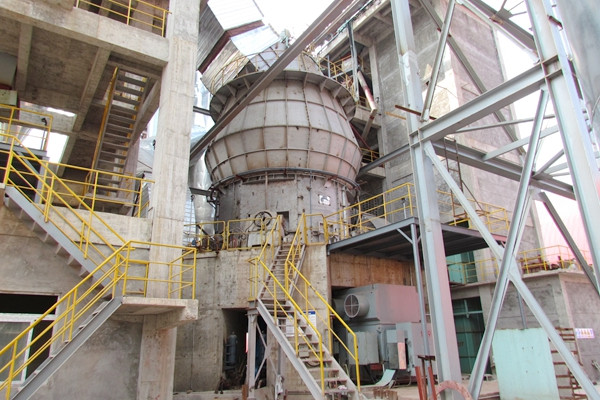

一、江西万年青:CK450原料立磨,7月15日完成100%负荷试车及72小时性能考核,现已正常运行。
立磨总貌

二、梁平海螺:CK450原料立磨,7月份完成单机试车,8月份计划进行60%负荷试车。

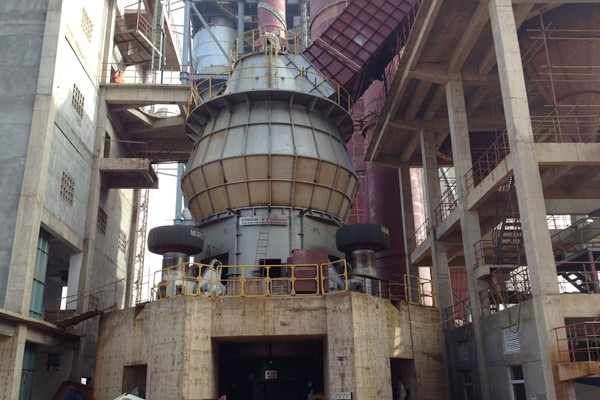

立磨总貌

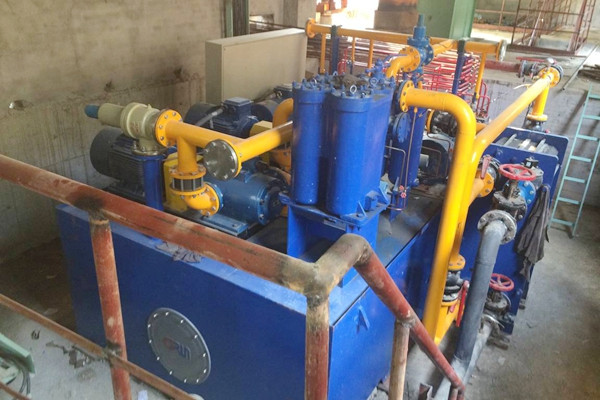

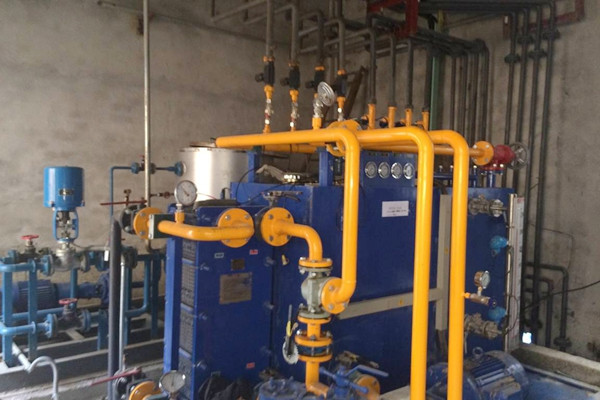

辅机设备

三、巴中海螺:CK450原料立磨,7月份完成主体安装,8月份计划进行单机试车。
立磨总貌

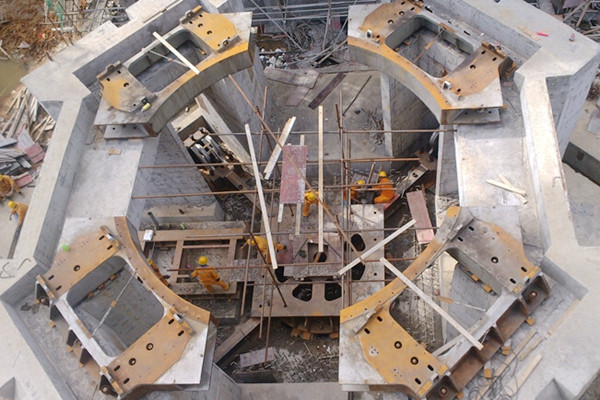

四、文山海螺:CK450原料立磨,7月份完成主体安装,8月份计划进行单机试车。
立磨总貌

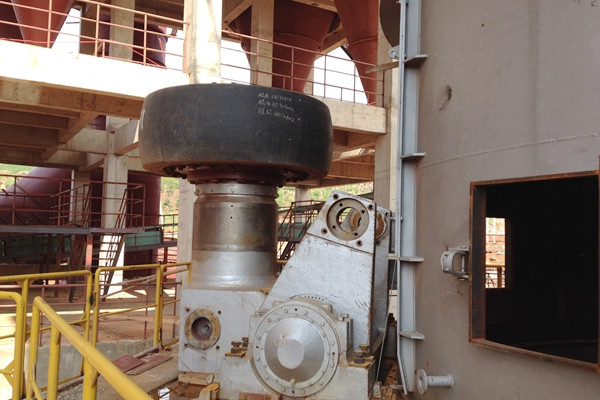

立磨磨辊及摇臂组装

磨内安装情况

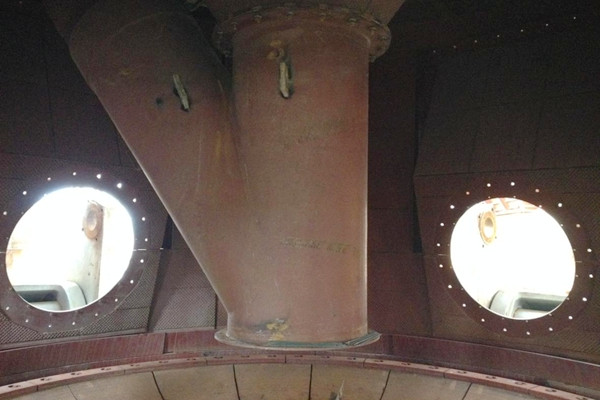

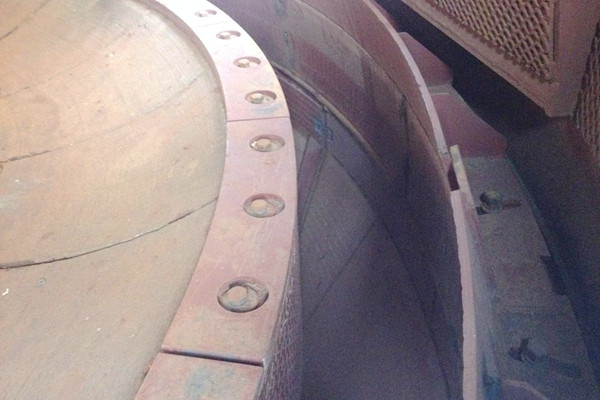

挡料环与喷口环安装

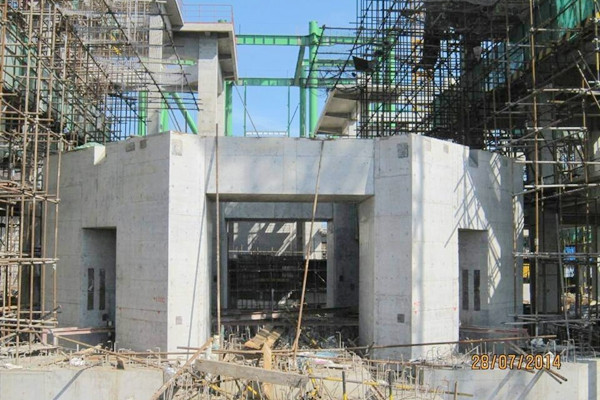

五、阳春海螺:CK490原料立磨(两台),1#立磨7月份完成基础件验收,8月份计划进行立磨整体安装;2#立磨7月份完成液压缸预埋件验收,8月份计划进行摇臂预埋件验收。

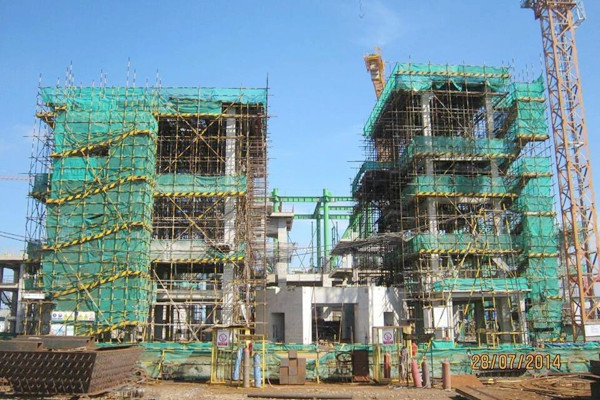

1#立磨总貌

2#立磨总貌

六、印尼SB1:CK450原料立磨,7月份完成混凝土基础养护,8月份计划进行基础件验收。
原料粉磨生产线总貌

立磨总貌
