三季度,江北CCA項目在公司的正確領導下,在有關部室的專業指導和兄弟單位的支持下,圍繞四季度出產品的目標,通過與海創置業、十七冶,以及武漢院等單位的密切配合,加強現場溝通與對接協調,召開專題會細化節點計畫安排等多種方式,克服了土建與設備交叉作業面廣、季節性陰雨天氣長等不利因素,工程進度總體受控,各項工作開展有序。
至9月底,CCA廠房土建工程整體進入收尾階段,設備安裝全面開展;廠房鋼構梁柱檁條安裝完成,底瓦安裝完成,面瓦安裝完成85%,廠房牆體砌築完成,廠內地坪施工完成45%,配料樓1-2層牆體砌築完成,鍋爐房牆體砌築完成,設備安裝就位。廠區主幹道施工完成40%,雨汙排水管預埋完成80%,給水管預埋完成70%。
非標件製作安裝完成90%;設備到貨95%,A線設備安裝完成40%,B線設備安裝完成80%,其中原料工段完成90%,制板工段完成70%,蒸運完成30%。配電室內粉、地磚敷設及門窗安裝完成,中低壓配電櫃安裝就位,紙砂漿動力電纜敷設完成,具備供電驗收條件。
辦公樓及食堂裝飾進入收尾階段,供水供電到位,辦公傢俱到貨90%並安裝完成,職工食堂廚具安裝完成,初具開餐條件。具體情況如下:
1、CCA廠房牆體砌築完成,地坪施工完成45%,鋼構梁柱
檁條安裝完成,底瓦安裝完成,面瓦安裝完成85%。鍋爐房牆體砌築完成,設備安裝就位。廠區主幹道施工完成40%,雨汙排水管預埋完成80%,給水管預埋完成70%。配料樓1-2層牆體砌築完成,設備安裝就位;配電房1-2層內粉刷、地磚敷設及門窗安裝完成,中低壓配電櫃安裝就位,紙砂漿動力電纜敷設完成,具備供電驗收條件。

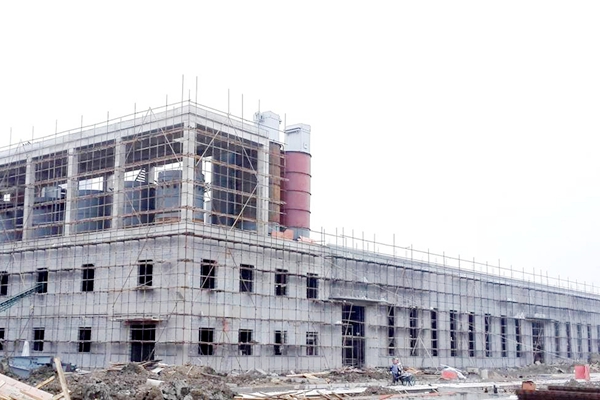

CCA厂房墙体砌筑完成

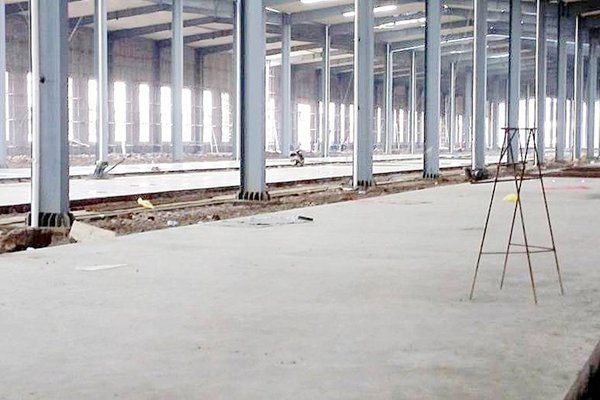

厂内地坪施工完成45%
钢构梁柱檩条安装完成

底瓦安装完成,面瓦完成85%

锅炉设备安装就位

配电房粉刷及地砖铺设完成
2、非標件製作安裝完成90%;設備到貨95%,A線設備安裝完成40%,B線設備安裝完成80%,其中原料工段完成90%,制板工段完成70%,蒸運設備安裝完成30%。

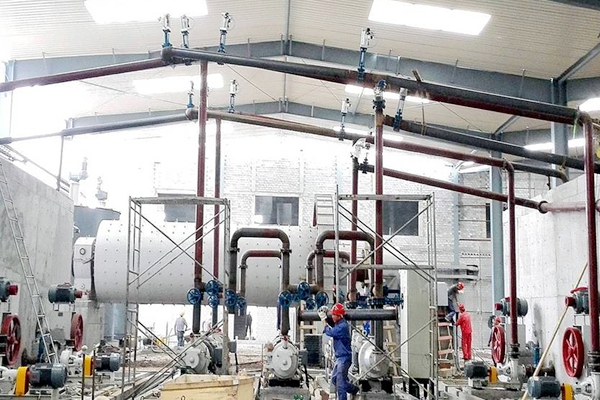

砂浆制备设备安装就位

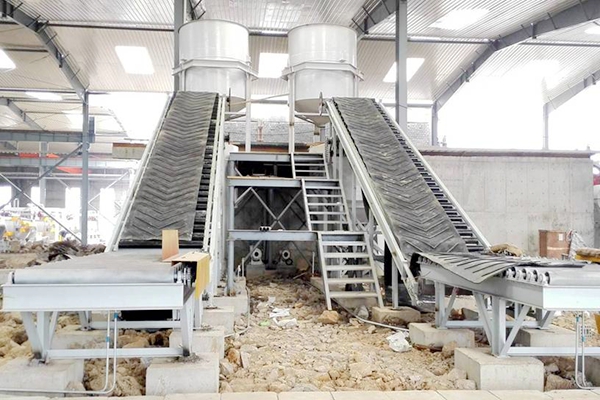

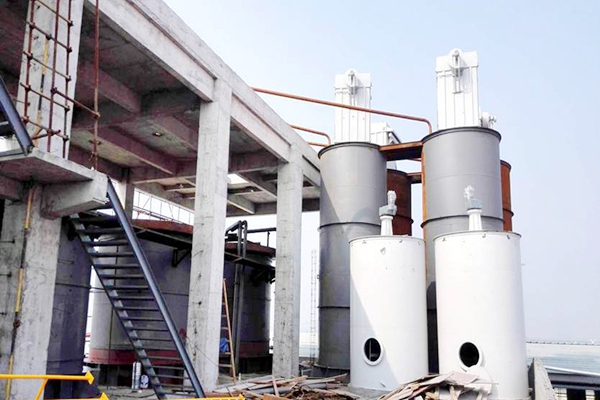

纸上料设备安装就位

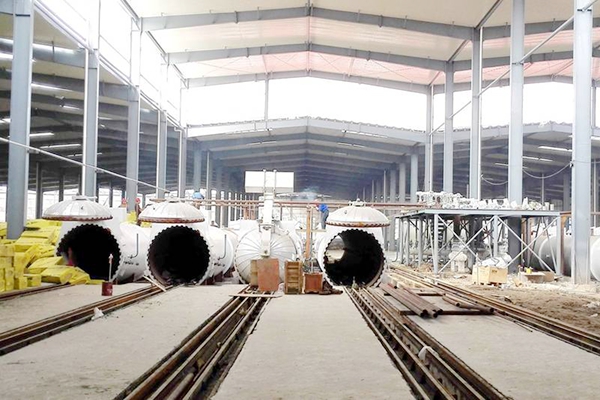

纸浆制备管道安装

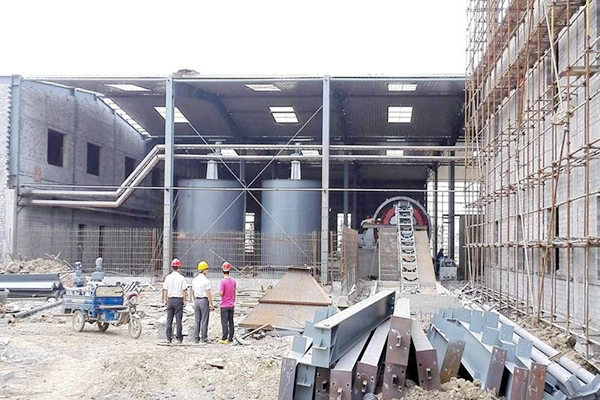

配料楼储罐安装就位

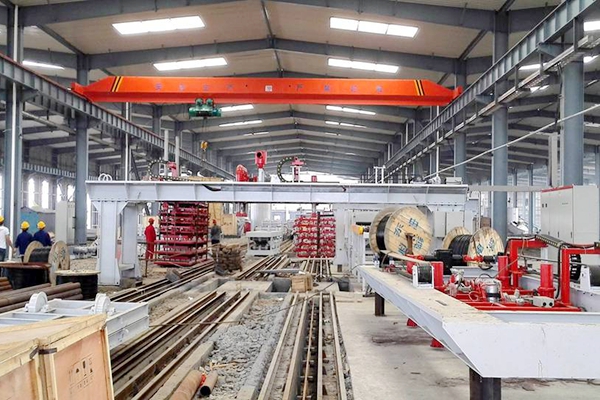

制板工段设备安装完成70%
蒸运设备安装完成30%
3、廠區圍牆砌築完成,PVC柵欄完成70%,門衛室施工完成;辦公樓及食堂裝飾進入收尾階段。辦公樓供水供電到位,門窗安裝完成,燈具安裝完成90%,傢俱到貨90%並開始安裝,初具入住使用條件;食堂裝飾及廚房設備安裝完成,具備開餐條件。

厂区围墙PVC栅栏安装

门卫室施工情况

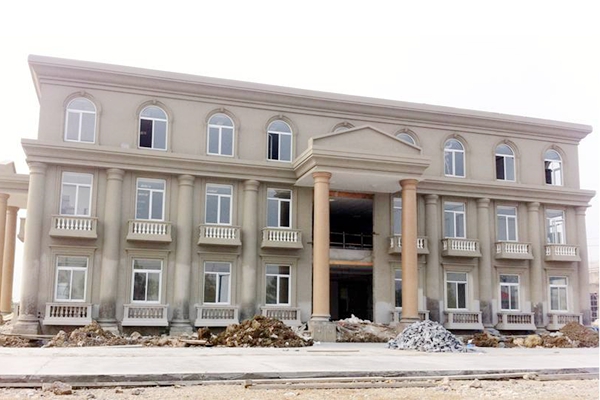

办公楼外装饰完成
职工食堂外墙装饰收尾
办公家具分批到货

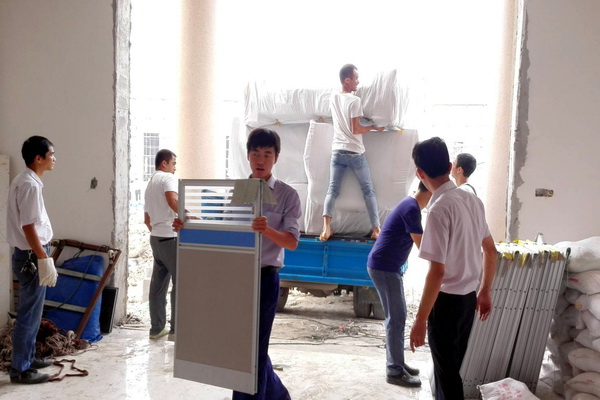

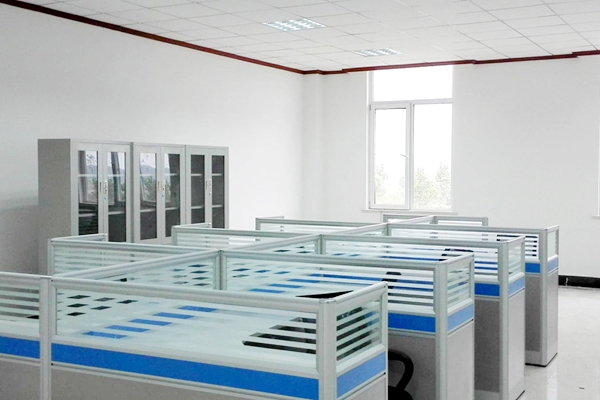

部分办公家具安装就位

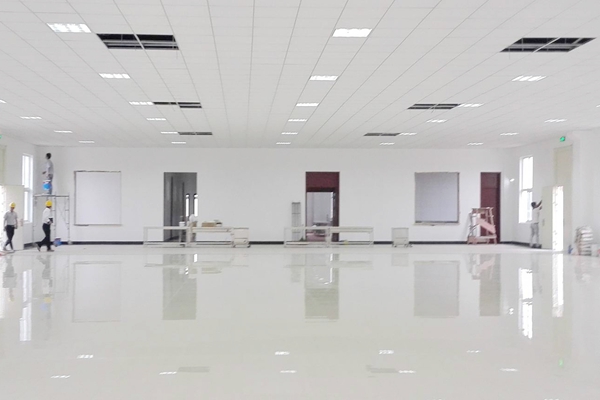

食堂内部装饰进展情况

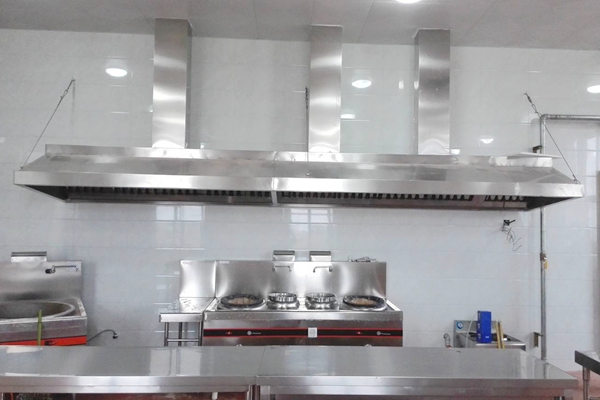

厨具进场安装就位
