8月份立磨安装调试共17个在建项目。9月份计划投产项目2个。各项目进展情况如下:
一、唐山耀东2#立磨:CK370矿渣立磨,8月23日完成单机试车,计划9月份完成负荷试车及72小时性能考核。

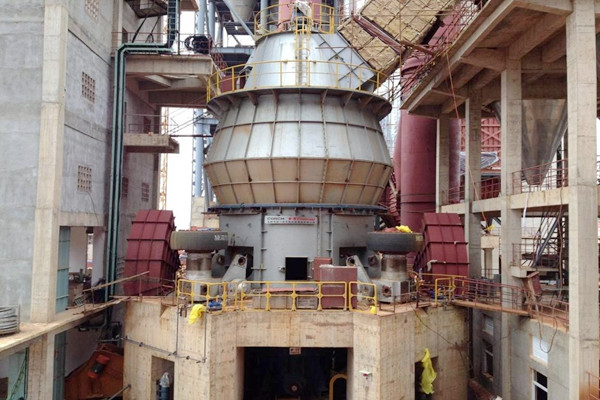

立磨总貌

主减速机油站单机试车

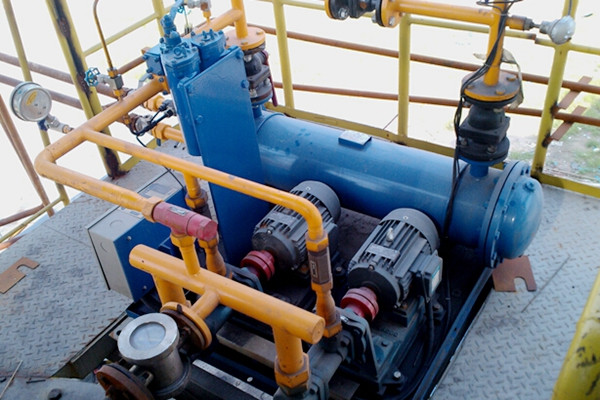

选粉机立轴轴承润滑站试机

二、梁平海螺:CK450原料立磨,8月26日完成60%负荷试车,计划9月份完成100%负荷试车及72小时性能考核。

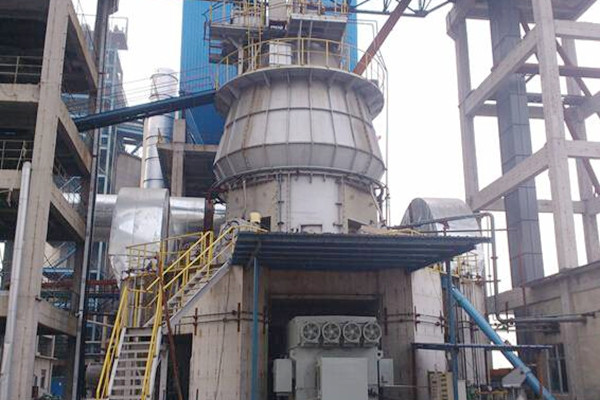

立磨总貌

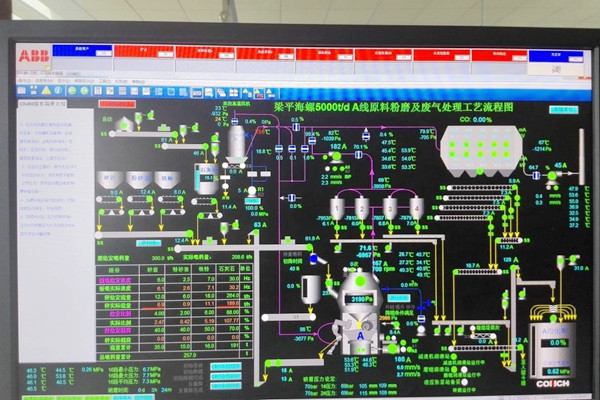

60%负荷试车运行画面

三、湖南海螺二期:CK450原料立磨,8月份完成立磨主体安装,计划9月份完成单机试车。

立磨总貌

四、文山海螺:CK450原料立磨,8月份完成立磨主体安装,计划9月份完成单机试车。
立磨总貌

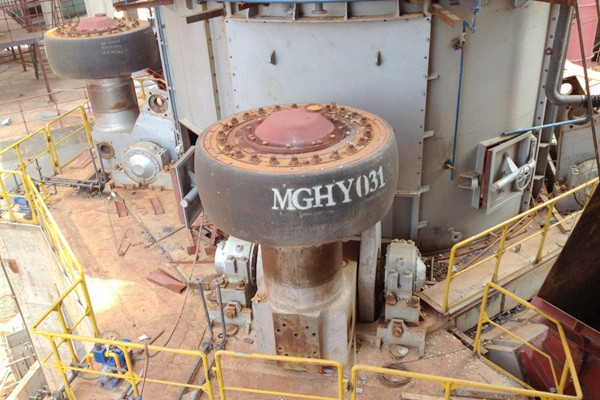

磨辊及摇臂组装件安装

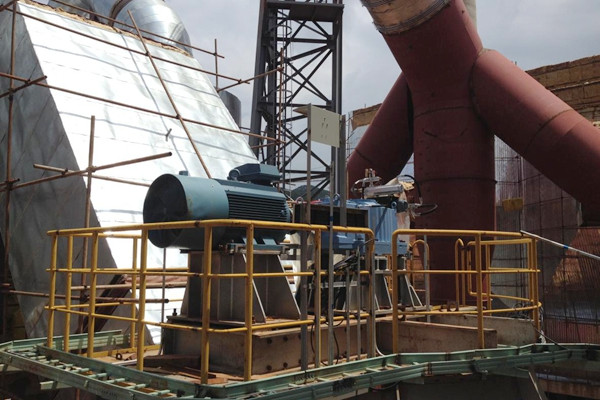

选粉机电机及减速机安装

五、常州盘石水泥:CK370矿渣立磨,8月份完成预埋件验收,计划9月份完成基础件验收。
立磨总貌
