工程建设

余热发电项目8月工程简报
发布时间:2014-09-04 来源:海螺创业

    8月份,在建发电EP工程项目16个、EPC工程项目11个,8月份并网发电的项目3个,已建成等待并网项目2个;9月份除上述继续建设的项目外,计划新开工项目1个;项目建设进度基本符合合同和公司计划要求,在建部分工程项目简介如下:

    一、基本建成及已并网发电项目

    贵州习水赛德项目:该项目2013年5月15日开工,与生产线同步建设,于2014年8月22日一次并网发电成功。

    云南定华能源项目:该项目2013年11月15日开工,于2014年8月22日一次并网成功。

    江西萍乡昌盛项目:该项目2013年12月20日开工,于2014年8月26日一次并网成功。

    云南远东亚鑫项目:该项目2013年10月15日开工,于2014年7月份各项施工均已完成, 目前受业主水泥生产线停机检修及并网手续影响,调试及并网发电时间延迟。

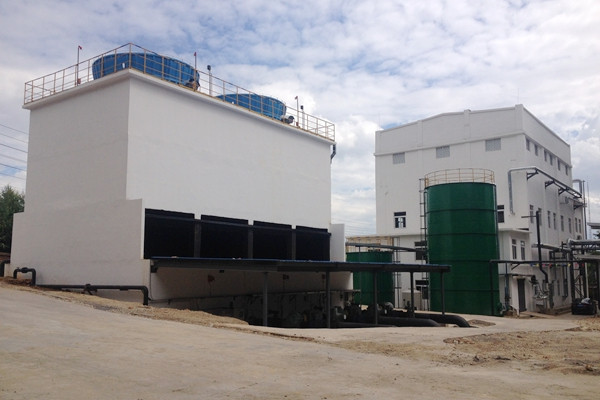

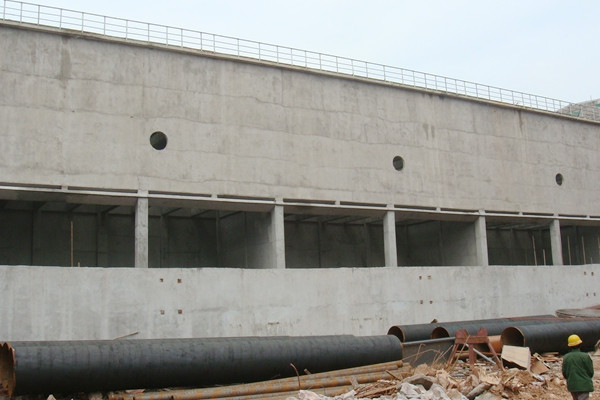

    1.汽轮机主厂房:

    云南师宗明驰项目:该项目2013年11月9日开工,于2014年8月份施工已基本完成,目前受业主水泥生产线停机检修及并网手续影响,调试及并网发电时间延迟。

1. 汽轮机主厂房及冷却塔:

    二、海外项目

    越南庆丰项目:该项目利用越南CHINFON Cement公司两条熟料线,采用“4炉1机”形式,设计发电功率12.85MW。该项目2013年11月份正式开工建设,计划提前至2014年10月13日并网发电,目前该项目已进入调试试车阶段。

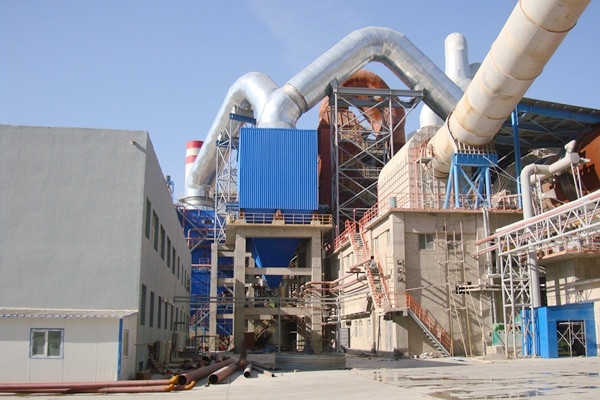

    1.汽轮机主厂房:

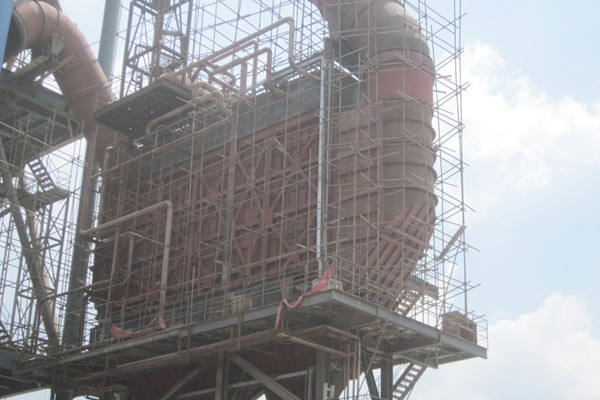

    2.窑尾PH-1余热锅炉:

    印尼南加项目:该项目采用3炉2机配置形式,配2×18WM发电机,电厂采用孤网运行方式,为水泥厂供电。目前1#锅炉正在烘炉,1#机组计划9月底并网发电。

    1、燃煤电站总貌:

    2、冷却水系统:

    3、锅炉:

    缅甸MCL项目:该项目采用2炉2机配置形式,配2×20WM发电机,电厂采用孤网运行方式,为水泥厂供电,汽轮发电机组等采用进口设备,2台机组计划分别于2015年底、2016年上半年建成发电。目前项目工程主要设计方案、装备成套方案,施工准备基本完成,现场临建及生活设施已完成,桩基施工正在进行中。

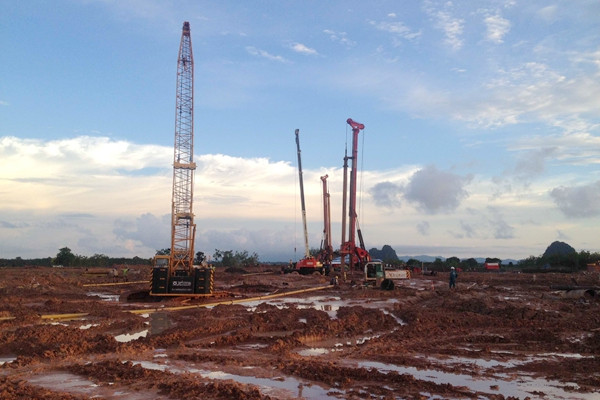

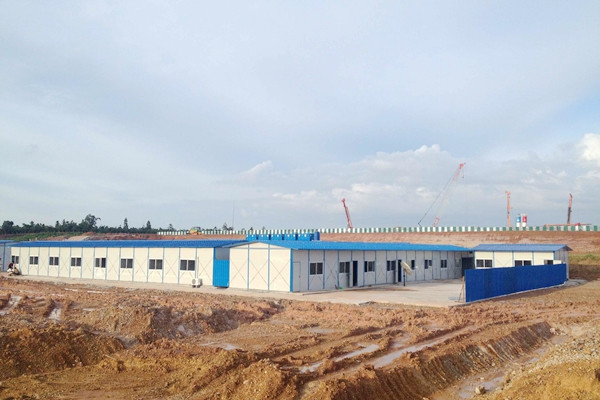

    1、临建设施:

    2、桩基施工:

    三、其他在建项目

    新疆青松建化项目:该项目采用7500t/d水泥熟料线的两台余热锅炉、一台煤粉炉和一台旁路放风锅炉的余热共同发电,设计发电功率25 MW,系统较为复杂,工期相对较长,目前汽轮机正在安装中,余热锅炉及煤粉锅炉本体安装基本完成。

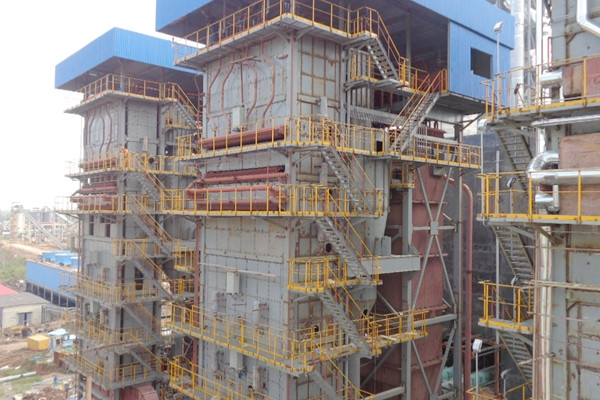

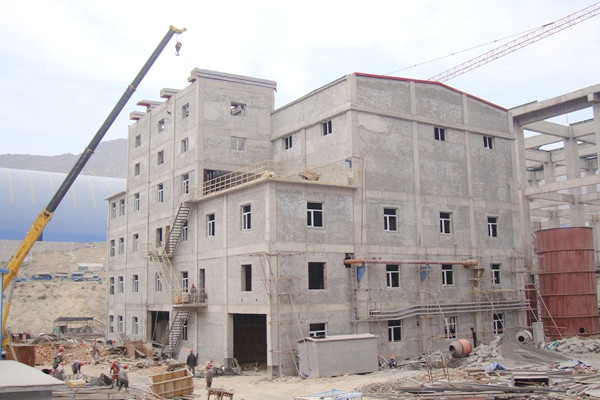

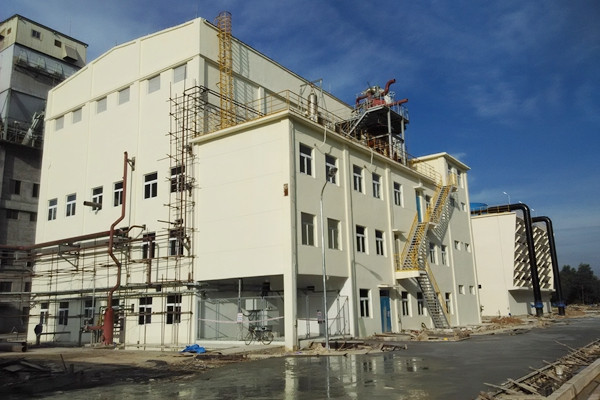

    1、汽机厂房:

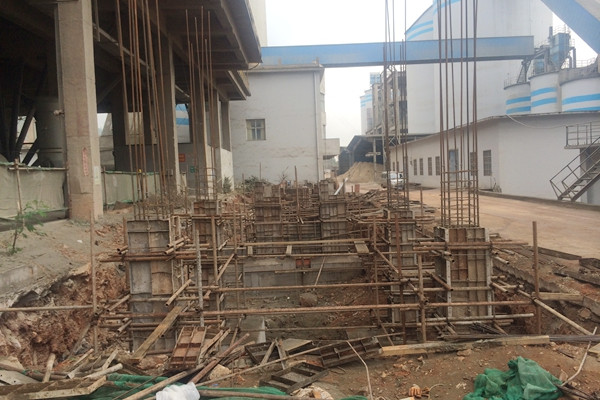

    2、煤粉锅炉安装情况:

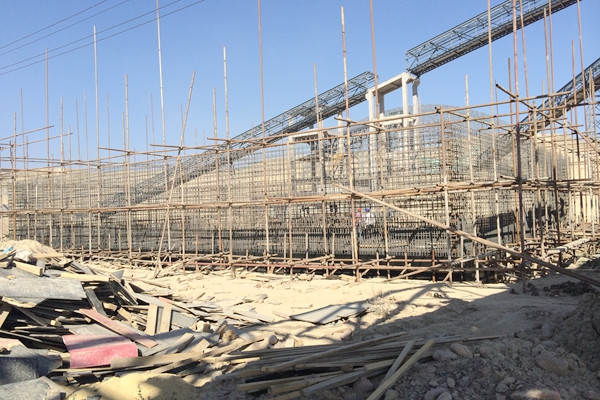

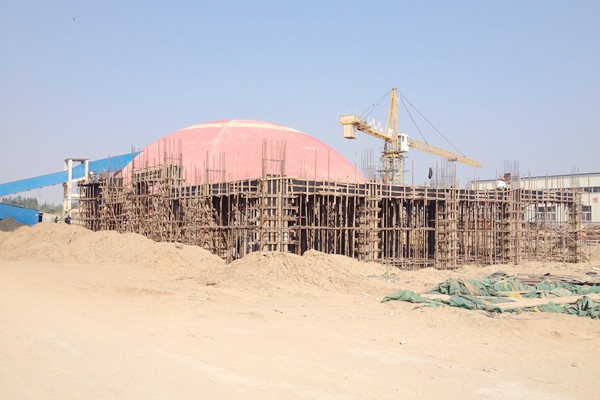

    3、窑头AQC锅炉安装情况:

    江西圣塔项目:项目采用两条5000吨水泥熟料线的余热和两套低热煤矸石锅炉的余热共同发电,设计发电功率23.6 MW,系统较为复杂,工期相对较长,同时与生产线同步施工,存在交叉作业,场地等因素影响施工进度。目前汽轮机正在安装中,冷却塔已交安,两台余热锅炉本体安装基本完成。

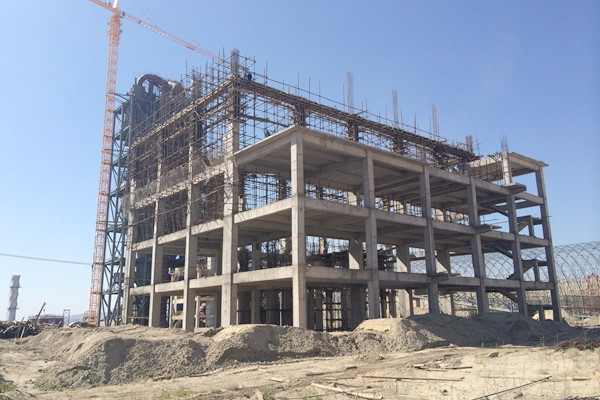

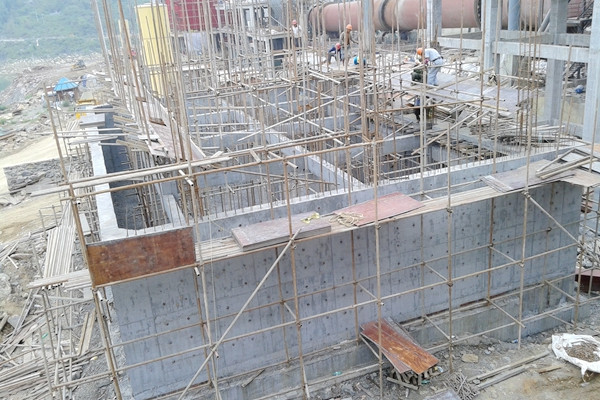

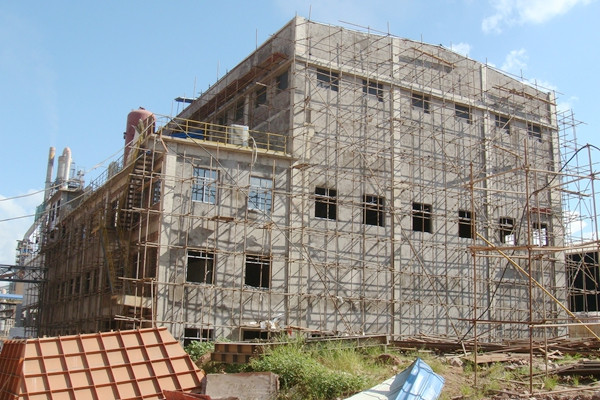

    1、汽轮机主厂房:

    2.冷却塔主体结构:

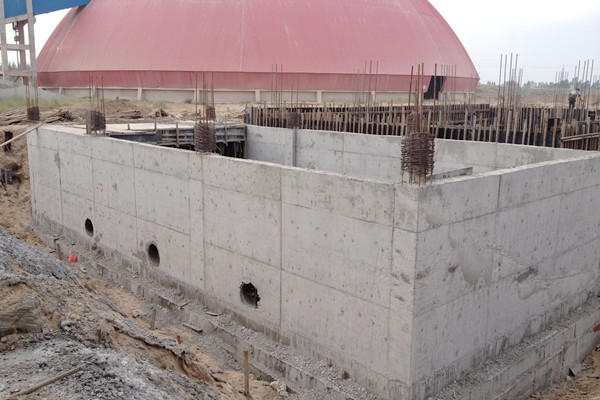

    3、窑头AQC锅炉:

    云南富民金锐项目:该项目于2014年10月15日开工,目前该项目汽机厂房及冷却塔施工已完成,PH锅炉保温正在收尾;

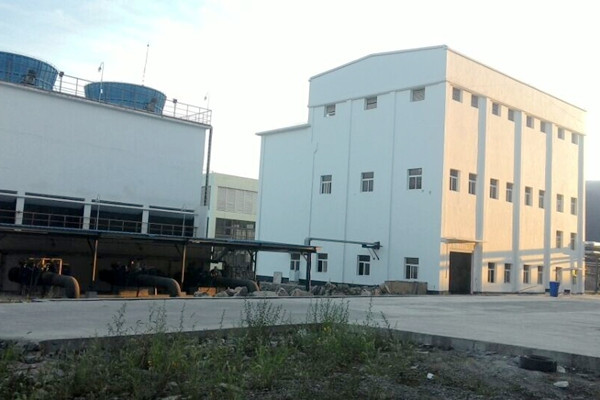

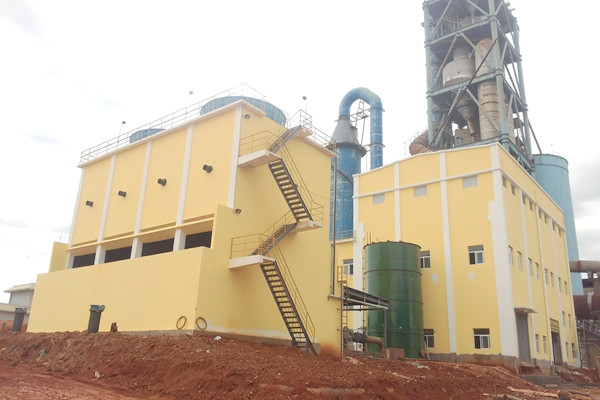

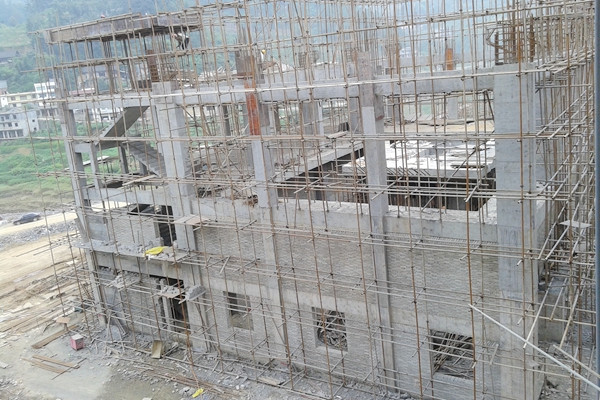

    1、汽轮机厂房:

    2、窑尾PH锅炉:

    贵州沿河西南项目:该项目于2014年4月15日开工,与生产线同步建设。目前该项目汽机厂房已施工至12米层,冷却塔施工至5米层,两台余热锅炉基础已交安;

    1、汽轮机厂房:

    2、冷却塔基础:

    云南华宁玉珠项目:该项目于2014年6月6日开工,计划2015年2月6日并网发电。目前该项目汽机厂房及AQC锅炉区域桩基施工完成,正在进行基础承台浇筑及回填;

    1、汽轮机主厂房:

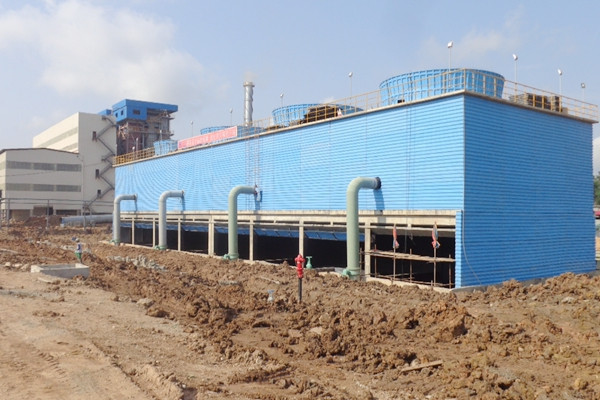

    2、冷却塔:

    内蒙古奈曼旗项目:该项目于2014年6月8日开工,计划2015年4月15日并网发电。目前该项目汽机厂房4米层已浇筑完成,两台余热锅炉基础已交安;

    1.汽轮机厂房:

    2.冷却塔:

    云南曲靖雄业项目:该项目于2014年7月5日开工,计划2015年3月15日并网发电。目前TG厂房及锅炉区域的桩基正在施工;

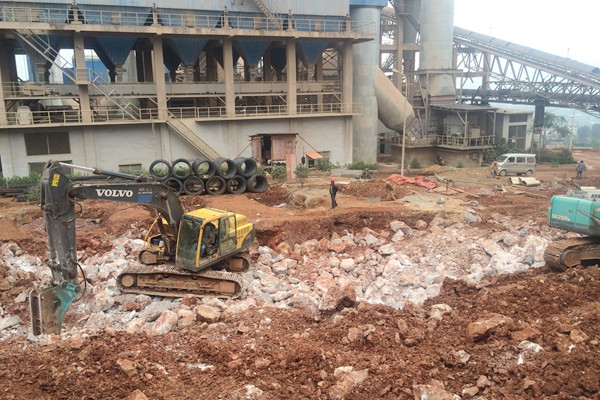

    1、汽机厂房桩基及石方爆破:

     2、锅炉基础:

    新疆庆华项目:该项目利用一条5000t/d熟料生产线余热发电,装机容量9MW。计划2015年5月15日并网发电,目前TG厂房施工至17米层,两台余热锅炉基础已交安;

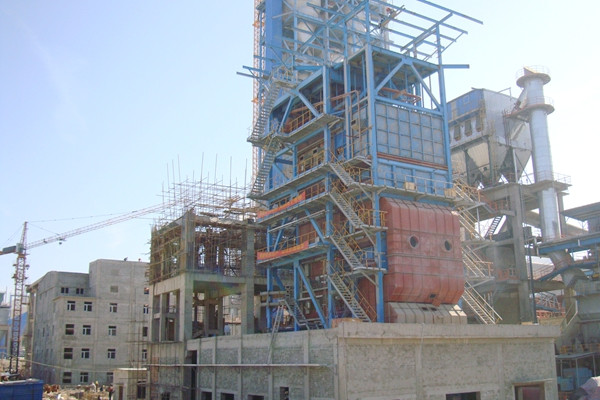

    1、汽机厂房:

    2、冷却塔基础:
