至8月底,江北CCA项目厂房A区墙体砌筑完成95%,B区完成60%;钢构梁柱檩条安装完成90%,底瓦安装完成90%,面瓦完成60%;设备基础全部完成;配料楼18米结构砼浇筑完成;配电房一层墙体砌筑、内墙粉刷完成,二层钢构梁柱承板砼浇筑完成;锅炉房主体框架完成;办公楼外墙装饰、1-3层地砖铺设及弱电布线完成,吊顶完成50%;职工食堂钢构封顶、外墙装饰及地坪施工完成;锅炉、磨机、配料楼14台储罐吊装就位;A、B线制板机安装就位,轨道安装完成80%,配电房中低压柜安装就位;设备到货完成80%,具体情况如下:
1、厂房A区墙体砌筑完成95%,B区完成60%;钢构梁柱檩条安装完成90%,底板安装完成90%,面瓦完成60%;厂房排水沟完成80%。

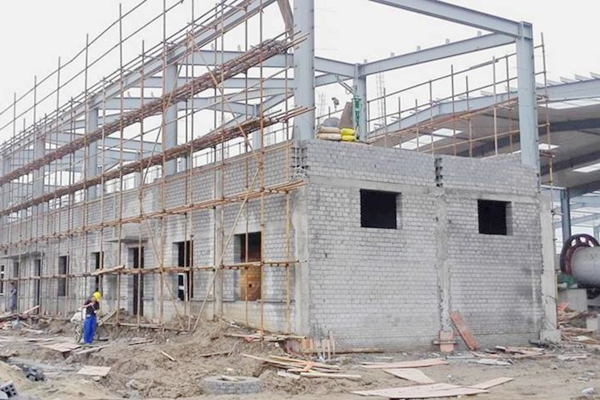

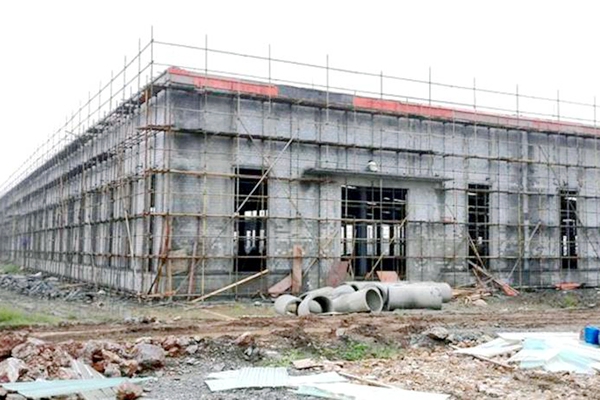

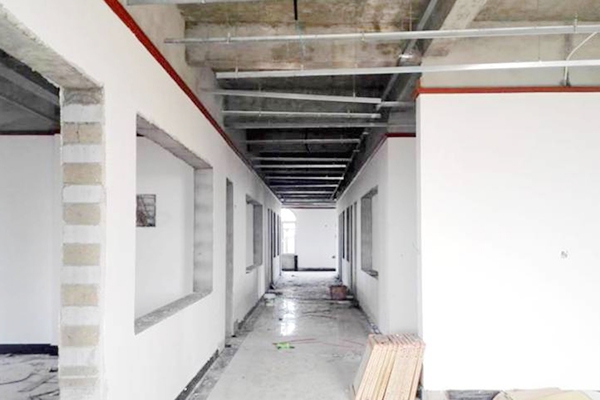

A区厂房墙体砌筑完成95%

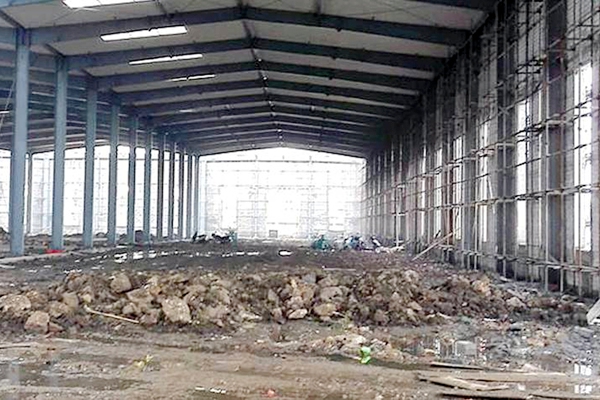

A区钢构底板安装完成

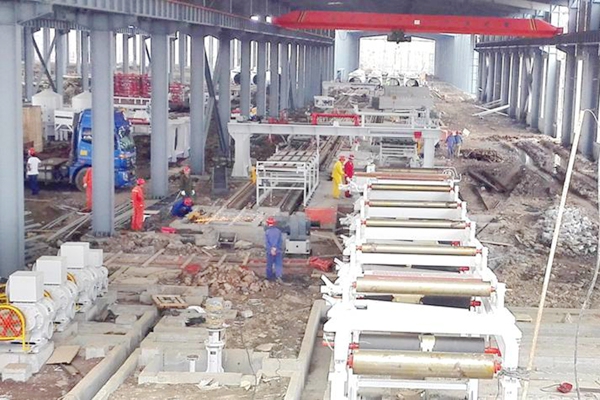

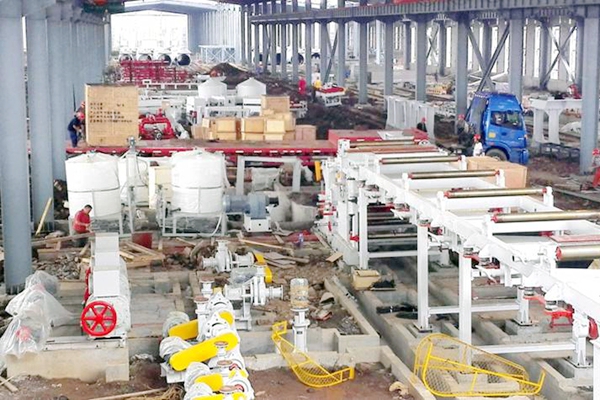

A线设备安装情况

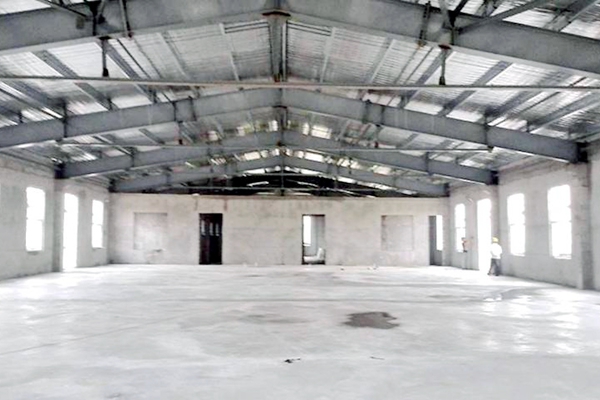

B线设备安装情况

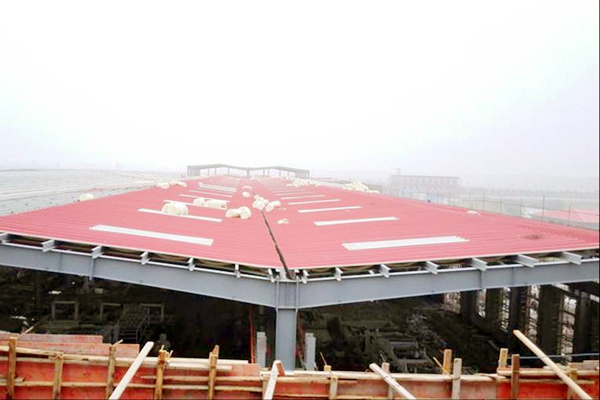

底板安装90%,面瓦安装60%

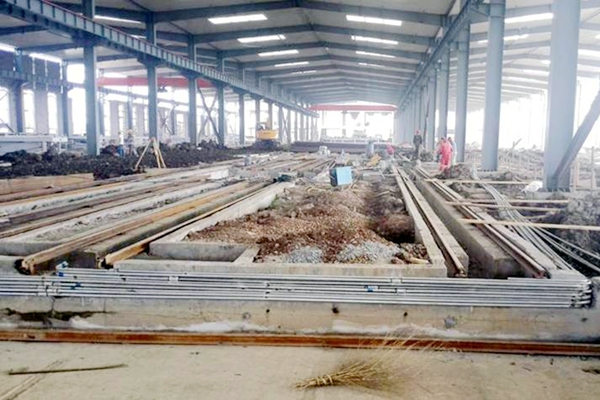

预养工段轨道安装施工

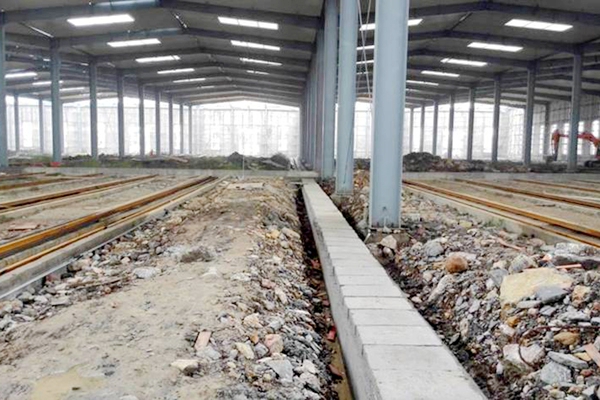

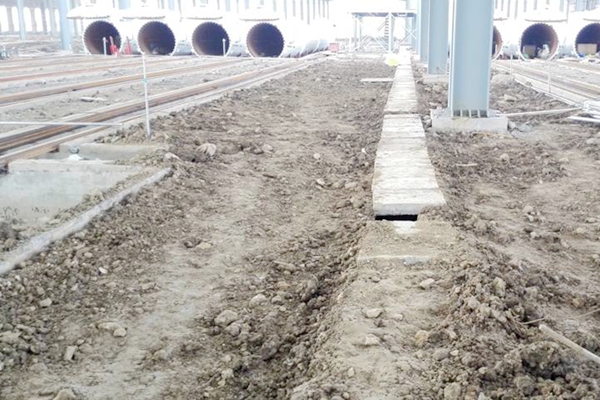

厂房雨水沟完成80%
厂房地坪回填施工
2、方浆池基础施工完;配料楼18米结构砼浇筑及储罐吊装完成;配电房二层承板砼浇筑、一层墙体砌筑及内墙粉刷完成,中低压配电设备安装就位;锅炉、空压机房冷干机、空压机及配料楼14台储罐安装就位;锅炉房主体框架完成。

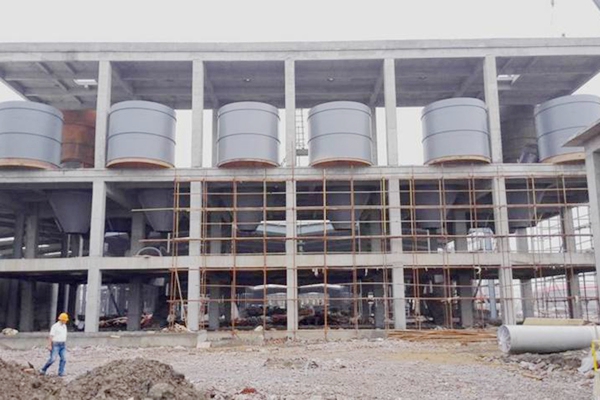

配料楼砼浇筑及储罐吊装完成

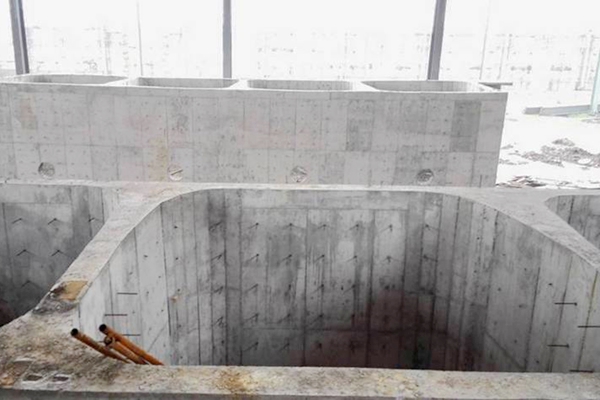

方浆池基础施工完成

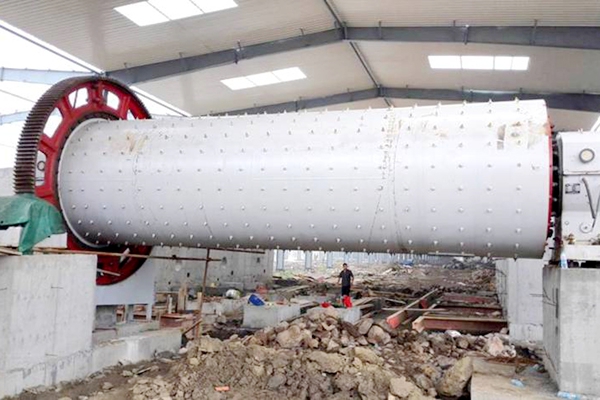

磨机安装就位
配电房二层承板砼浇筑

空压机房设备安装就位

配电房低压柜安装就位
配电房中压柜安装就位

锅炉房主体完成,锅炉就位
3、办公楼外墙装饰施工完成,1-3层地砖铺设完成,室内弱电布线完成,吊顶完成50%;职工食堂钢构封顶、外墙装饰及地坪施工完成。

办公楼吊顶装饰施工
办公楼地砖铺设完成

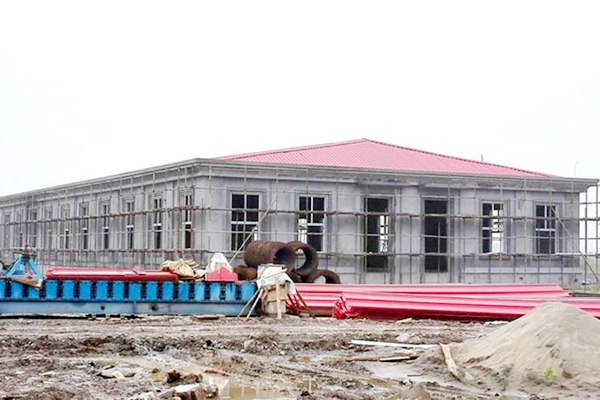

职工食堂外墙装饰
职工食堂地坪施工完成
九月份工作重点
◆厂房、配电房底瓦面瓦及天沟下水管安装完成;
◆A、B线轨道安装完成,现场电气控制柜安装就位;
◆锅炉房设备、空压机房管道、磨机配套设备安装完成;
◆厂房撤垛区域、磨机区域、方浆池区域电缆敷设;
◆厂房A区墙体砌筑内粉,厂内水沟至市政管网接通施工结束;
◆厂房地坪回填施工完成50%;配电房1-2层地砖铺设、屋面铺瓦及门窗安装完成;
◆配料楼墙体砌筑完成,锅炉房墙体砌筑及内外粉刷完成,配电房2层墙体砌筑完成;
◆门卫、雨污管网、给水及道路等总图施工;
◆室内天然气管道设施安装施工完成;推进天然气、供水、供电合同洽谈签订;
◆协调供电设备调试验收,做好竣工报验;
◆办公楼2-3楼矿棉板安装及外墙涂料、阳台花瓶柱施工;
◆食堂吊顶、地砖铺设、厨具设备安装就位、水电进场使用;
◆试生产品质计划的编制;
◆石英砂尾砂、木托盘、热缩膜和进口纸浆招标及合同签订。
