8月份,亳州项目现场设备进入单机调试阶段,土建收尾及辅房室内装饰按计划推进,节点计划基本受控,具体如下:

1、辅房一、辅房二外墙涂料基本完成,水电管线施工完成,屋面彩钢瓦安装完成,太阳能安装完成,外脚手架拆除。辅房一配电室启用;生活、办公区启用正式电,并与施工区隔离;B区食堂及餐厅投入使用;A区二层装饰基本完成;B区装饰完成50%;C区三层交付使用;办公楼罗马柱仿石喷漆完成;辅房二完成雨水污水管线施工。
辅房一外墙脚手架拆除
辅房二外墙涂料完成

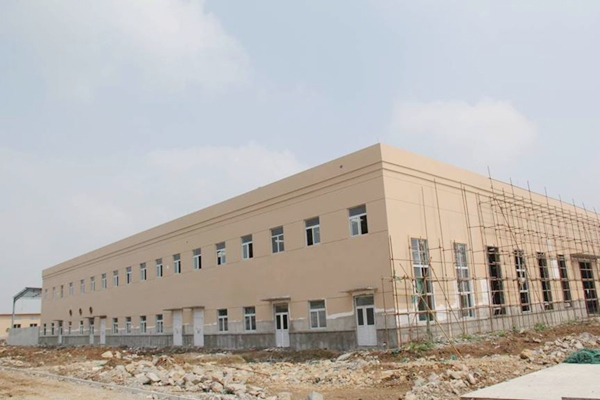

C区三层交付使用
员工食堂正式投入使用
2、CCA厂房钢构主体安装完成,钢瓦铺设完成95%;设备基础全部交安;厂房内部毛石铺垫全部完成,地面混凝土浇筑完成95%,墙体砌筑完成90%;南大门进行制作新大门施工。
CCA厂房墙体砌筑完成90%左右

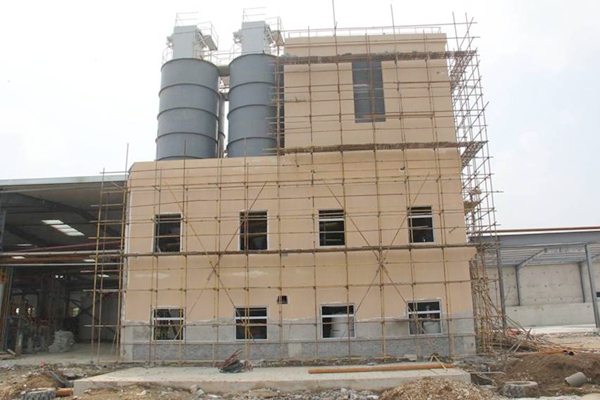

配料楼外墙粉刷基本完成

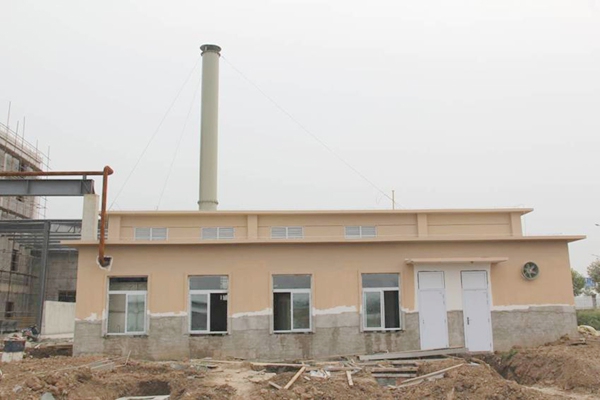

锅炉房外墙粉刷基本完成

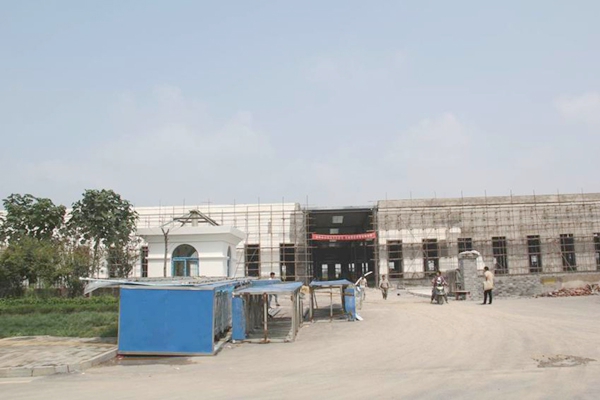

南大门施工正在进行
3、厂房总图道路混凝土施工完成40%;辅房总图道路混凝土施工完成60%,与市政道路实现对接。
厂房总图道路施工完成40%

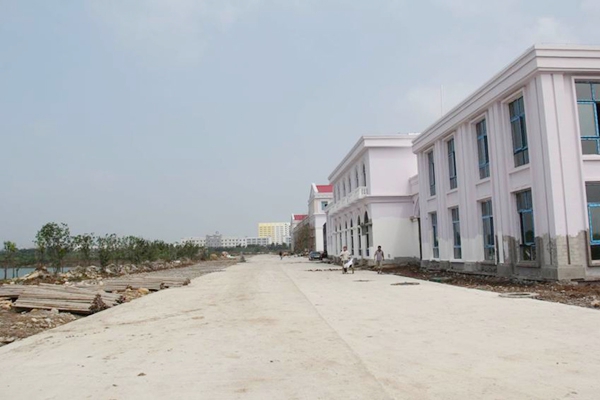

辅房总图道路施工完成60%
4、安装方面:CCA厂房生产线设备安装全部完成,8月15日CCA厂房、辅房一电力室成功受电,8月16日单机调试开始。

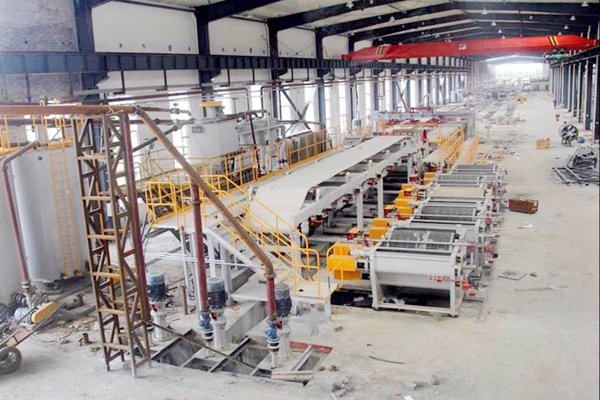

生产线设备安装全部完成

电力室成功受电

单机设备调试有序进行

5、其他方面:结合实际需求,完成公司初步定岗定编,以及试生产人员招聘和培训;完成办公楼、专家公寓及宿舍家具配置及到货安装;完成河南区域产品销售市场调研,以及销售专业新进人员培训;制定、研讨、下发公司行政人事专业相关管理制度,建立完善制度体系。
办公家具配置到位
职工宿舍家具配置到位
九月份工作重点
◆完成CCA厂房、辅房区域所有土建施工扫尾;
◆完成生产线设备单机调试及联动试车,按计划投料试生产;
◆做好石英砂、纸浆、添加剂及辅材等供应,保障试生产;
◆做好周边市场调研、客户开发及市场推广,建立公司产销存发运流程和物流渠道;
◆根据公司定员定编及试生产需求,分批次组织专业技术人员、岗位工种社会招聘,并做好入职培训;
◆持续完善办公及后勤家具、电器配置,联系做好公司整体网线、固话及网络电视等设施接入和开通使用;
◆跟踪推进第二批土地挂牌、项目规划许可证等权证办理;
◆建立公司、部门及工段班组三级成本架构核算体系。
