9月份立磨安裝調試共15個在建專案。10月份計畫投產專案1個。各項目進展情況如下:

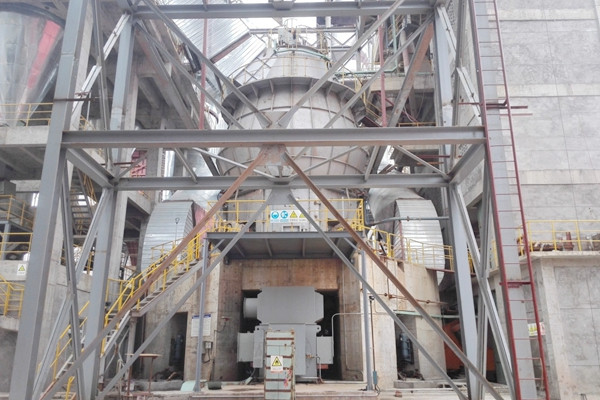

一、唐山耀東2#立磨:CK370礦渣立磨,9月份完成100%負荷試車及72小時性能考核。
立磨總貌

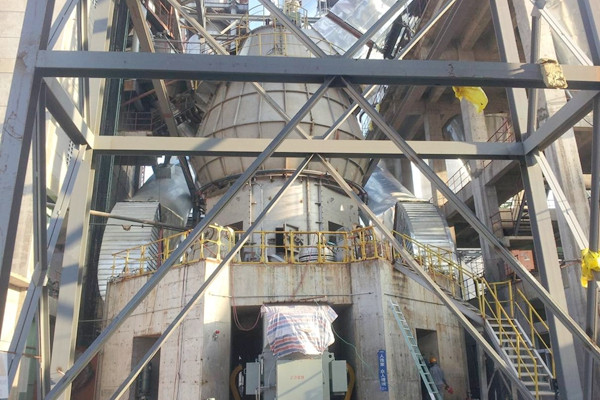

二、梁平海螺:CK450原料立磨,9月份完成100%負荷試車及72小時性能考核。
立磨總貌

三、湖南海螺二期:CK450原料立磨,9月份完成立磨主體安裝,計畫10月份進行負荷試車及72小時性能考核。
立磨總貌

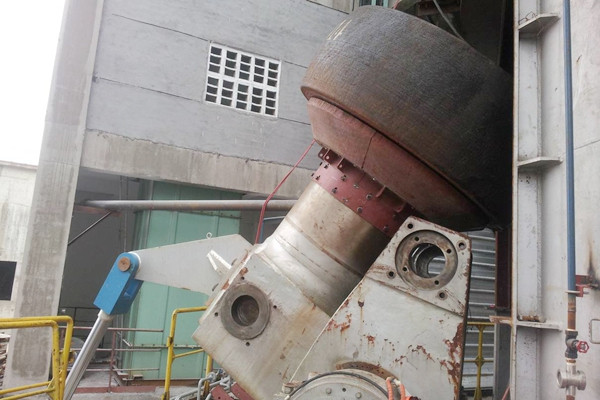

立磨翻輥

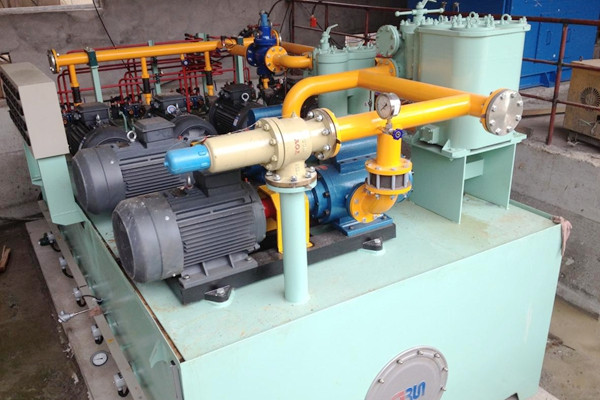

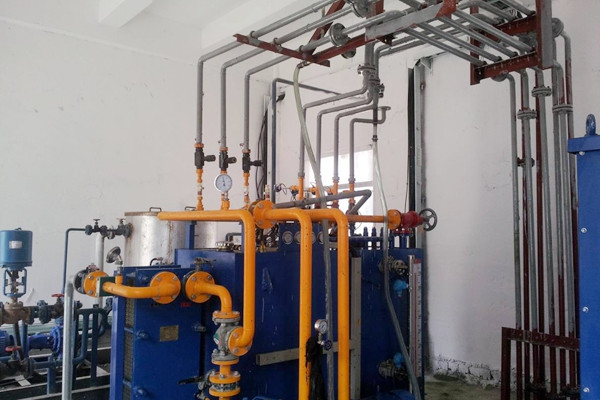

立磨油管油迴圈

四、陽春海螺:CK490原料立磨(兩臺),1#立磨9月份完成主體安裝,計畫10月份進行立磨配管。
1#立磨總貌
1#立磨主機安裝

五、印尼SB1:CK450原料立磨,9月份完成基礎件驗收,計畫10月份進行立磨主體安裝。
立磨總貌

六、廣西欽州藍島:CK370水泥立磨,9月份完成預埋件驗收,計畫10月份進行基礎件驗收。
立磨總貌
