10月份,芜湖纤维水泥板项目工程开始收尾,设备进入调试阶段。至10月底,厂房内外墙开始粉刷,厂区地坪施工完成95%,厂区道路施工完成90%;雨污排水管、给水管预埋完成;钢构安装完成。配料楼墙体砌筑完成,配料楼会议室、实验室具备使用条件;配电房中底压室地面绝缘垫铺设完成并投入使用;锅炉房设备安装完成;设备到货98%,非标件制作安装完成95%;A线设备安装完成90%;B线设备安装完成并开始调试;办公楼、食堂竣工并投用;主要情况如下:
1、配料楼墙体砌筑完成;沙堆场完成;配电房受电并投入使用;锅炉房墙内外粉刷及地坪浇筑完成,锅炉房安装完成。

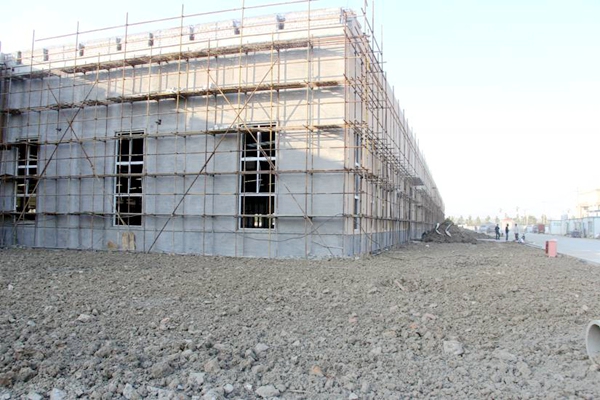

配料楼砌筑完成
沙堆场完成

锅炉房设备安装就位

配电房受电并投入使用
2、设备到货98%,非标件制作安装完成95%;原料制备管道安装完成;纸浆制备体统开始试车;A线设备安装完成90%,B线设备安装全部完成,并开始调试。
原料制备管道安装完成

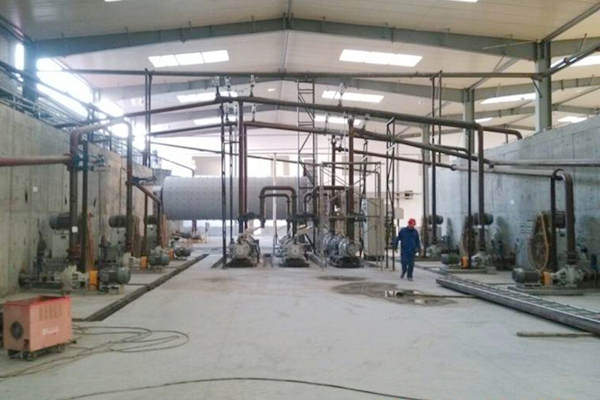

纸浆制备系统开始试车

厂房轨道细部焊接

A线设备安装完成90%

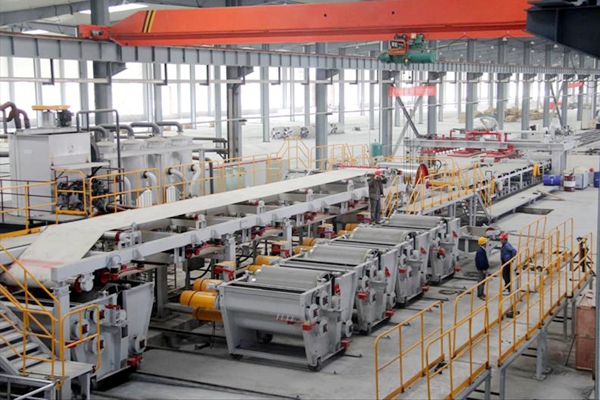

B线设备开始调试
3、厂房内外墙粉刷施工,地坪施工完成95%;厂区道路施工完成90%。办公楼内装收尾并投用,门前广场、发运广场硬化完成,食堂正式投用;厂区大门安装就位,绿化带开始平整。

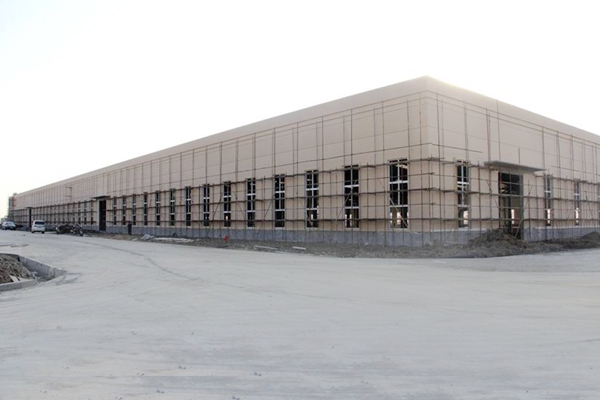

厂房外墙粉刷施工

厂房地坪完成95%
生产线进行栏栅隔离

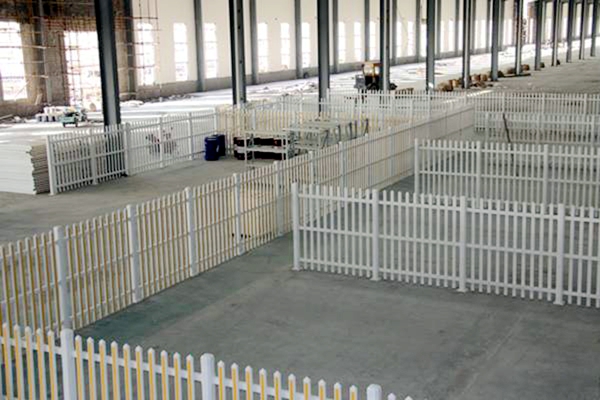

供应仓库区安装隔离栏栅

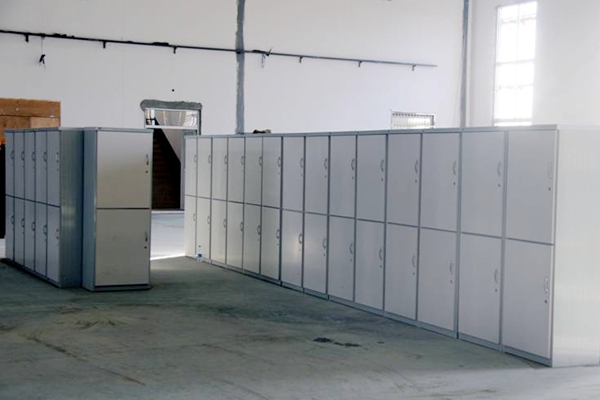

厂房班组建设开始实施

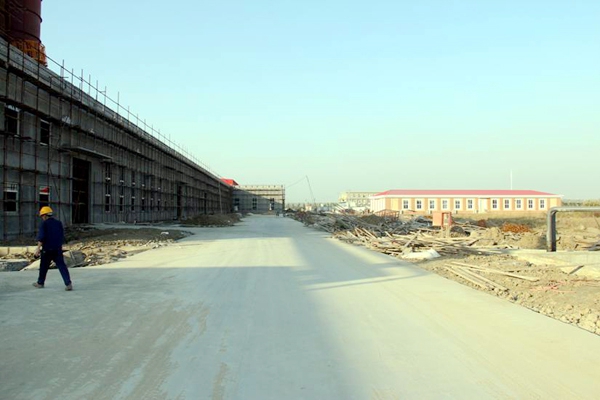

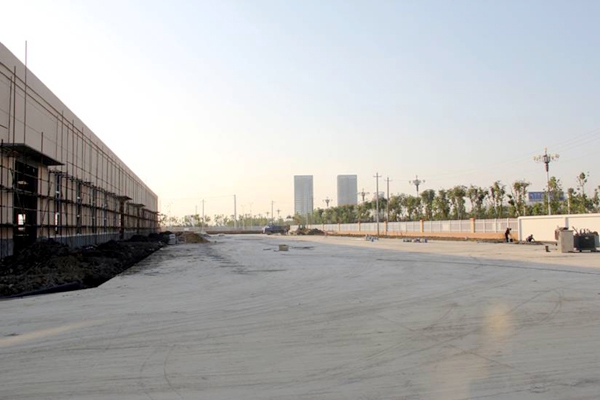

厂房西侧道路硬化完成
厂房东侧道路硬化施工

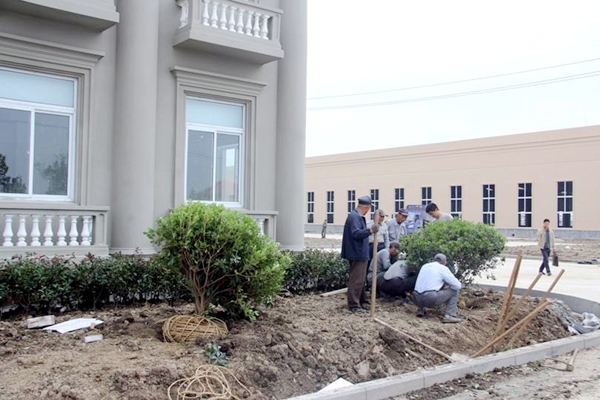

厂房绿化带平整施工
办公楼门前广场硬化完成

办公楼内装收尾并投用

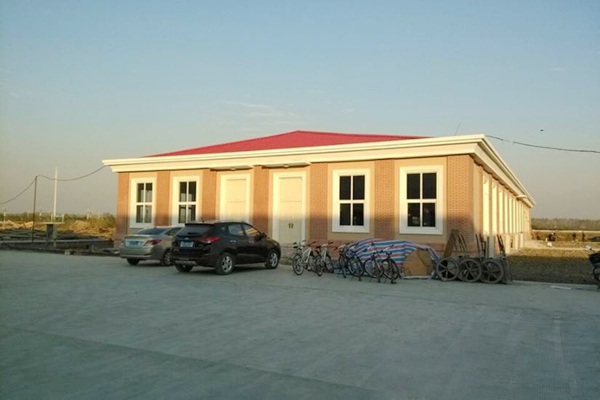

职工食堂正式投用

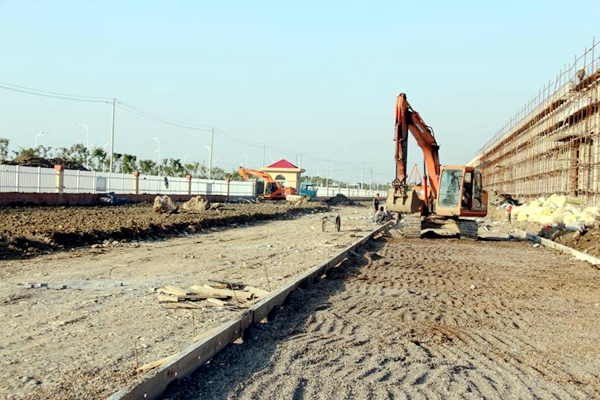

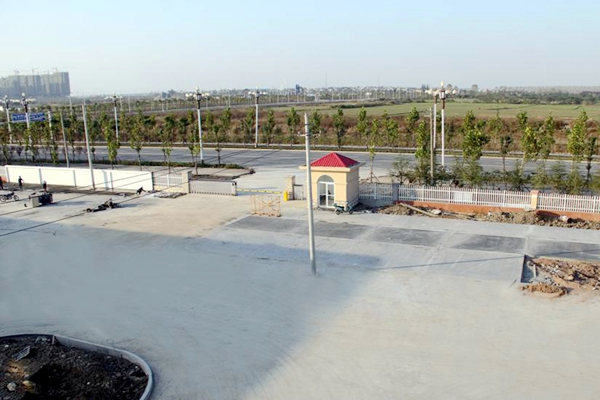

厂区大门安装就位
发运广场硬化完成
会议室LOGE开始布置
办公楼周边开始绿化
