余热发电项目10月份工程简报
发布时间:2014-11-06 来源:海螺创业

    10月份,在建发电EP工程项目15个、EPC工程项目10个,10月份并网发电的项目3个,已建成等待并网项目2个。11月份除上述继续建设的项目外,计划新开工项目1个;项目建设进度基本符合合同和公司计划要求,在建部分工程项目简介如下:

    一、基本建成及已并网发电项目

    云南远东亚鑫项目:该项目于2014年10月3日一次并网发电,并性能达标;

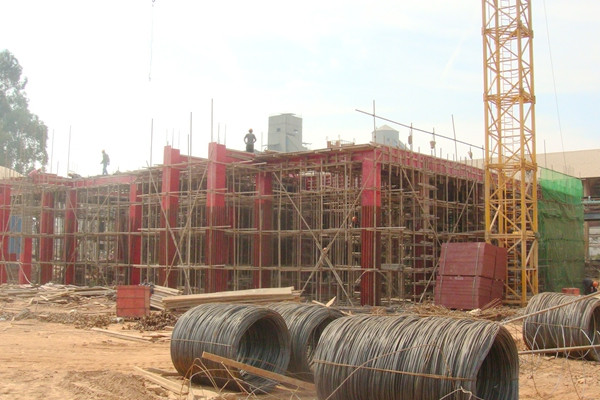

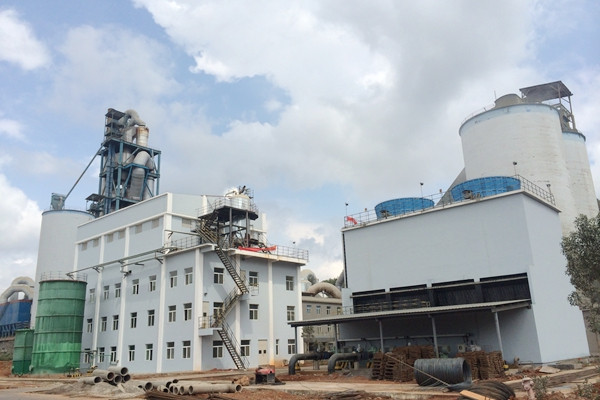

1. 余热发电总貌:

    重庆梁平海螺项目:该项目于2014年10月16日一次并网发电,并性能达标;

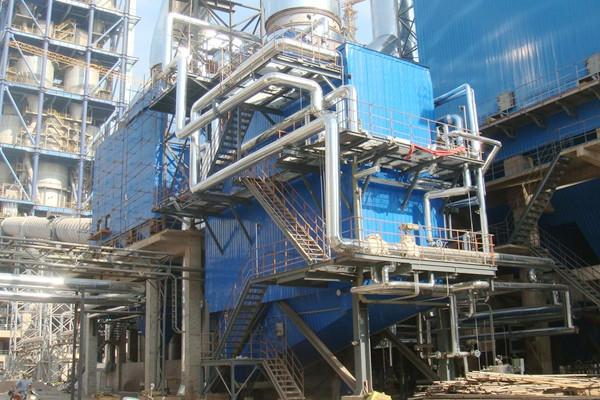

1.汽轮机主厂房:

    云南师宗明驰项目:该项目2013年10月5日开工,于2014年8月份各项施工均已完成,目前受业主水泥生产线停机检修及并网手续影响,调试及并网发电时间延迟。

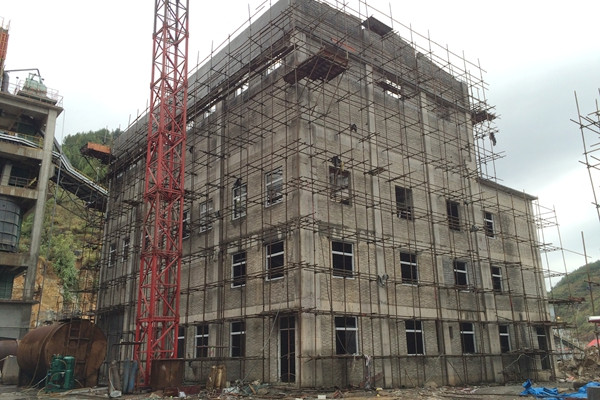

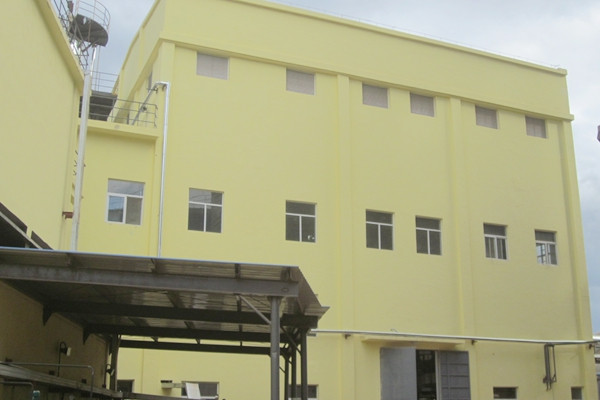

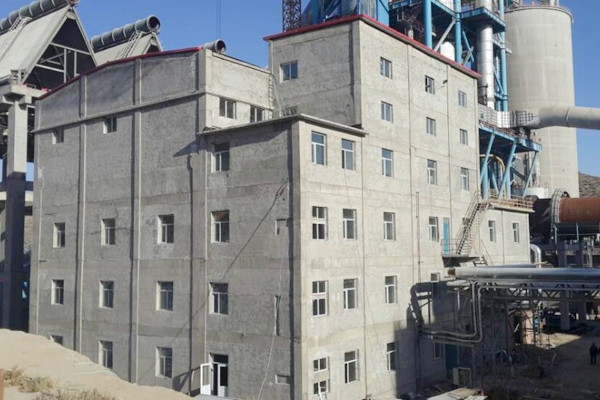

1.汽轮机主厂房:

    二、海外项目

    缅甸MCL项目:该项目采用2炉2机配置形式,配2×20WM发电机,电厂采用孤网运行方式,为水泥厂供电,汽轮发电机组等采用进口设备,2台机组计划分别于2015年底、2016年上半年建成发电。目前项目主机设备采购已完成,现场桩基施工完成60%。

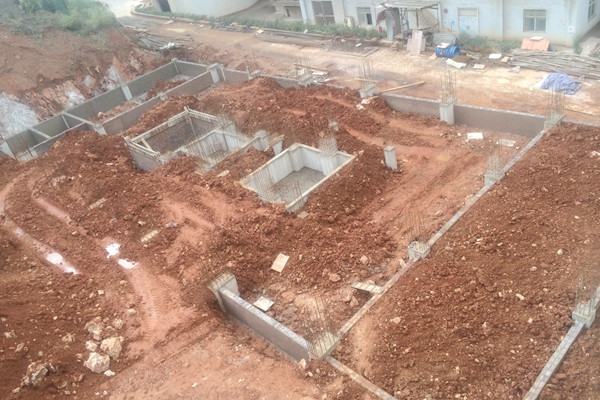

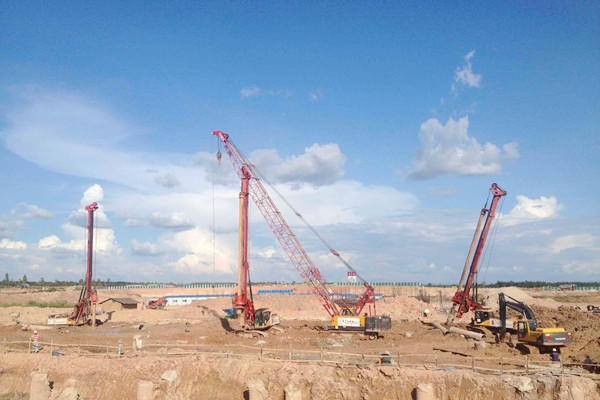

1.汽轮机主厂房桩基施工:

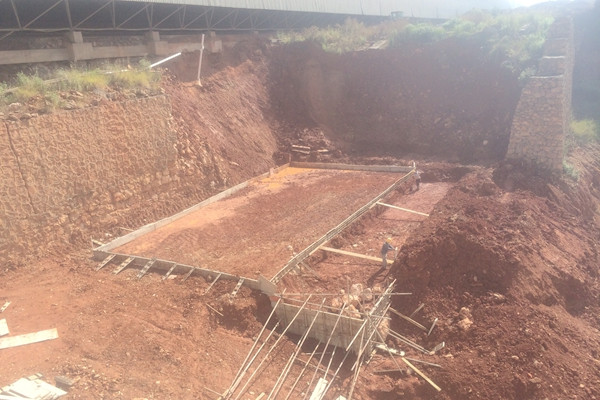

2.冷却塔基础:

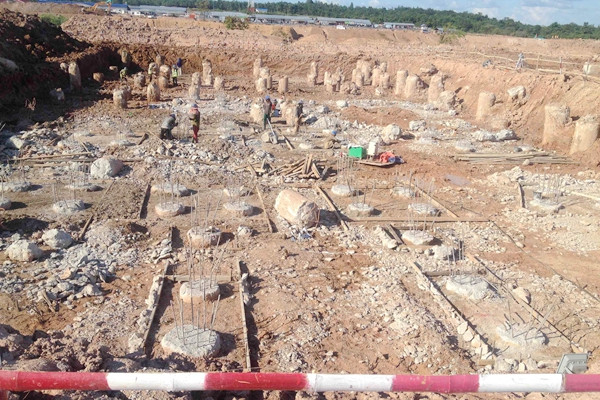

3.锅炉房桩基:

    印尼西巴项目:该项目采用3炉2机(两用一备)配置形式,配2×20WM发电机,电厂采用孤网运行方式,为水泥厂供电,计划2015年底投运,目前各项设计工作已开展,汽机、锅炉等主机设备已订货,施工单位已进场开始临建搭设等工作。

    缅甸皎施项目:该项目采用2×20WM(自备电站) 9MW(余热发电)配置形式,电厂采用孤网运行方式,为水泥厂供电,计划2015年底投运,目前各项设计工作已开展,汽机、锅炉等主机设备已订货,计划2014年11月中旬开工建设。

    三、其他在建项目

    新疆青松建化项目:该项目采用7500t/d水泥熟料线的两台余热锅炉、一台煤粉炉和一台旁路放风锅炉的余热共同发电,设计发电功率25 MW,系统较为复杂,工期相对较长,目前汽轮机及余热锅炉安装已完成,正在进行设备单机试车。

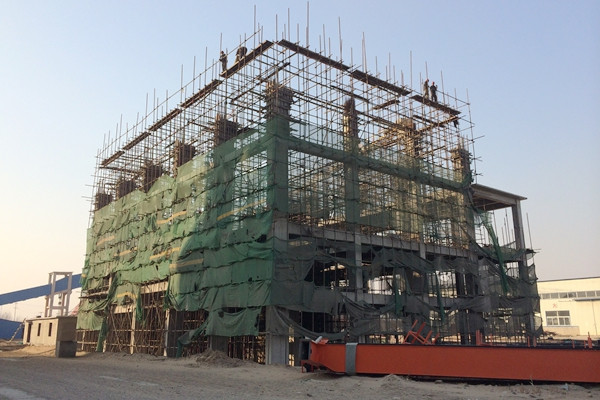

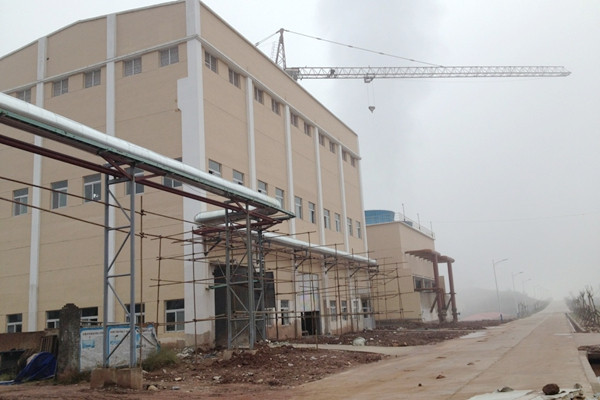

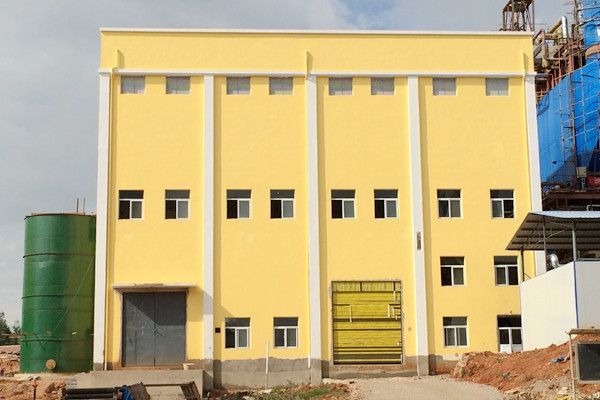

1.汽轮机厂房:

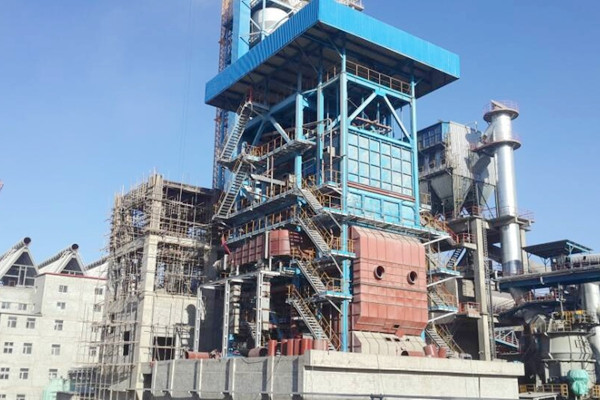

2.煤粉锅炉安装情况:

    江西圣塔项目:项目采用两条5000吨水泥熟料线的余热和两套低热煤矸石锅炉的余热共同发电,设计发电功率23.6 MW,系统较为复杂,工期相对较长,同时与生产线同步施工,存在交叉作业,场地等因素影响施工进度。目前汽轮机组及一期余热锅炉正处于设备试车、调试阶段,计划11月中旬并网发电;二期余热锅炉钢结构正在吊装中;

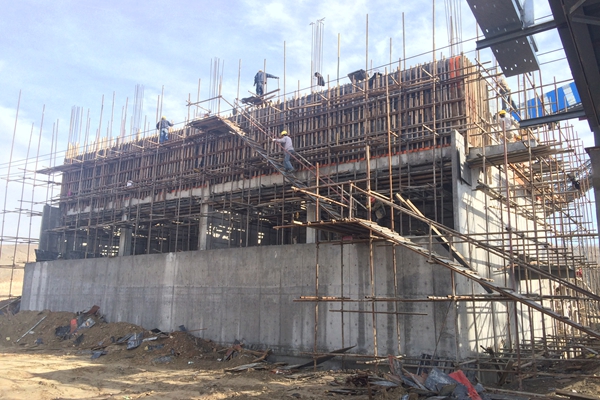

1、汽轮机主厂房:

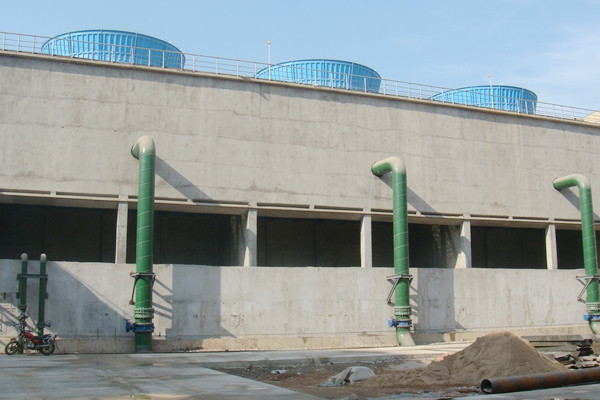

2.冷却塔:

3.窑头AQC锅炉:

4.煤矸石锅炉:

    云南富民金锐项目:该项目2013年10月份开工,于2014年8月份各项施工均已完成,受业主水泥生产线停机检修及并网手续影响,设备试车及调试工作比原计划推迟2个月,目前该项目正处于设备试车及调试阶段,计划11月中旬并网发电。

1.汽轮机厂房:

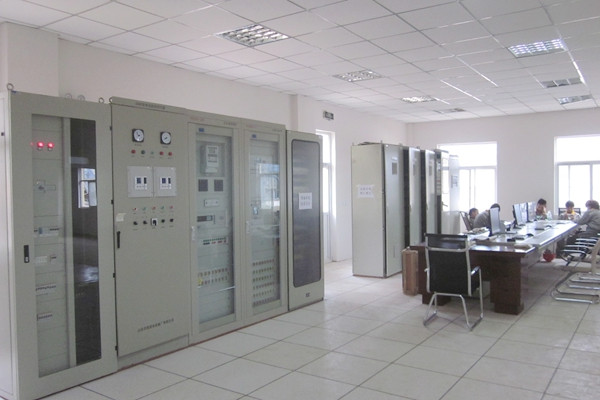

2.控制室:

    贵州沿河西南项目:该项目于2014年4月15日开工,与生产线同步建设,存在交叉作业,场地等因素影响施工进度。目前该项目汽机厂房已封顶,汽轮机开始安装。两台余热锅炉本体已安装完成;

1.汽轮机厂房:

2.冷却塔:

    云南华宁玉珠项目:该项目于2014年6月6日开工,计划2015年2月6日并网发电。目前该项目汽机厂房主体框架已浇筑完成,正准备封顶,两台余热锅炉本体已安装完成;

1.汽轮机主厂房:

2.冷却塔:

    内蒙古奈曼旗项目:该项目于2014年6月8日开工,计划2015年4月15日并网发电。目前该项目汽机厂房17米层框架已浇筑完成,两台余热锅炉钢结构正在吊装中;

1.汽轮机厂房:

2.冷却塔:

    云南曲靖雄业项目:该项目于2014年7月5日开工,计划2015年3月15日并网发电。目前TG厂房桩基施工已完成,基础出0米平面,四台锅炉基础已交安。

1、汽机厂房:

2、冷却塔:

    新疆庆华项目:该项目利用一条5000t/d熟料生产线余热发电,装机容量9MW。计划2015年5月15日并网发电,目前TG厂房主体框架已浇筑完成,两台余热锅炉正在安装中;

1、汽机厂房:

2、冷却塔基础:
