11月份立磨安装调试共11个在建项目,投产2个项目。12月份计划投产项目4个。各项目进展情况如下:
一、南加海螺:CK370原料立磨、KVM200F煤立磨,11月份完成100%负荷试车及72小时性能考核。

CK370原料立磨总貌

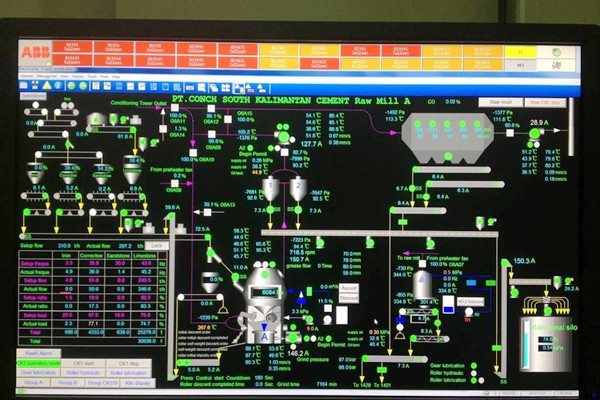

CK370原料立磨运行画面
KVM200F煤立磨总貌

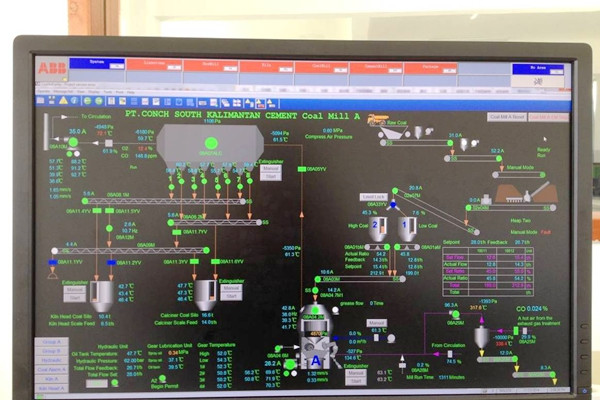

KVM200F煤立磨运行画面
二、重庆海螺三期:CK450原料立磨,11月份完成100%负荷试车及72小时性能考核。

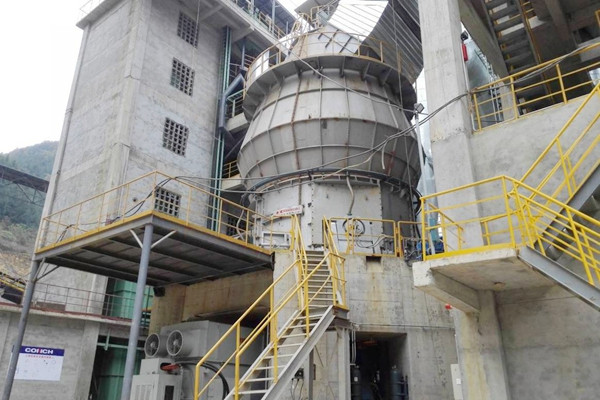

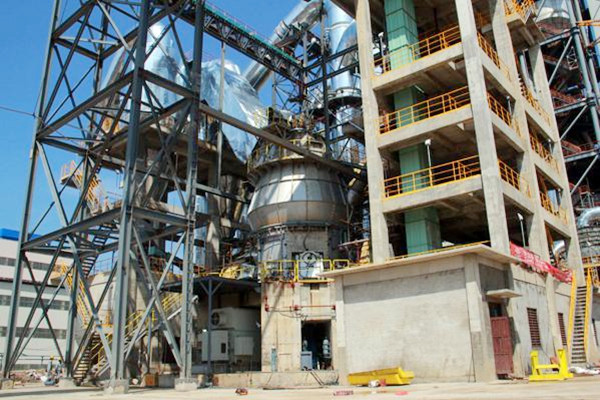

立磨总貌
三、文山海螺:CK450原料立磨,11月份完成立磨60%负荷试车,计划12月份进行100%负荷试车及72小时性能考核。

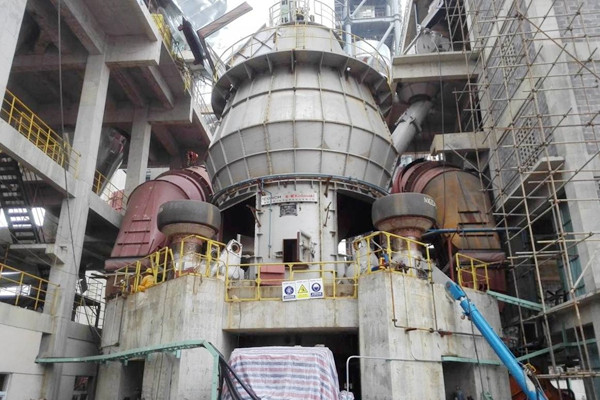

立磨总貌

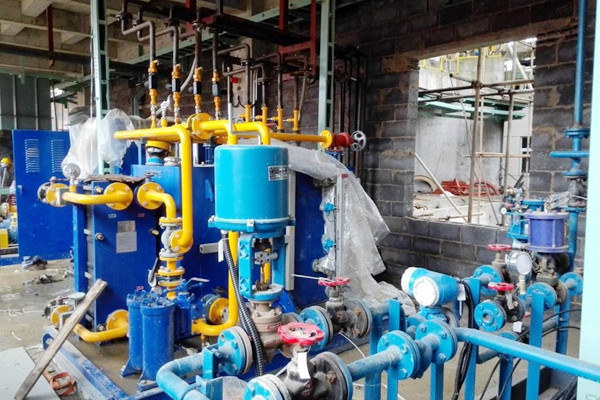

辅机设备
四、巴中海螺:CK450原料立磨,11月份完成立磨整体安装,计划12月份进行100%负荷试车及72小时性能考核。

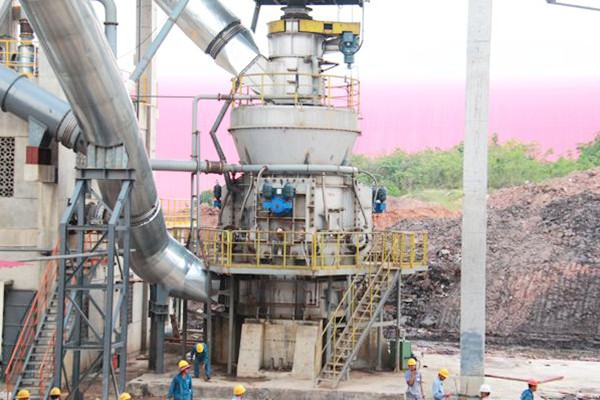

立磨总貌

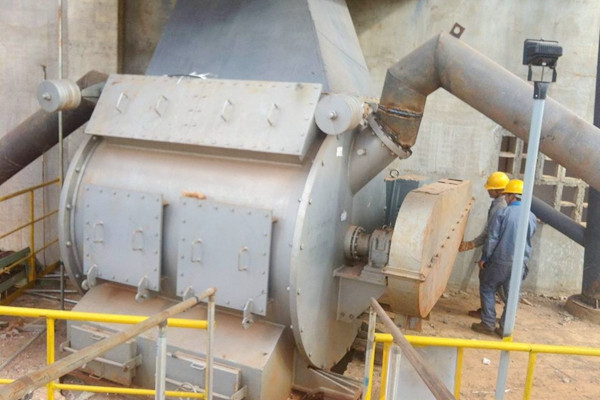

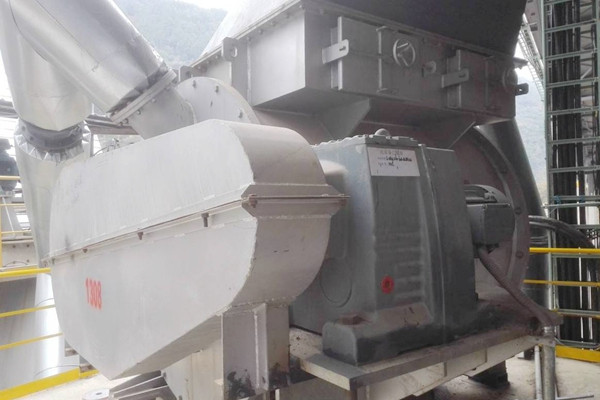

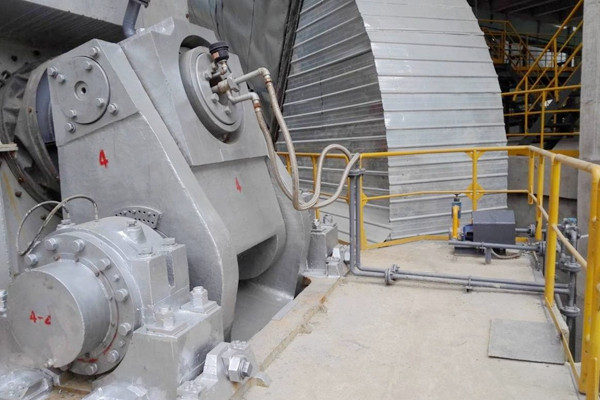

立磨辅机设备单机试车
五、铜仁海螺:CK450原料立磨,11月份完成立磨主体安装,计划12月份进行立磨单机调试。

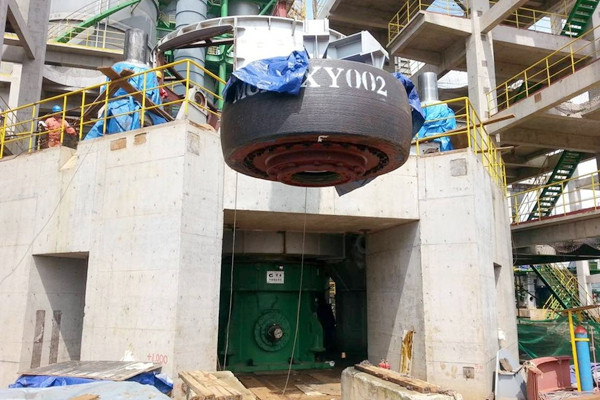

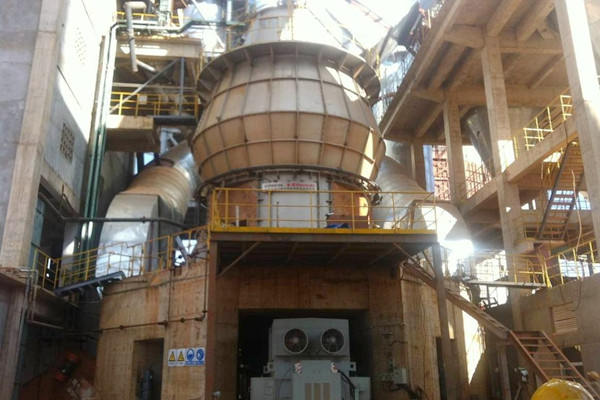

立磨总貌

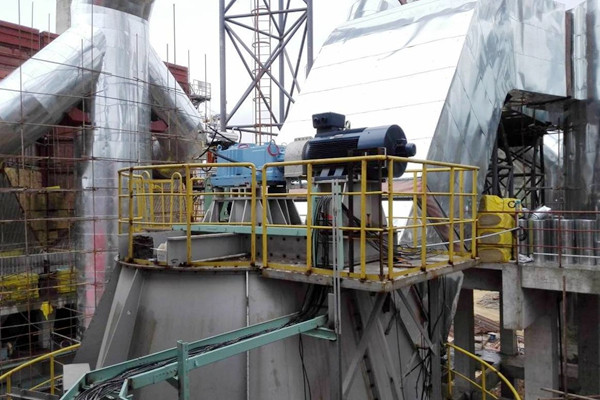

立磨辅机设备安装
六、广西钦州蓝岛:CK370水泥立磨,11月份完成立磨主体安装,计划12月份进行立磨单机调试。
立磨总貌
立磨主体安装
七、印尼SB1项目:CK450原料立磨,11月份进行立磨主体安装,计划12月份完成立磨主体安装。
立磨总貌
立磨主体安装
八、其它在建项目进度:
1、新疆庆华项目CK450原料立磨整体安装完成;
2、常州盘石水泥CK370矿渣立磨整体安装完成;
3、临夏海螺CK450原料立磨整体安装完成;
4、阳春海螺二期A线CK490原料立磨管道安装完成,B线CK490原料立磨基础件验收完成;
5、贵阳海螺三期CK450原料立磨液压缸预埋件验收完成;
6、祁阳海螺二期CK450原料立磨摇臂预埋件验收完成
