12月份立磨安装调试共10个在建项目,投产2个项目。2015年1月份计划投产项目3个。各项目进展情况如下:

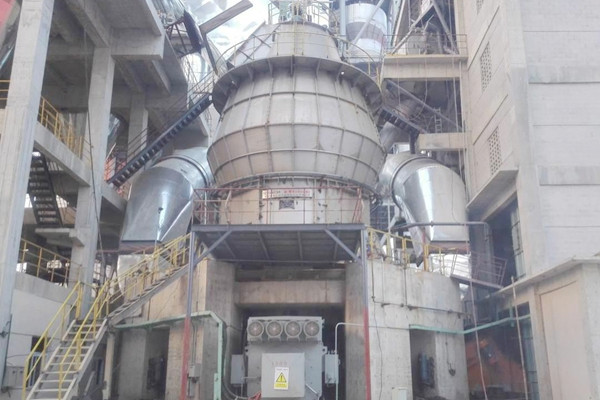

一、文山海螺:CK450原料立磨,12月份完成100%负荷试车及72小时性能考核。

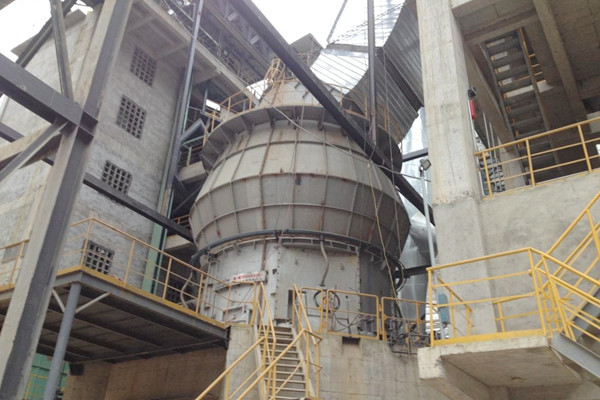

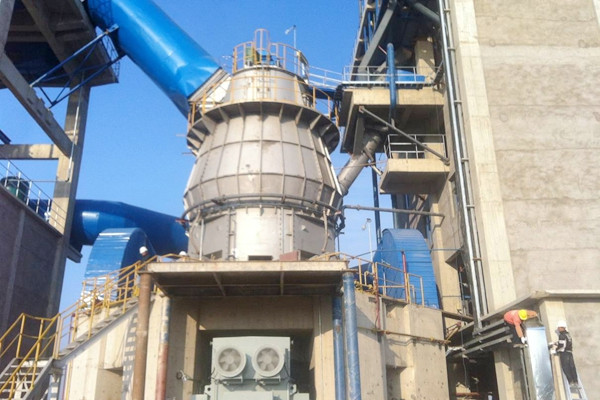

CK450原料立磨总貌

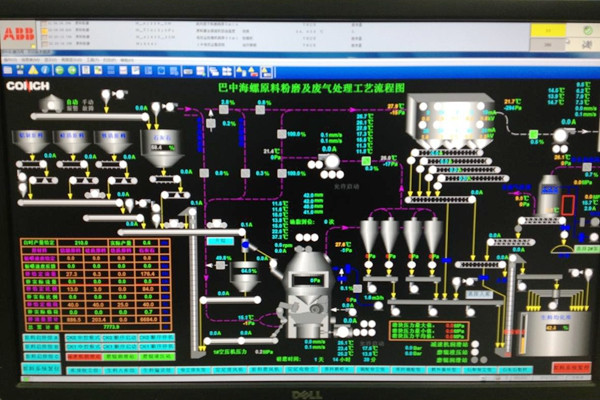

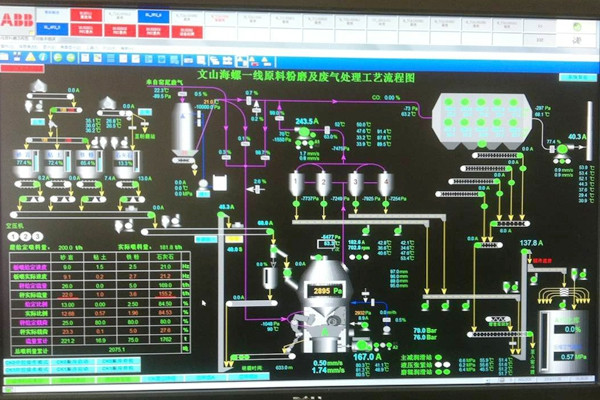

CK450原料立磨运行画面

二、巴中海螺:CK450原料立磨,12月份完成100%负荷试车及72小时性能考核。
CK450原料立磨总貌
CK450原料立磨运行画面
三、铜仁海螺一期:CK450原料立磨,12月份完成60%负荷试车,计划2015年1月份完成100%负荷试车及72小时性能考核。

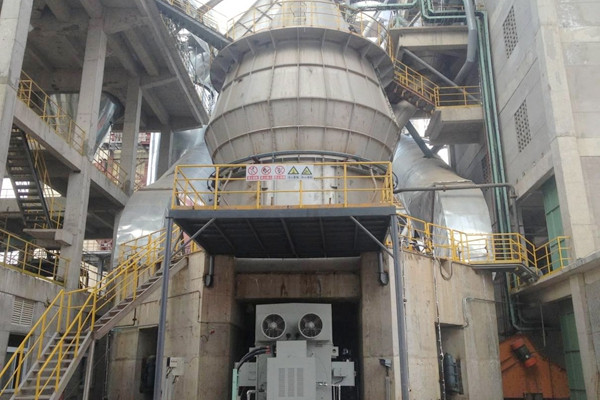

CK450原料立磨总貌

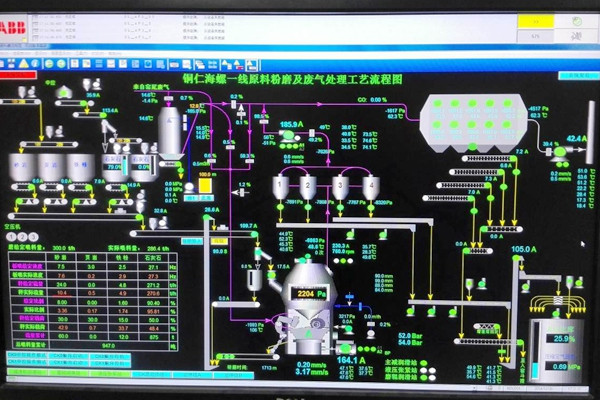

CK450原料立磨运行画面

四、广西钦州蓝岛:CK370水泥立磨,12月份完成立磨单机试车,计划2015年1月份完成100%负荷试车及72小时性能考核。
CK370水泥立磨总貌

CK370水泥立磨单机试车

五、临夏海螺:CK450原料立磨,12月份进行立磨单机试车,计划2015年1月份完成单机试车。
CK450原料立磨总貌

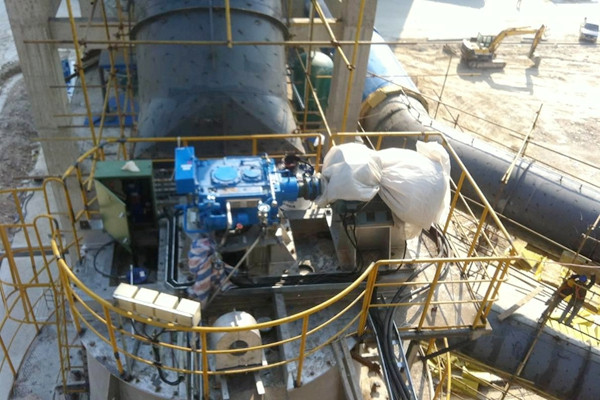

CK450原料立磨单机试车
六、常州盘石项目:CK370矿渣立磨,12月份完成立磨主体安装,计划2015年1月份完成100%负荷试车及72小时性能考核。
CK370矿渣立磨总貌

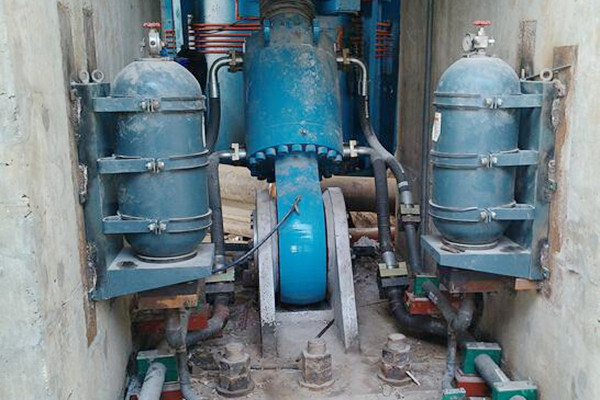

CK370矿渣立磨主体安装
七、印尼SB1项目:CK450原料立磨,12月份进行立磨主体安装,计划2015年1月份完成立磨主体安装。
CK450原料立磨总貌

CK450原料立磨主体安装
八、其它在建项目进度:
1、新疆庆华项目CK450原料立磨整体安装完成;
2、阳春海螺二期A线CK490原料立磨管道安装完成,B线CK490原料立磨基础件验收完成;
3、贵阳海螺三期CK450原料立磨基础件验收完成;
4、祁阳海螺二期CK450原料立磨摇臂预埋件验收完成。
5、铜仁海螺二期CK450原料立磨液压缸预埋件验收完成。
