2月份立磨安裝調試共9個在建專案,各項目進展情況如下:
一、緬甸膠施海螺:CK450原料立磨,2月份完成立磨液壓缸預埋件驗收,計畫3月份進行立磨搖臂預埋件驗收。

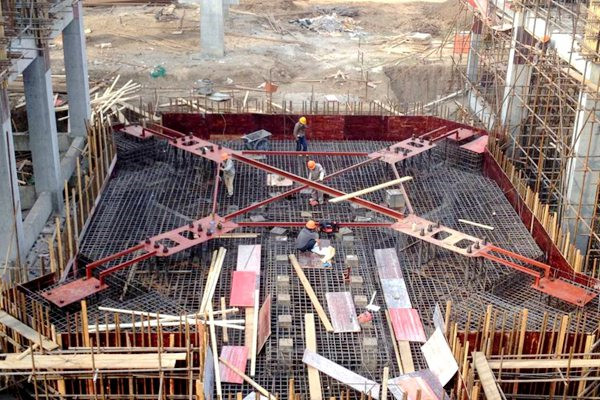

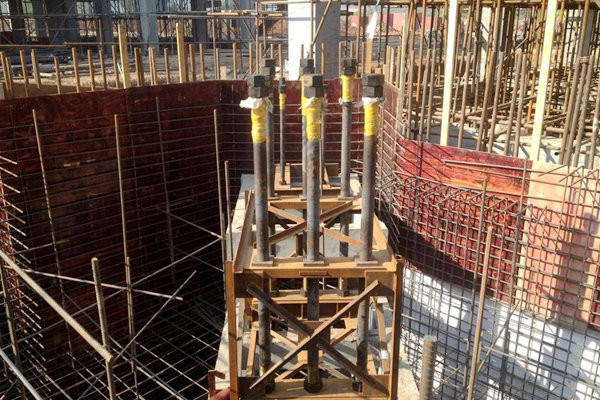

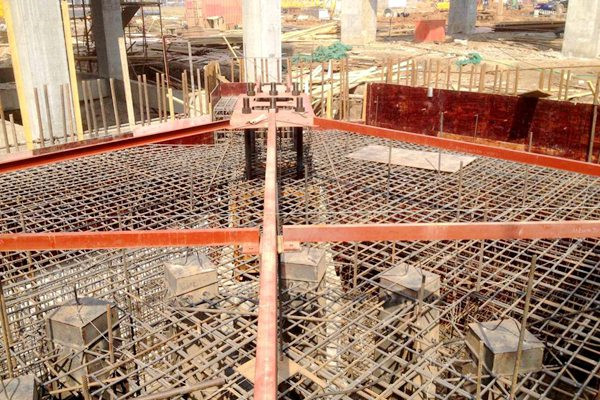

CK450原料立磨總貌

液压缸预埋件验收
二、拉法基(坦桑尼亞):CK370水泥立磨,2月份完成立磨現場貨物清點,計畫3月份進行立磨液壓缸預埋件安裝。

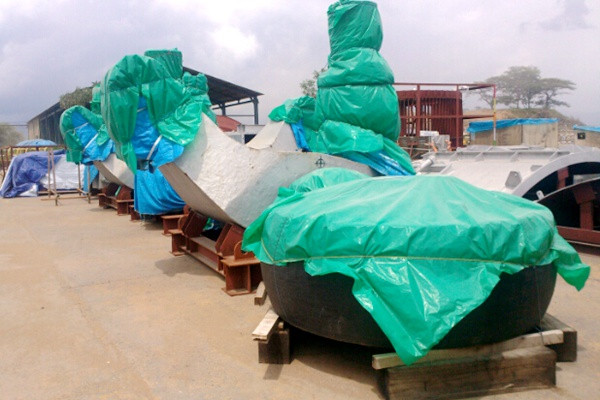

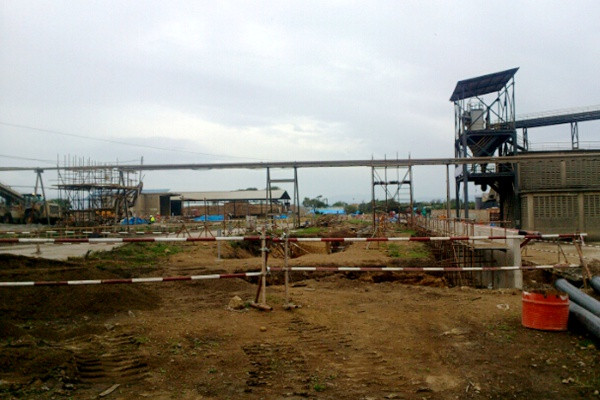

CK370水泥立磨總貌

现场货物清点
三、其他在建專案進度:
1、臨夏海螺CK450原料立磨單機試車完成;
2、新疆慶華專案CK450原料立磨整體安裝完成;
3、印尼SB1 CK450原料立磨整體安裝;
4、陽春海螺二期A線CK490原料立磨整體安裝,B線CK490原料立磨整體安裝;
5、祁陽海螺二期CK450原料立磨殼體、選粉機安裝;
6、貴陽海螺三期CK450原料立磨搖臂、磨輥安裝完成;
7、銅仁海螺二期CK450原料立磨液壓缸預埋件驗收完成。
