2015年4月份,在建發電EP工程專案13個、EPC工程專案9個,建成投運專案2個,已建成等待投運專案2個。工程建設進度基本符合公司工程計畫要求,主要工程專案簡介如下:
一、建成投運及待調試專案
華寧玉珠專案:該專案於2014年6月6日正式開工建設,2015年2月底工程建設完成, 2015年4月4日正式並網投運。

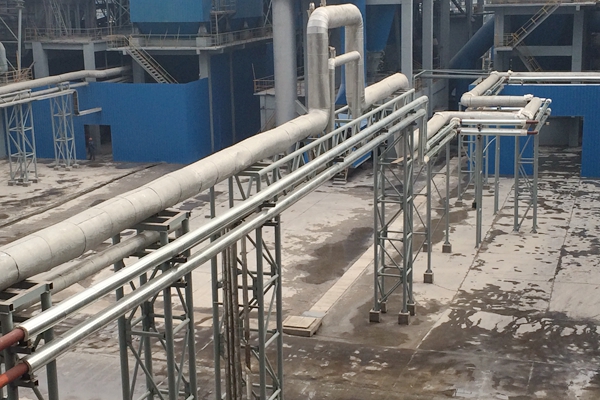

1、餘熱發電總貌:
2、汽轮发电机组:
天瑞海城:該專案為2500t/d熟料生產線配套5MW餘熱發電工程,於2015年4月28日正式並網投運。
1、汽輪機廠房:
2、窑尾PH锅炉:
貴州沿河西南專案:該專案於2014年4月15日正式開工建設,目前鍋爐堿煮爐工作已完成,正在進行機組投運調試。
1、汽輪機廠房:
2、AQC锅炉:
臨夏海螺:該專案為4500t/d熟料生產線配套9MW餘熱發電工程,於2015年4月23日16:30完成機組假並網實驗。
1、汽輪發電機組:
二、在建專案
緬甸皎施專案:該專案採用2×20WM(自備電站) 9MW(餘熱發電)配置形式,計畫2015年底投運,目前主廠房土建結構施工已完成,正在進行鍋爐鋼結構及受熱面安裝。

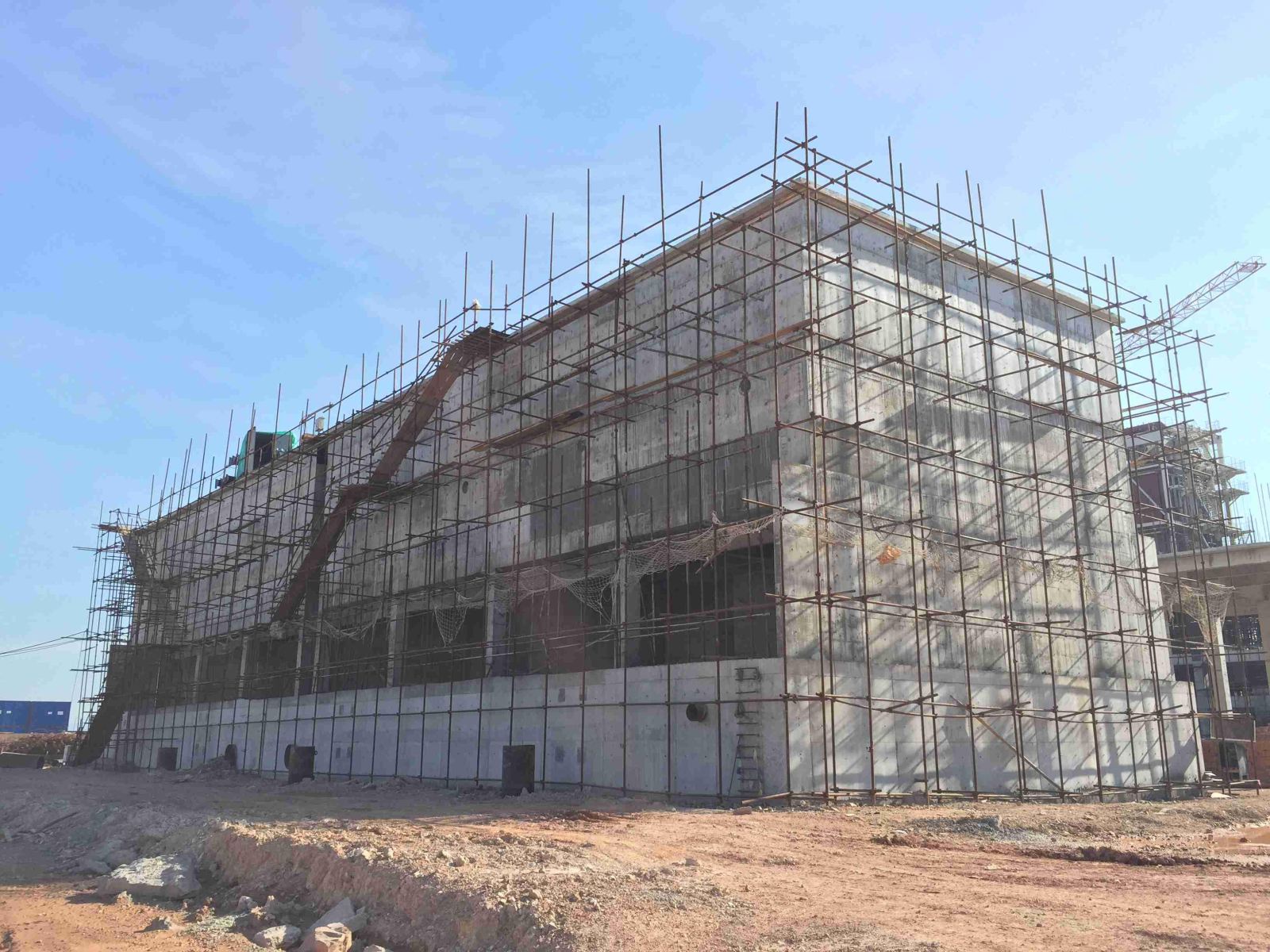

1、主廠房及鍋爐:
2、冷却塔:
緬甸MCL專案:該專案配置兩套20WM發電機組,2套機組計畫分別於2015年底、2016年上半年建成發電,目前汽輪機基礎施工已完成,正在進行兩臺鍋爐水冷壁安裝施工。
1、自備電站施工總貌:
2、冷却塔:
印尼西巴專案:該專案採用3爐2機(兩用一備)配置形式,配套2×20WM發電機組,計畫2016年初投運,目前現場自備電站區域正在進行樁基施工。
1、電廠施工總貌:
2、桩基施工
印尼南加二期:該專案採用1爐1機配置形式,配套1×18WM發電機組,為水泥廠供電,計畫2016年4月18日投運,目前鍋爐運行平臺已交安,正在進行TG廠房7.00m層土建結構施工。
1、鍋爐基礎交安:
2、汽轮机基础:
印度SVCPL專案:該專案為我公司承攬的印度SVCP水泥公司5000t/d熟料生產線配套餘熱發電工程,目前AQC鍋爐本體配管正在施工,汽輪發電機安裝工作基本完成。
1、汽輪機廠房:
2、AQC锅炉安装:
江西聖塔專案:該專案採用2條5000t/d水泥熟料生產線餘熱鍋爐和兩套低熱煤矸石鍋爐產生的蒸汽共同發電,設計發電功率23.6 MW,目前兩臺煤矸石鍋爐正在進行築爐施工,內部澆注料施工已完成80%。
1、煤矸石鍋爐總貌:
2、煤矸石锅炉安装:
雲南曲靖雄業專案:該專案計畫2015年6月28日並網發電,一線PH鍋爐保溫施工完成,冷卻塔土建結構施工完成,TG廠房正在進行封頂施工。
1、一線PH鍋爐:
2、冷却塔:
內蒙古奈曼旗專案:該專案計畫2015年7月底並網發電,目前PH鍋爐廢氣風管預製施工已完成,汽輪機廠房行車設備安裝完成。
1、汽輪機房:
2、窑尾PH锅炉:
江蘇溧陽金峰專案:該專案計畫2015年5月建成投運,目前PH技改鍋爐安裝施工已完成,室外汽水管道保溫施工已完成,正在進行系統調試工作。
1、PH技改鍋爐:
2、室外汽水管道:
