2015年7月份,在建发电EP工程项目15个、EPC工程项目6个,建成待投运项目1个,工程建设进度符合公司工程计划要求,主要工程项目简介如下:
一、建成待投运项目
祁阳海螺二期项目:由我公司承揽的祁阳海螺水泥有限公司二期4500t/d熟料生产线配套9MW余热发电项目,工程建设施工已基本完成,目前正在进行系统调试工作。

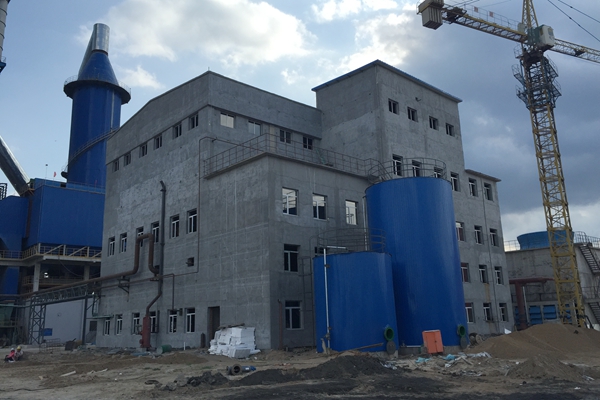

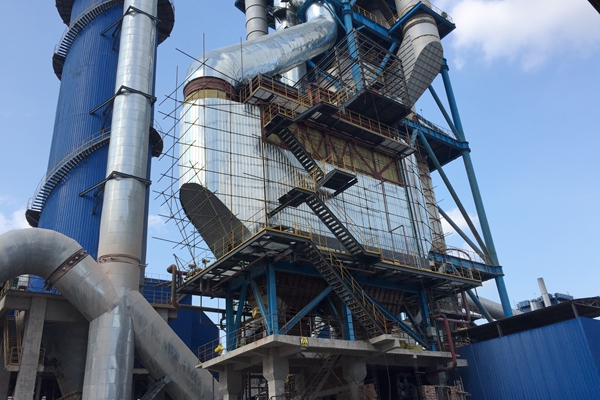

1、汽轮机厂房:
二、在建项目
缅甸皎施项目:该项目采用2×20WM(自备电站) 9MW(余热发电)配置形式,计划2015年底投运,目前主厂房封顶完成,汽轮机厂房外墙涂料粉刷完成,1#、2#锅炉锅炉受热面安装完成。
1、主厂房及锅炉:

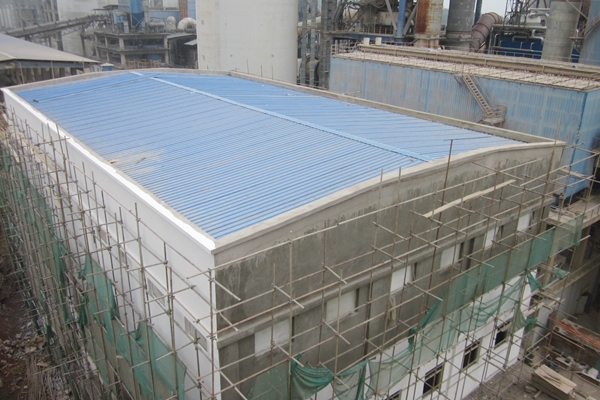

2、汽轮机厂房:
缅甸MCL项目:该项目配置两套20WM发电机组,2套机组计划分别于2015年底、2016年上半年建成发电,目前汽轮机厂房砖墙砌筑已基本完成,冷却塔设备安装已完成。
1、汽轮机厂房:
2、冷却塔:

印尼西巴项目:该项目采用3炉2机(两用一备)配置形式,配套2×20WM发电机组,计划2016年初投运,目前主厂房正在进行基础施工,冷却塔循环水池土建结构已施工至7.0m平面。
1、汽轮机厂房:
2、冷却塔
印尼南加二期:该项目采用1炉1机配置形式,配套1×18WM发电机组,为水泥厂供电,计划2016年4月18日投运,目前正在进行主厂房框架结构施工,开始进行冷却塔底板钢筋绑扎施工。

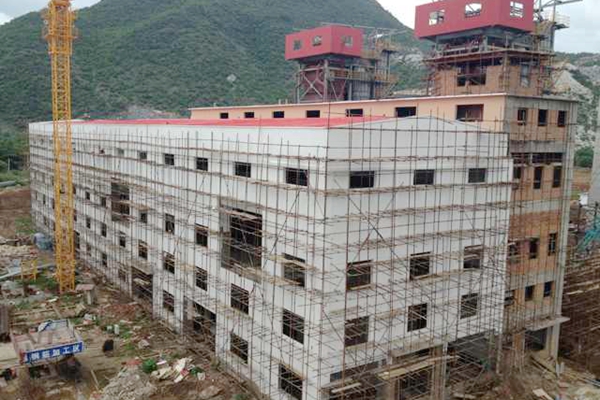

1、联合主厂房:

2、冷却塔基础:
印度SVCPL项目:该项目为我公司承揽的印度SVCPL水泥公司5000t/d熟料生产线配套余热发电工程,目前AQC锅炉正在进行保温施工,汽轮机厂房外墙抹灰施工已完成。

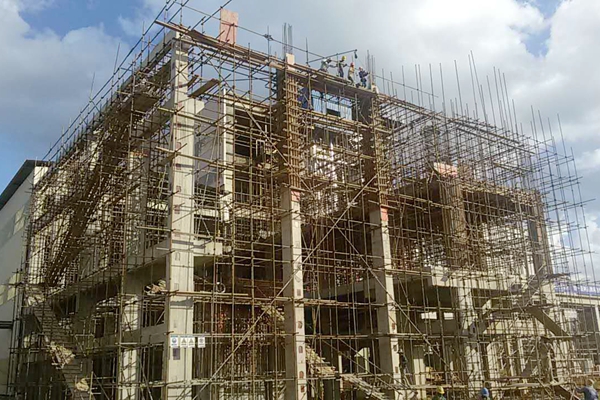

1、汽轮机厂房:
2、AQC锅炉安装:
越南CTT项目:该项目为我公司承揽的越南CONG THANH水泥公司11000t/d熟料生产线配套余热发电工程,目前汽轮机厂房外墙涂料粉刷完成,冷却塔土建结构施工已完成。

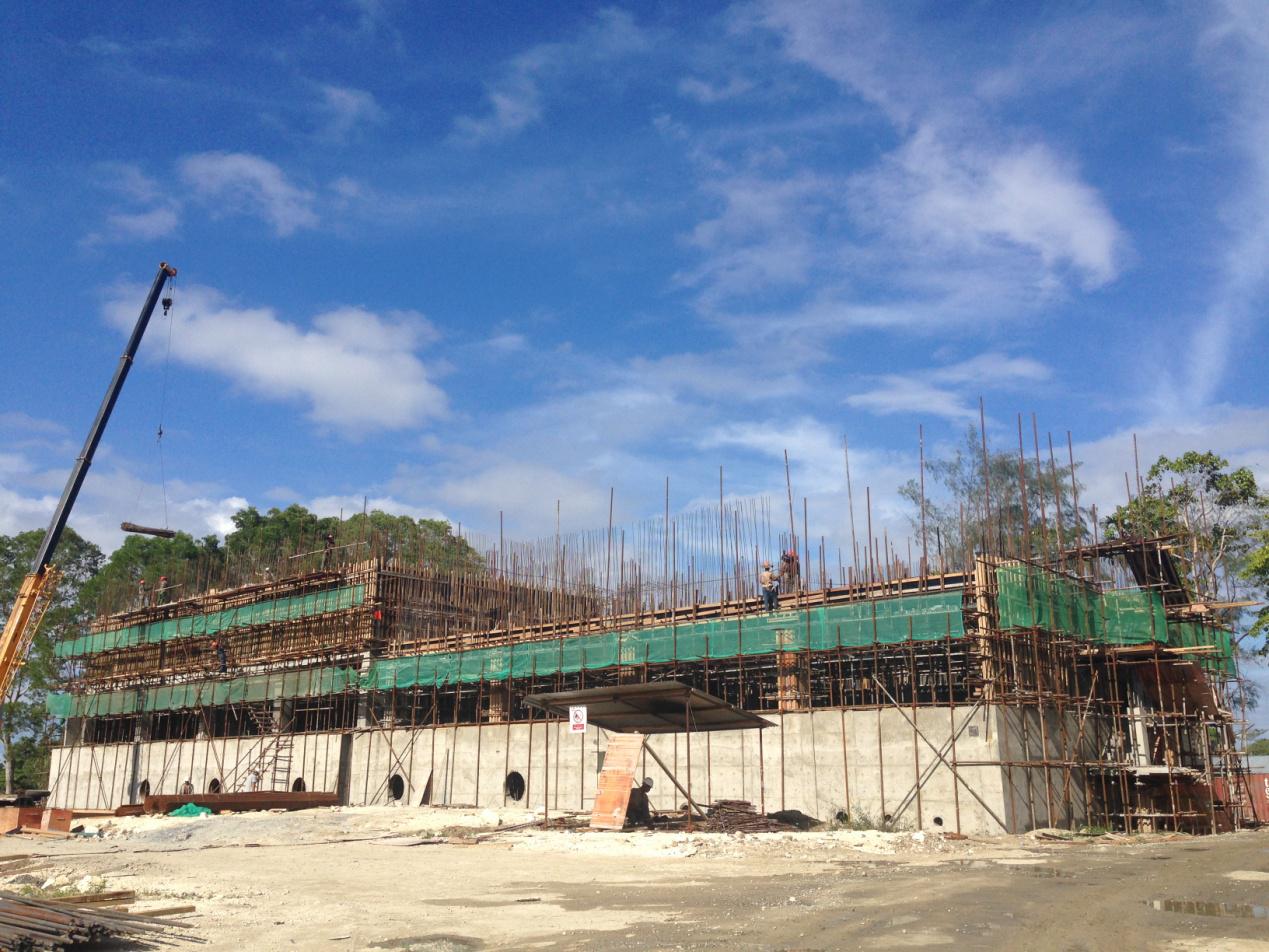

1 汽轮机厂房
2、冷却塔
江西圣塔项目:该项目采用2条5000t/d水泥熟料生产线余热锅炉和两套低热煤矸石锅炉产生的蒸汽共同发电,设计发电功率23.6 MW,目前两台煤矸石锅炉保温施工已完成,正在进行煤矸石锅炉烘炉及调试工作。

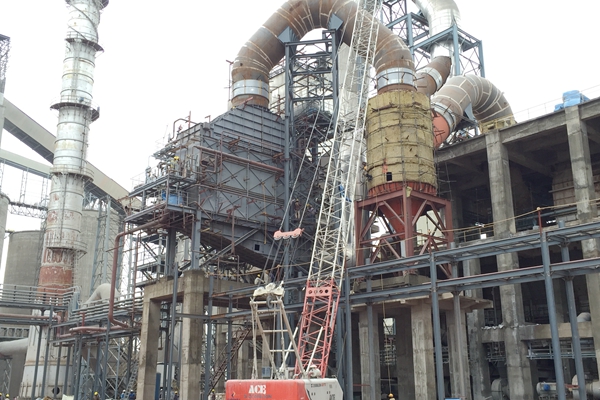

1、煤矸石锅炉安装:

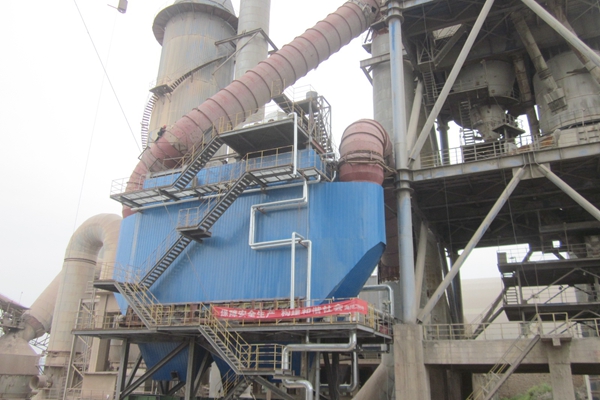

2、收尘设备
云南曲靖雄业项目:该项目计划2015年10月28日并网发电,汽轮机厂房正在进行外墙涂料粉刷施工,窑尾PH锅炉正在进行废气风管安装施工;
1、汽轮机厂房:
2、窑尾PH锅炉
内蒙古奈曼旗项目:该项目计划2015年8月底并网发电,目前PH锅炉正在进行保温施工,汽轮机厂房外墙保温施工已完成。
1、汽轮机厂房:
2、窑尾PH锅炉:
