2月份立磨安装调试共7个在建项目,投产1个项目。3月份计划无投产项目。各项目进展情况如下:
一、缅甸皎施项目:CK450原料立磨及CK250煤立磨,2月份完成负荷试车及72小时性能考核。

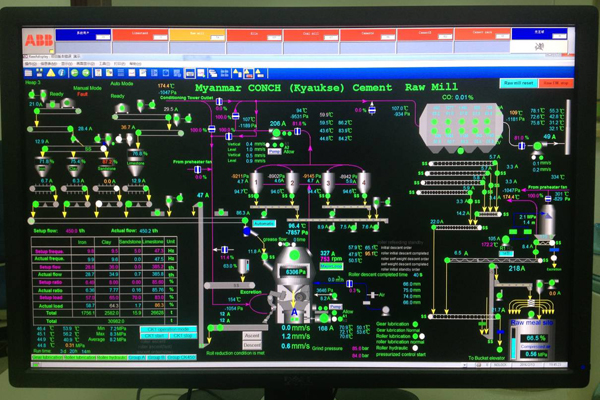

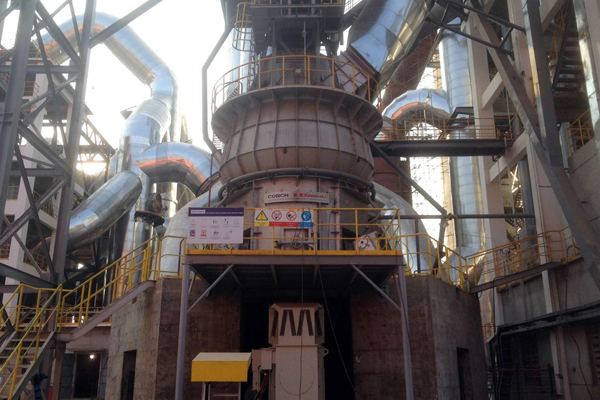

CK450原料立磨总貌

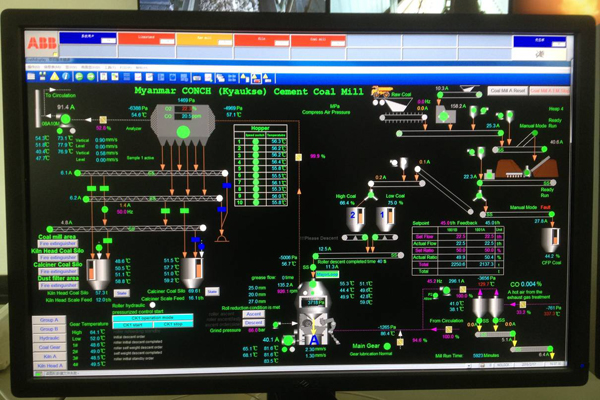

运行画面

液压油站运行巡检

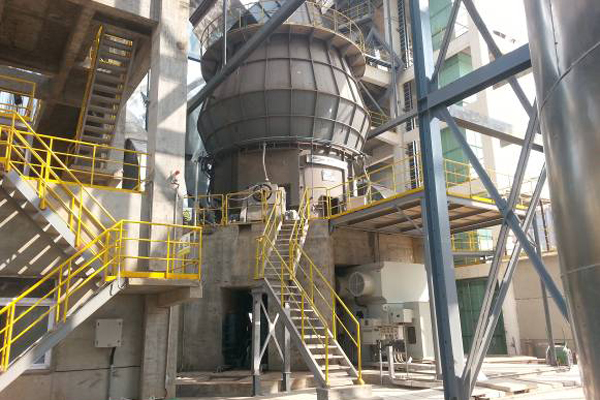

CK250煤立磨总貌
运行画面
二、其它在建项目进度:
1、新疆庆华项目CK450原料立磨整体安装完成;
2、盈江允罕CK450原料立磨整体安装;
3、南加二期CK370原料立磨基础件验收完成;南加二期KVM200F煤立磨壳体安装完成;
4、印尼西巴布亚CK370原料立磨基础件验收完成;印尼西巴布亚KVM200F煤立磨基础件验收完成;
5、老挝KCL项目CK450原料立磨基础件验收完成;
6、弋阳二期三线CK450原料立磨液压缸预埋件验收完成;
7、文山二期CK450原料立磨液压缸预埋件验收完成。
