餘熱發電專案5月工程簡報
发布时间:2014-06-07 来源:海螺创业

    5月份,在建發電EP工程專案16個、EPC工程專案12個,5月份並網發電的專案3個;6月份除上述繼續建設的專案外,計畫新開工專案4個;專案建設進度基本符合合同和公司計畫要求,在建部分工程專案簡介如下:

    一、已並網發電專案

    廣西淩雲通鴻專案:該專案2013年7月8日開工,於2014年5月8日一次並網投運並達產達標。

    二、海外專案

    越南慶豐專案:該專案利用越南CHINFON Cement公司兩條熟料線,採用“4爐1機”形式,設計發電功率12.85MW。該專案2013年7月份啟動,11月份正式開工建設,計畫2014年10月30日並網發電,目前汽輪機廠房室內外裝飾工程進入收尾階段,汽輪機及輔機設備正在安裝;冷卻塔開始設備及管道安裝;鍋爐開始廢氣風管安裝,截止5月底工程建設進度完成總體工程45.3%,略超前於工程計畫進度43.5%。

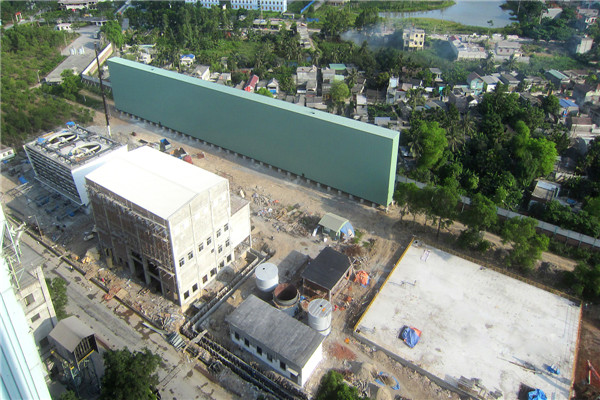

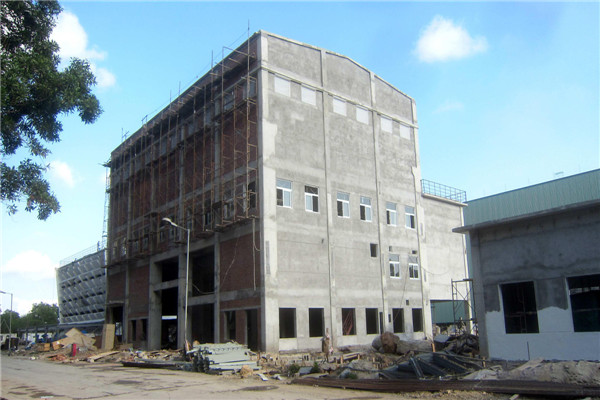

1.汽輪機主廠房:

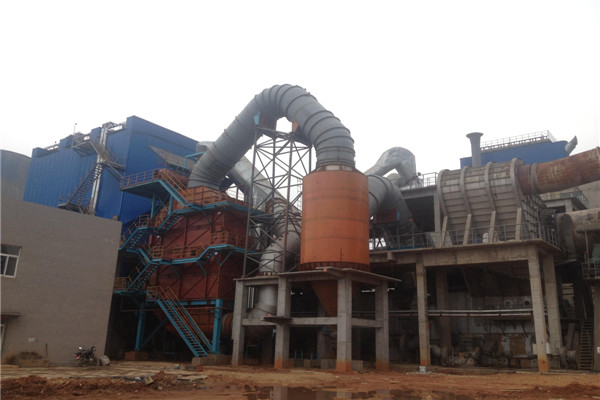

2.冷卻塔主體結構:

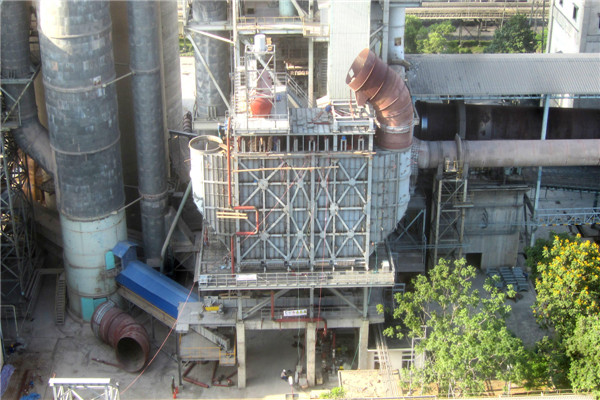

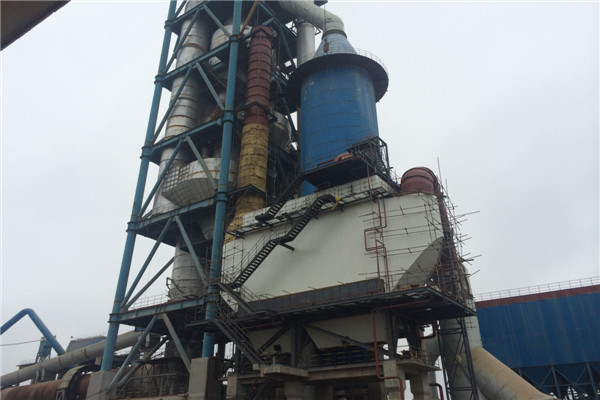

3.窯尾PH餘熱鍋爐:

4.施工區域總貌:

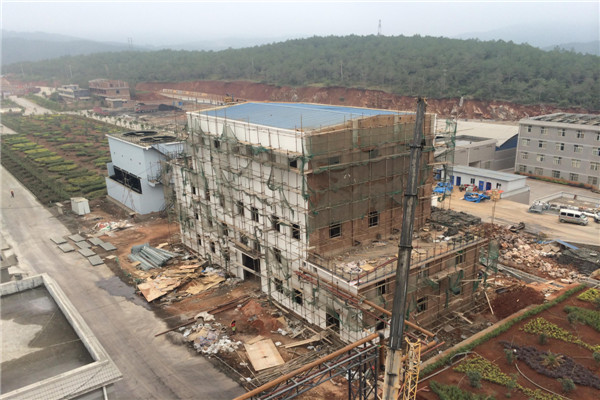

    印尼南加專案:該專案採用3爐2機配置形式,配2×18WM發電機,電廠採用孤網運行方式,為水泥廠供電。專案於2012年9月開工,計畫2014年7月底投運。截至5月底,1#、2#鍋爐正在築爐施工,3#鍋爐本體安裝基本結束,1#汽輪機安裝完成,6月底具備調試條件,目前專案調試方案、人員培訓、調試準備工作正在準備和優化之中。

1.三臺燃煤鍋爐安裝情況:

2、迴圈冷卻塔:

    緬甸MCL專案:該專案採用2爐2機配置形式,配2×20WM發電機,電廠採用孤網運行方式,為水泥廠供電,汽輪發電機組等採用進口設備,2臺機組計畫分別於2015年底、2016年上半年建成發電。目前專案工程主要設計方案、裝備成套方案,施工準備基本完成,現場臨建及生活設施已完成,樁基設備及施工人員已進場開工。

    三、其他在建專案

    雲南遠東亞鑫專案:該專案2013年10月15日開工,計畫2014年6月30日並網,目前汽輪發電機組及鍋爐本體已安裝完成,正在進行風管吊裝及保溫收尾工作。

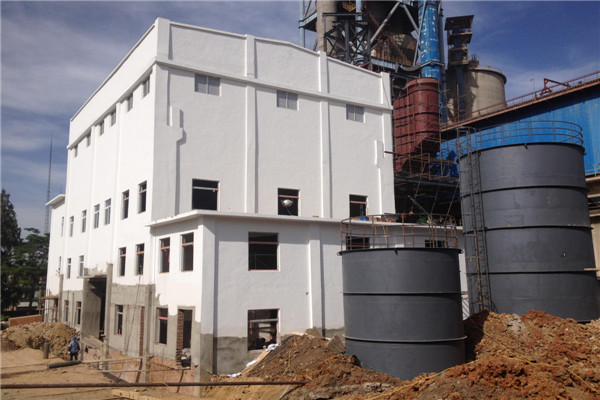

1.汽輪機主廠房:

2.窯尾PH餘熱鍋爐:

3.冷卻塔主體結構:

    雲南師宗明馳專案:該專案2013年10月14日開工,計畫2014年7月26日並網,目前TG主廠房正在進行封頂,AQC、PH鍋爐鋼構、殼體安裝完成,冷卻塔主體結構完成。

1.汽輪機主廠房:

2.冷卻塔:

    華坪定華專案:該專案2013年11月09日開工,計畫2014年6月30日並網,目前三大主機已安裝完成,專案各子項進入收尾階段,專案進度按計畫推進。

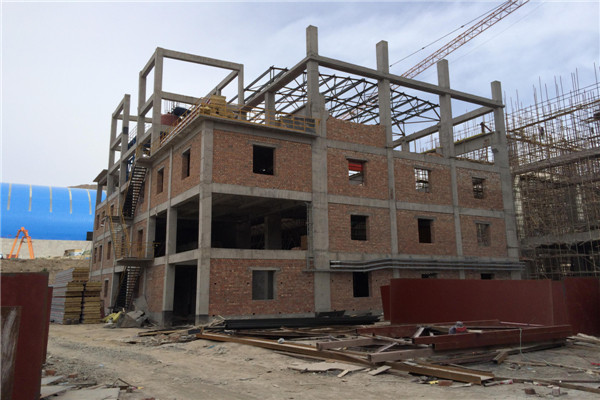

1.汽輪機主廠房:

2.窯尾PH餘熱鍋爐:

    新疆青松建化專案:該專案2013年07月04日開工,計畫2014年8月30日並網,目前汽機廠房行車已安裝,正在封頂施工;AQC鍋爐本體及煤粉鍋爐水冷壁組對完成。

1、汽輪機主廠房:

2、鍋爐安裝情況:

    新疆烏蘇建材專案:該專案2013年5月10日開工,計畫2014年6月30日並網,目前汽輪機正在安裝;AQC、PH鍋爐本體安裝完成;專案進度按計畫推進。

1.汽輪機主廠房:

2.冷卻塔:

    江西萍鄉專案:該專案於2013年05月18日簽訂合同,計畫2014年6月30日並網發電。2013年12月20日專案開始施工,目前該專案汽機廠房正在進行封頂;AQC、PH鍋爐本體及風管已吊裝焊接結束,專案進度按計畫推進。

1.汽輪機主廠房:

2.窯頭AQC餘熱鍋爐:

    江西聖塔專案:專案採用兩條5000噸水泥熟料線的餘熱和兩套低熱煤矸石鍋爐的餘熱共同發電,設計發電功率23.6 MW,系統較為複雜,工期相對較長。目前汽機廠房正在封頂施工;AQC、PH鍋爐底部鋼構已開始預製吊裝。

1.汽輪機主廠房:

2.冷卻塔主體結構:
