芜湖CCA项目5月工程进度
发布时间:2014-06-07 来源:海螺创业

    五月份,江北CCA项目工程建设节点计划基本受控,各项工作推进有序。厂房A区1-10轴钢构梁柱安装完成;A区设备基础完成90%;B区完成22-33轴锚栓预埋焊接及承台砼浇筑;办公楼封顶并开始砌墙施工;配料楼及食堂桩基检查完成,已开始基础开挖施工。具体情况如下:

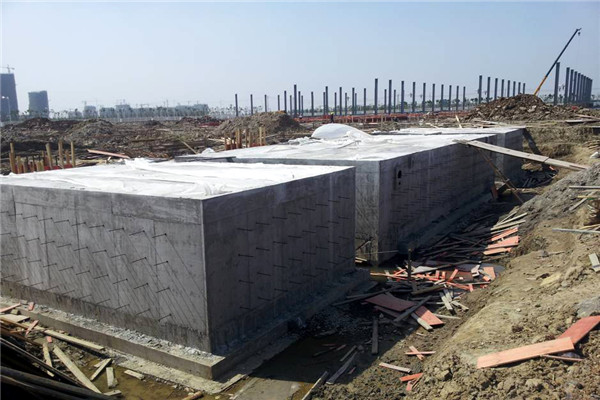

施工现场全景



1、完成A区1-21轴地梁砼浇筑、1-10轴钢构梁柱安装。



A区1-21轴地梁砼浇筑



A区1-10轴钢构梁柱安装完成



    蒸养工段:蒸压釜基础、釜前后轨道、堆垛机设备基础完成;预养工段:设备基础开挖垫层;循环水池模板拆除及内外墙面粉刷;B区22-33轴完成锚栓预埋焊接及承台柱砼浇筑,34-45轴承台垫层砼。



A区蒸压釜基础基本完成



釜前后轨道基础



A区循环水池



B区22-33轴锚栓预埋承台完成



2、办公楼按时间节点15日完成封顶,已开始墙体砌筑施工。



5月15日办公楼封顶

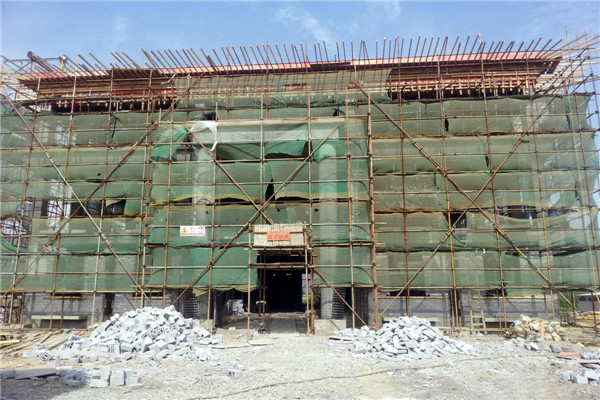

 办公楼开始墙体砌筑施工



3、配料楼、食堂桩基基础检测结束,桩基基础开挖施工。



食堂桩基基础开挖



配料楼桩基基础开挖施工



4、和平路、皖江大道围墙砖柱施工完成;厂房B区主辅路塘内区域铺设毛石路基300米。



皖江大道围墙砖柱施工完成



B区池塘边主路场坪情况



5、完成一期用电申请报装工作,待国家电网批复;组织武汉院、海创置业、十七冶、施工单位召开安装联络会。



纪总到现场检查指导



召开安装联络会



    六月份现场管理工作重点:

    1、落实蒸压釜设备安装就位;

    2、落实配料楼非标件制做60%;

    3、供电安装合同洽谈及签订;

    4、天然气安装工程洽谈及合同签订;

    5、项目供水安装合同洽谈及合同签订;

    6、开展钢模板吊垫板招标;

    7、配合置业办理项目建设工程规划许可证;

    8、取得项目职业病危害评价批文;

    9、落实叉车、装载机合同签订。
