五月份,江北CCA專案工程建設節點計畫基本受控,各項工作推進有序。廠房A區1-10軸鋼構梁柱安裝完成;A區設備基礎完成90%;B區完成22-33軸錨栓預埋焊接及承臺砼澆築;辦公樓封頂並開始砌牆施工;配料樓及食堂樁基檢查完成,已開始基礎開挖施工。具體情況如下:

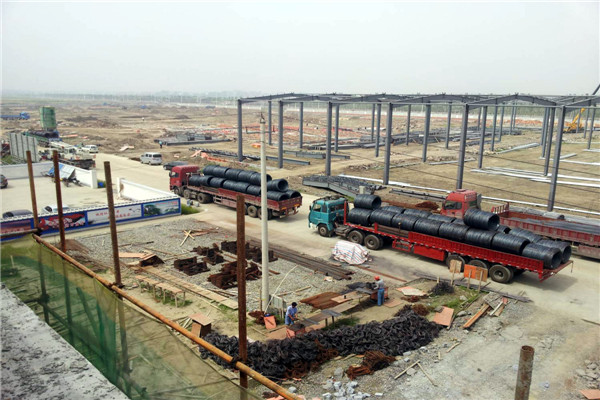

施工現場全景
1、完成A區1-21軸地梁砼澆築、1-10軸鋼構梁柱安裝。

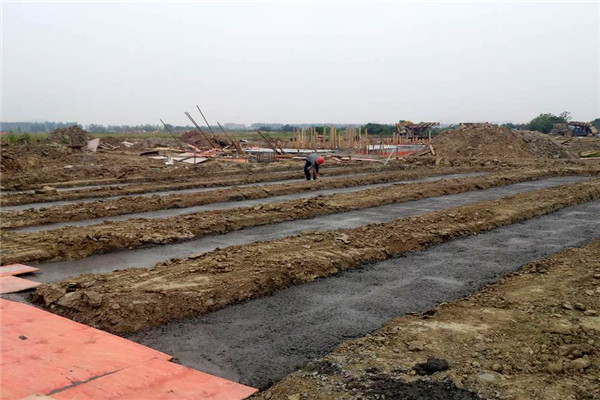

A區1-21軸地梁砼澆築

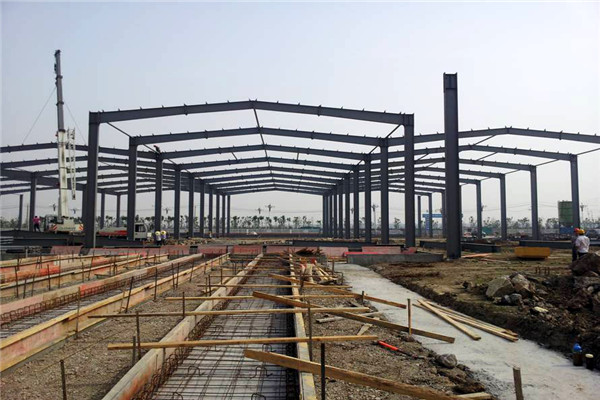

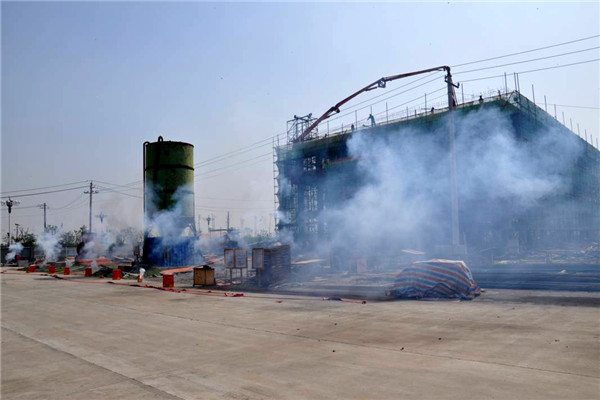

A區1-10軸鋼構梁柱安裝完成
蒸養工段:蒸壓釜基礎、釜前後軌道、堆垛機設備基礎完成;預養工段:設備基礎開挖墊層;迴圈水池範本拆除及內外牆麵粉刷;B區22-33軸完成錨栓預埋焊接及承台柱砼澆築,34-45軸承臺墊層砼。

A區蒸壓釜基礎基本完成
釜前後軌道基礎

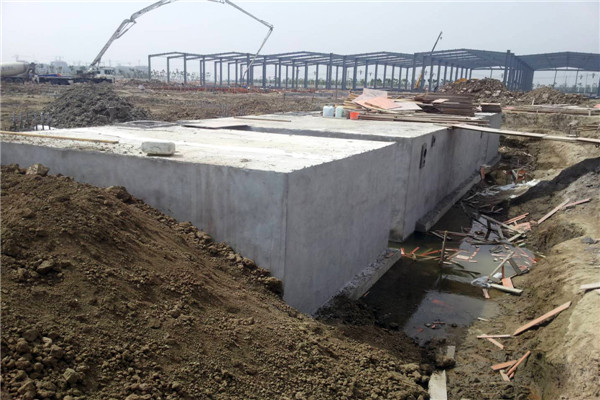

A區迴圈水池

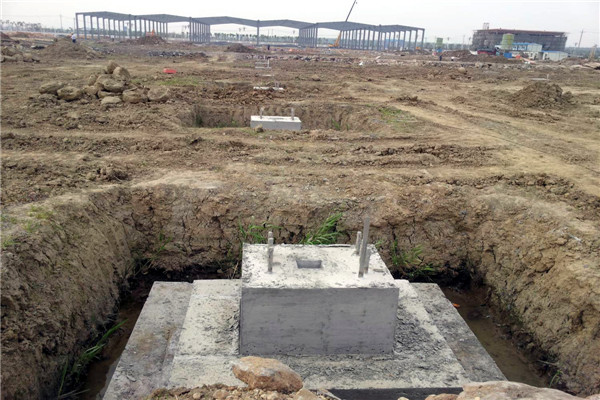

B區22-33軸錨栓預埋承臺完成
2、辦公樓按時間節點15日完成封頂,已開始牆體砌築施工。
5月15日辦公樓封頂

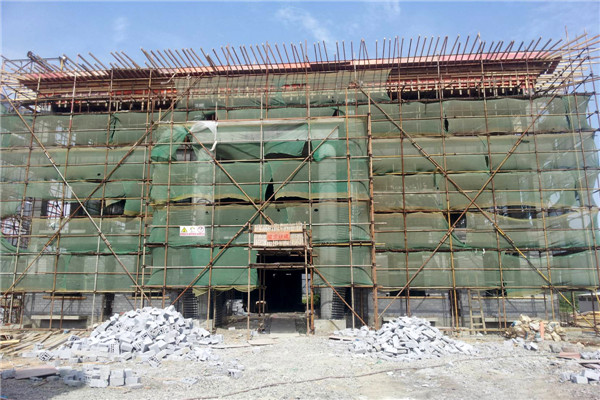

辦公樓開始牆體砌築施工
3、配料樓、食堂樁基基礎檢測結束,樁基基礎開挖施工。
食堂樁基基礎開挖

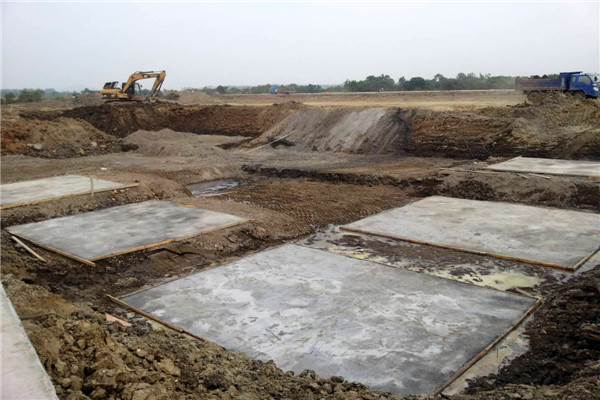

配料樓樁基基礎開挖施工
4、和平路、皖江大道圍牆磚柱施工完成;廠房B區主輔路塘內區域鋪設毛石路基300米。

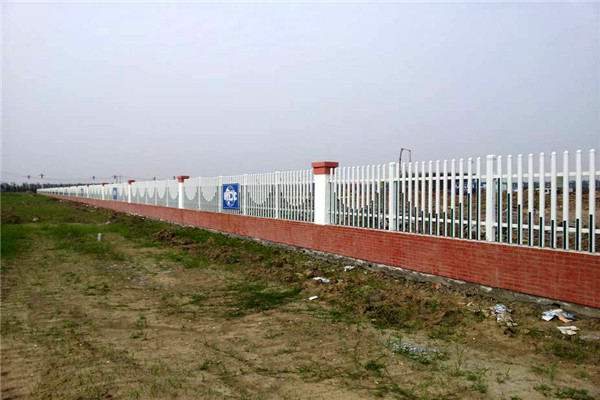

皖江大道圍牆磚柱施工完成
5、完成一期用電申請報裝工作,待國家電網批復;組織武漢院、海創置業、十七冶、施工單位召開安裝聯絡會。

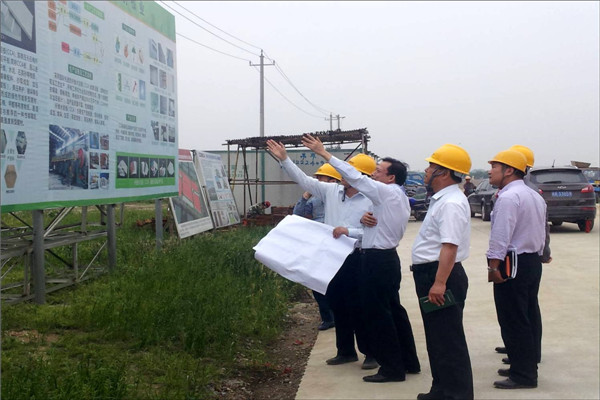

紀總到現場檢查指導
召開安裝聯絡會
六月份現場管理工作重點:
1、落實蒸壓釜設備安裝就位;
2、落實配料樓非標件制做60%;
3、供電安裝合同洽談及簽訂;
4、天然氣安裝工程洽談及合同簽訂;
5、專案供水安裝合同洽談及合同簽訂;
6、開展鋼範本吊墊板招標;
7、配合置業辦理專案建設工程規劃許可證;
8、取得專案職業病危害評價批文;
9、落實叉車、裝載機合同簽訂。
