五月份,亳州项目进展顺利,节点计划受控,具体如下:
1、辅房区域室外管线基本完成,毛石铺设完成80%。辅房一、二砖墙砌筑完成。辅房一屋面钢构、屋面防水施工正在进行;C区二层室内装饰完成并交付使用,一层、三层室内装饰完成30%;临时办公室、食堂、宿舍陆续搬迁入住;隔油池、四处化粪池施工完成。辅房二外墙保温、屋面防水施工完成。

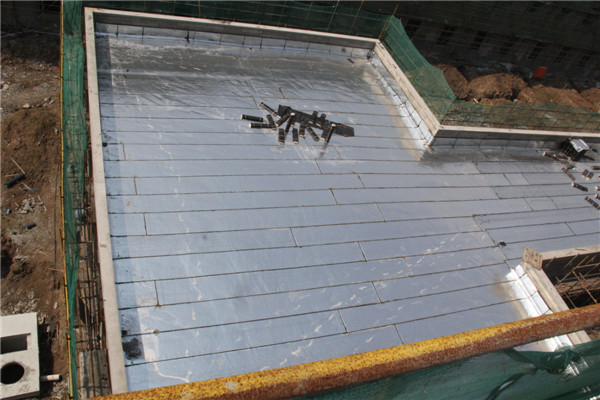

辅房一屋面防水施工部分完成

辅房一C区二层交付使用
辅房二屋面防水施工完成

辅房二外墙正在粉刷

办公、食堂物品搬迁
临时食堂投入使用

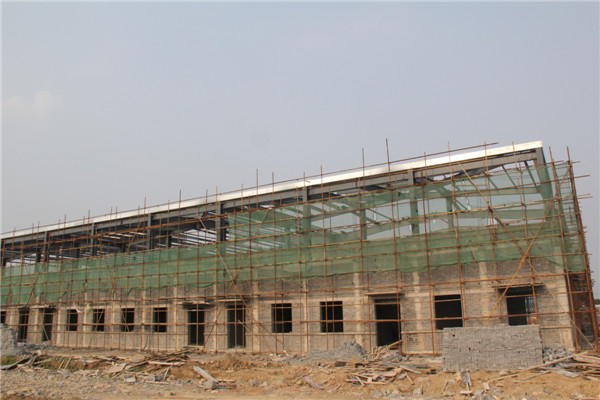

2、CCA厂房钢构安装完成,砖墙砌筑完成30%;厂房钢构8-25线行车梁、屋架梁安装完成;檩条安装完成;A区彩钢瓦安装完成50%。
厂房设备基础基本完成并交安
CCA厂房彩钢瓦铺设施工

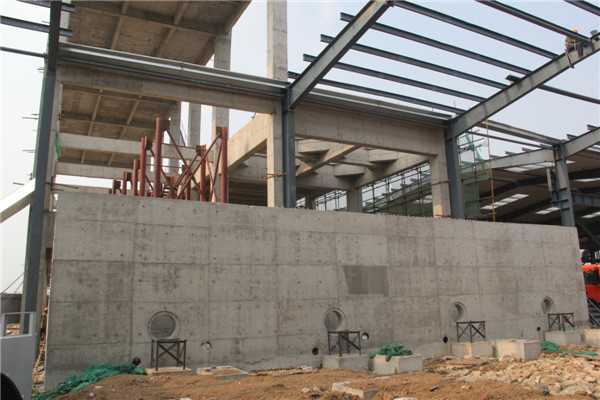

3、厂房主干道路开挖完成,毛石铺垫完成90%,厂房内地坪毛石铺垫完成60%。锅炉房墙体砌筑基本完成;配料楼主体框架浇筑完成;电力室主体框架安装完成,一层墙体砌筑完成。

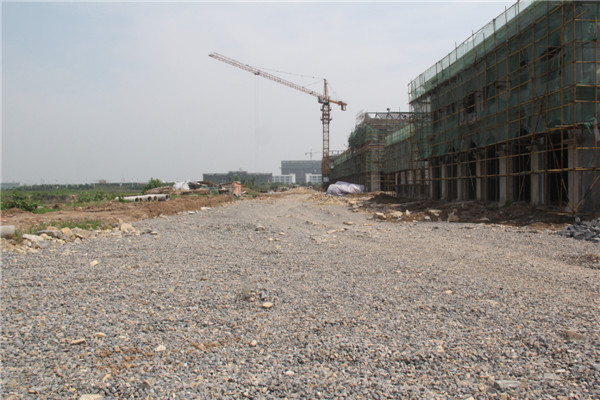

主干道路毛石铺垫

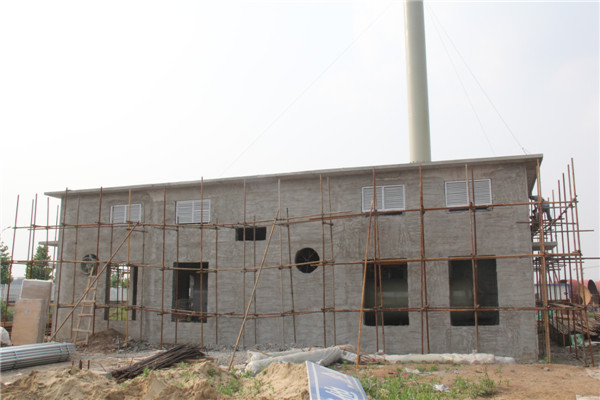

锅炉房砖墙砌筑完成

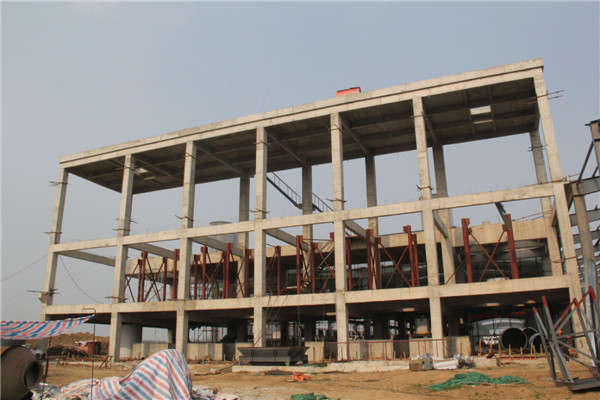

配料楼主体框架浇筑完成
电力室一层墙体砌筑基本完成

4、磨机、蒸压釜、锅炉等设备已安装到位。高低压开关柜、纸浆罐、清水罐陆续到货进场;钢轨制版机到货,已安装完成20%。现场非标件制作完成80%,并开始安装。

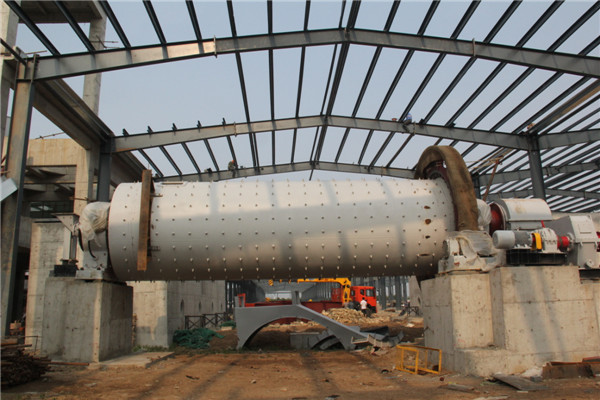

磨机安装完成

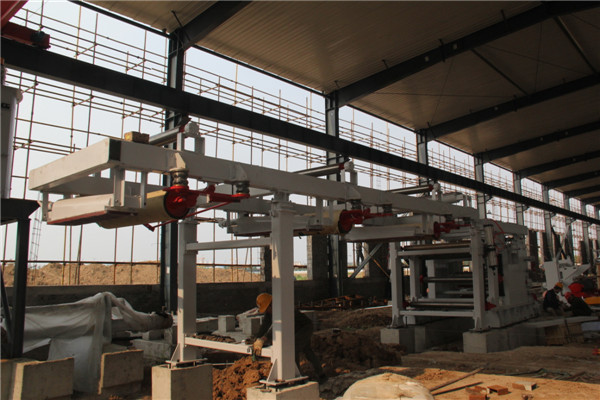

制版机到场并开始安装

纸浆罐到场
纸浆池施工基本完成

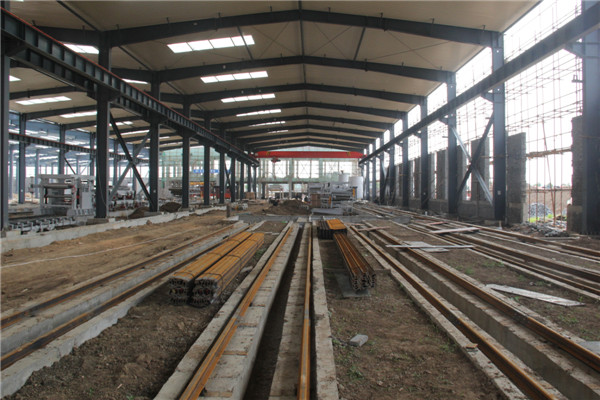

钢轨到场铺设
变频摆渡小车到场安装

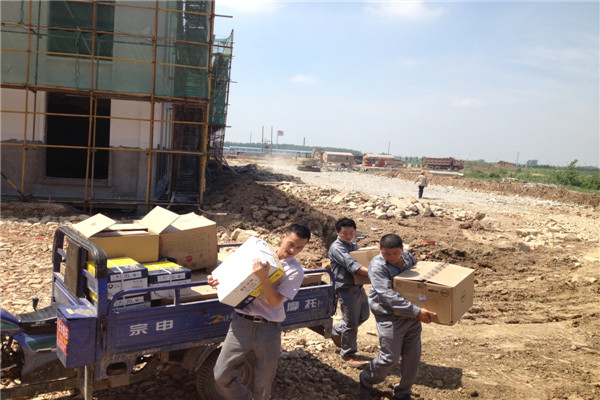

5、其他方面:完成辅助用房装饰工程施工说明编制;组织用水电气协议洽谈,推进市政管网接口施工;完成第一批人员招聘;联系武汉建设计院推进落实人员外培工作;组织申报2014年企业发展专项资金优惠政策。
六月份现场管理工作重点:
1、完成亳州项目试生产方案的编制;
2、督促完成辅房二的内外装修;
3、督促完成辅房区域的总图道路施工;
4、督促完成CCA厂房生产线主机设备的安装;
5、督促完成辅房区域总图雨水、污水、给水、消防水和预埋管施工;
6、工程材料到货跟踪与验收,以及部分装饰材料的认价;
7、联系公司第二批土地挂牌事宜。
