10月份立磨安裝調試共13個在建項目,投產1個項目。11月份計畫投產項目2個。各項目進展情況如下:
一、湖南海螺二期:CK450原料立磨,10月份完成100%負荷試車及72小時性能考核。

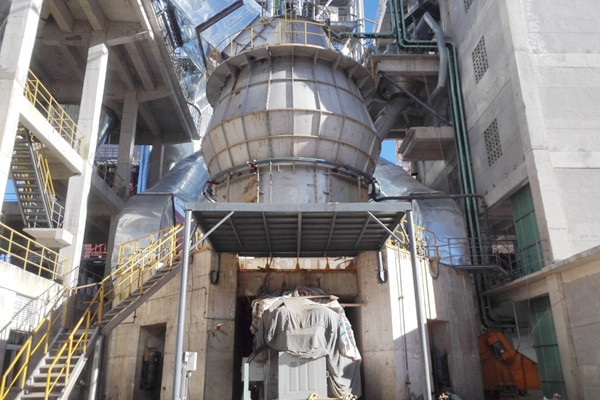

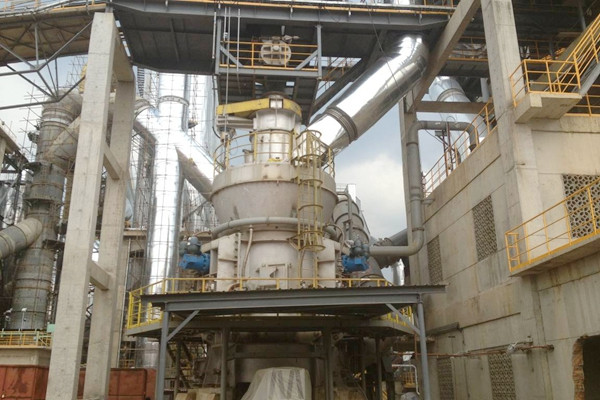

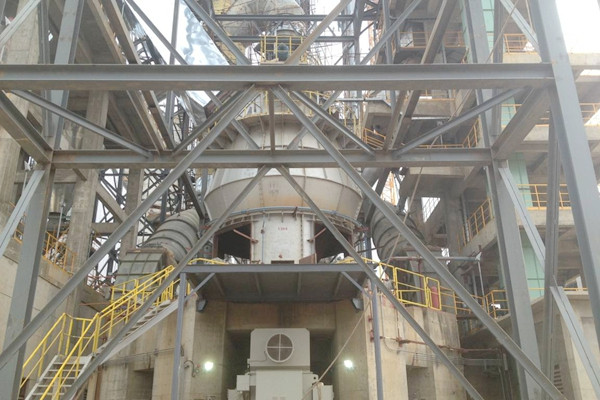

立磨總貌

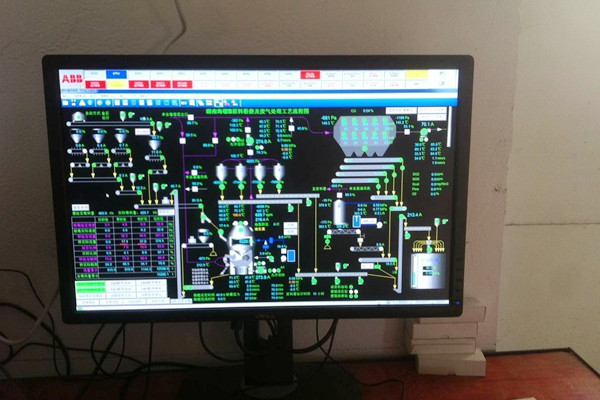

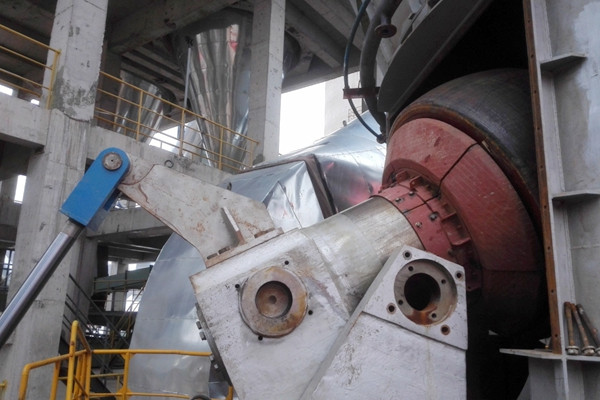

立磨運行畫面
二、南加海螺:CK370原料立磨、KVM200F煤立磨,10月份完成立磨主體安裝,計畫11月份進行負荷試車及72小時性能考核。

CK370原料立磨總貌

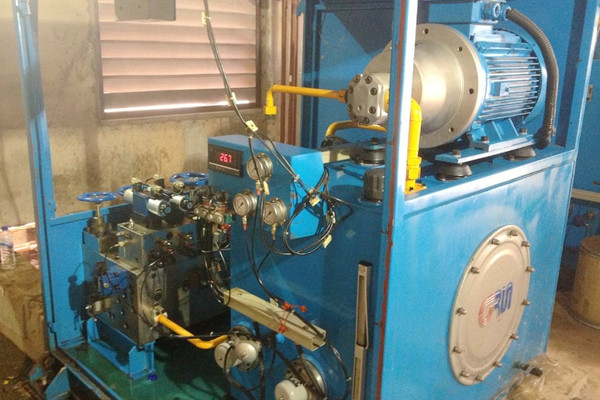

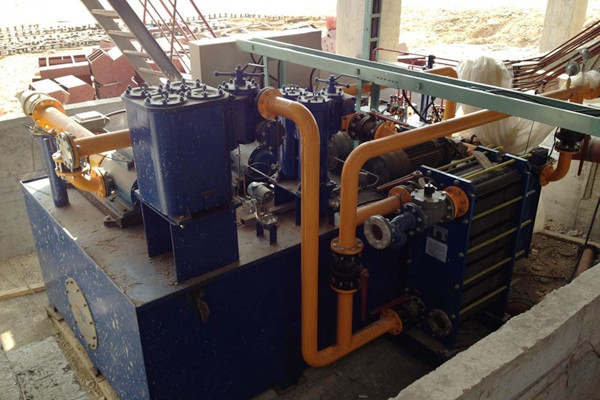

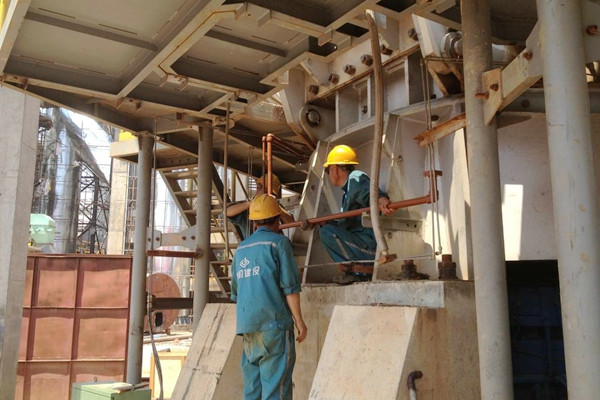

輔機設備單機試車

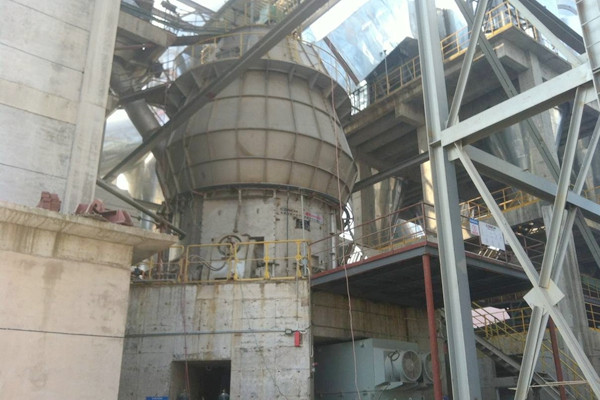

KVM200F煤立磨總貌
煤磨管道酸洗、安装

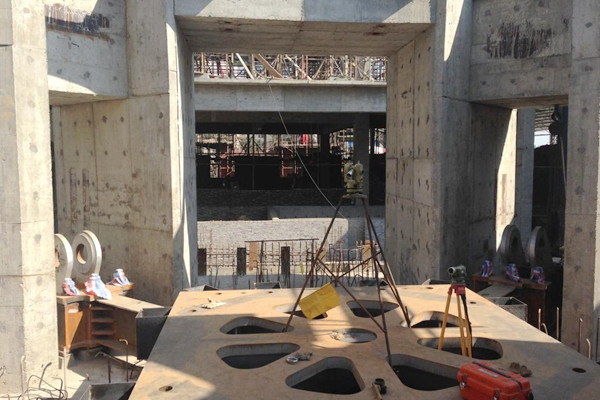

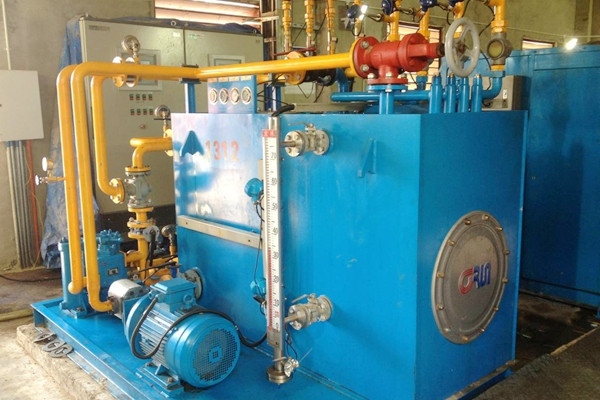

煤磨磨內原始數據測量
三、臨夏海螺:CK450原料立磨,10月份完成立磨主體安裝,計畫11月份進行單機試車。

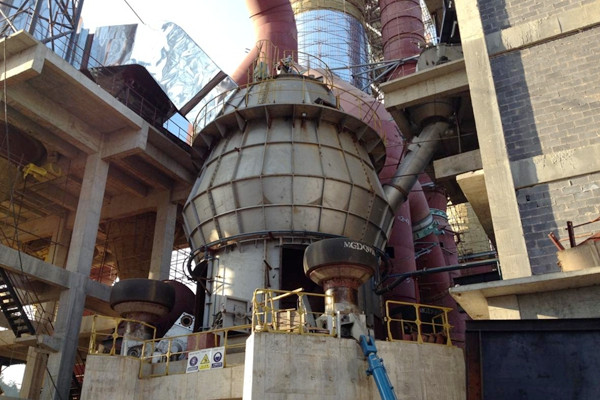

立磨總貌

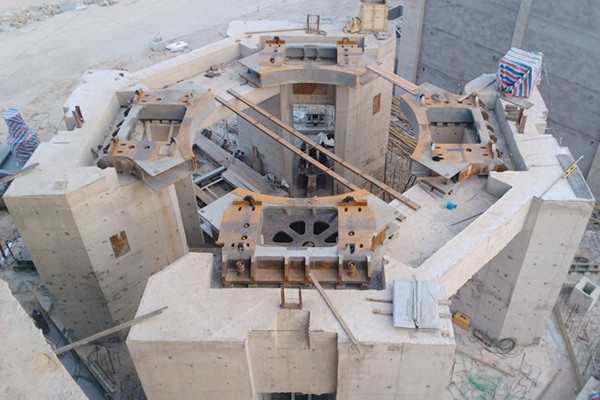

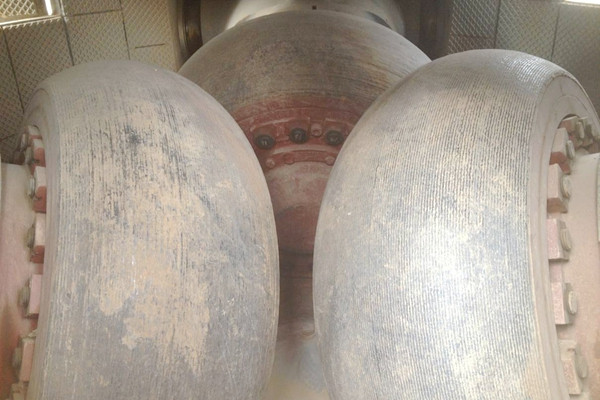

立磨翻輥
四、銅仁海螺一期:CK450原料立磨,10月份完成立磨輔機設備安裝,計畫11月份進行立磨配管。
立磨總貌

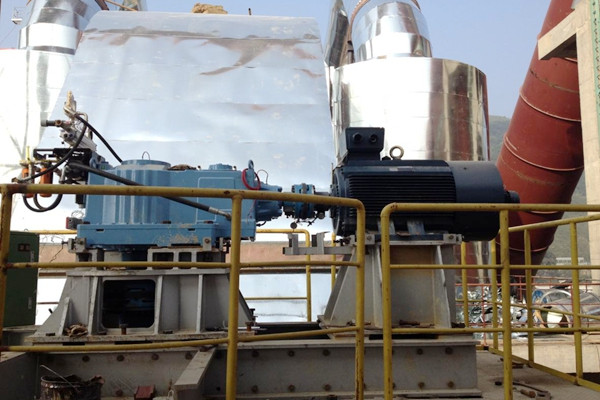

立磨輔機設備安裝
五、廣西欽州藍島:CK370水泥立磨,10月份完成基礎件驗收,計畫11月份進行立磨主體安裝。
立磨總貌

基礎件驗收
六、常州磐石水泥:CK370礦渣立磨,10月份完成基礎件驗收,計畫11月份進行立磨主體安裝。
立磨總貌
基礎件驗收
七、祁陽海螺二期:CK450原料立磨,10月份完成液壓缸預埋件驗收,計畫11月份進行搖臂預埋件驗收。
立磨總貌
液壓缸預埋件驗收
八、其他在建項目進度:
1、重慶海螺二期、巴中海螺、新疆慶華項目CK450原料立磨整體安裝完成;
2、文山海螺一期CK450原料立磨配管完成;
3、陽春海螺二期A線CK490原料立磨搖臂吊裝完成,B線CK490原料立磨基礎件安裝完成;
4、印尼SB1項目CK450原料立磨基礎件驗收完成;
5、貴陽海螺三期CK450原料立磨液壓缸預埋件驗收完成。
