垃圾焚烧项目10月份工程简报
发布时间:2014-11-06 来源:海螺创业

    2014年10月,公司投资建设和承建的利用水泥窑处置生活垃圾项目(简称CKK项目)累计14个,新承接污泥处理项目1个。

    在建垃圾处理项目有:平凉CKK、遵义CKK、清镇CKK、重庆CKK、阳春CKK、玉屏CKK、祁阳CKK、习水CKK、水城CKK、双峰CKK、石门CKK、南江CKK。新承接污泥处理项目有:乾县污泥处理项目。现将各项目进展情况汇总如下:

    平凉CKK项目:

    土建:垃圾处理厂房封顶及建筑施工完成,循环泵房施工完成,地中衡、门卫室砌筑完成,正进行墙面施工;厂区道路完成80%;垃圾处理主厂房装潢、水电、照明、消防基本扫尾及查漏补缺;室外钢结构正进行砂仓灰斗安装。

    安装:气体输送管道、除臭风管全部焊接完成;气化炉附属设备完成,等离子除臭设备安装完成,地磅、卸料门安装完成,循环水、渗滤液管道敷设完成,厂房内所有设备具备单机试车条件。

    筑炉:气化炉至分解炉气体管管道、气化炉耐火材料施工全部完成。

    11月初垃圾处理厂房开始接收垃圾,11月中旬开始单机及联动试车。

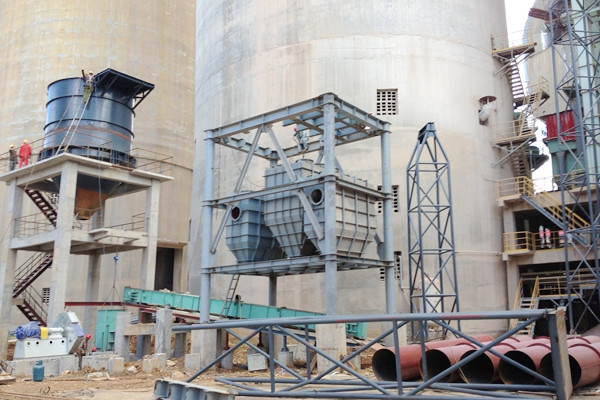

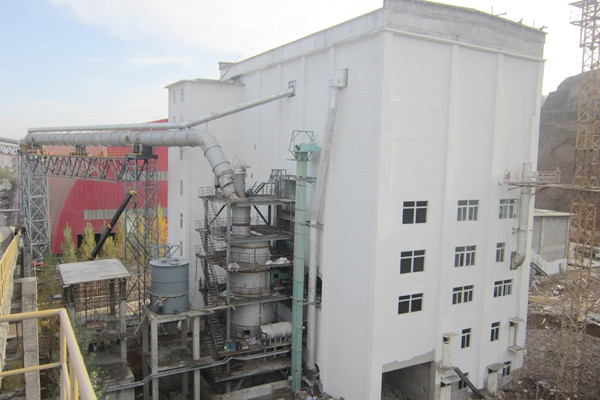

1、垃圾处理主厂房全貌

2、垃圾处理主厂房封顶

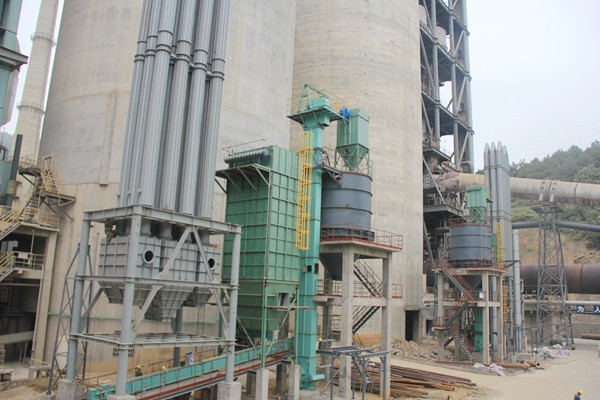

3、除氯系统安装完成

    遵义CKK项目:

    土建:综合用厂房开始封顶,垃圾坑内杂物清理完成,建筑施工完成。气化炉至分解炉管道支架安装完成,气化炉钢平台安装完成90%,除氯系统完成90%,循环泵站施工完成,装潢施工完成50%。

    安装:气化炉至二线分解炉风管安装完成,除臭风管安装完成。除氯系统非标风管预制完成开始安装,气化炉安装完成90%,冷却塔安装完成,电器开始桥架及电缆沟施工。

    筑炉:气化炉至分解炉气体管道浇注料施工完成50%。

    11月份垃圾处理主厂房封顶完成,装饰装潢施工完成80%,气化炉安装完成;除氯系统非标施工完成,总图道路及挡墙施工完成70%;电气安装完成80%;筑炉工程施工完成90%。垃圾坑开始进垃圾。

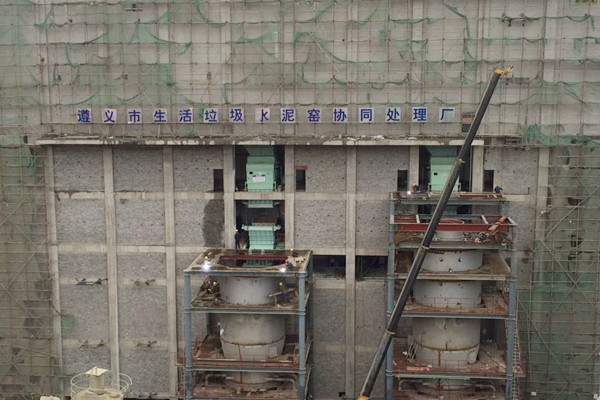

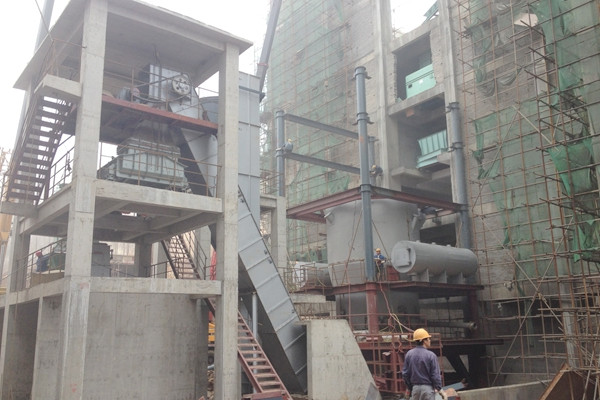

1、垃圾处理主厂房全貌

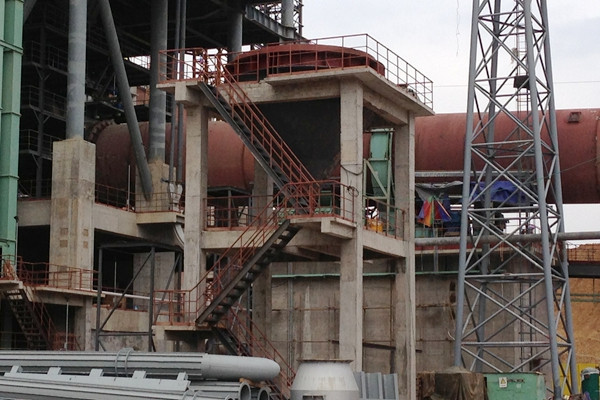

2、气化炉安装

3、除氯系统安装

4、垃圾处理厂房钢屋架及行车安装

    清镇CKK项目:

    土建:垃圾处理主厂房框架到顶,建筑砌墙完成80%,垃圾坑防腐完成40%,污泥处理框架完成50%,装潢单位进场开始装潢施工,除氯系统钢结构安装完成30%。气化炉至分解炉风管支架安装完成80%,气化炉钢平台安装完成50%。

    安装:气化炉安装完成50%,气化炉至分解炉风管预制完成,开始风管吊装。

    11月份垃圾处理主厂房封顶完成,建筑砌墙完成,垃圾坑防腐完成。除氯系统钢结构安装完成,风管支架安装完成,气化炉安装完成;气化炉至分解炉风管及除臭风管安装完成70%,综合勇厂房内设备就位完成。

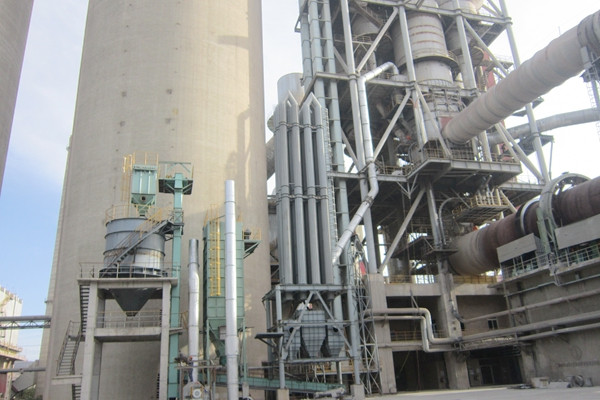

1、垃圾处理主厂房全貌

2、不燃物设备及气化炉安装

3、除氯系统安装施工

    重庆CKK项目:

    土建:垃圾处理主厂房主体框架施工完成,建筑施工完成60%,屋顶钢屋架预制完成,装修单位进场开始装修施工;窑尾除氯系统安装完成50%;气化炉至分解炉输送管道支架安装完成70%;窑灰储存及输送钢结构制作安装完;

    安装:主厂房内设备安装完成40%,气化炉壳体安装至9m层,风管制作完成。

    11月份垃圾处理主厂房封顶完成,建筑砌墙完成,垃圾坑防腐完成,行车安装完成,厂房内设备安装完成,除氯系统设备安装完成,风管支架安装完成,风管安装完成40%,筑炉施工队伍进场。

1、垃圾处理主厂房全貌

2、窑尾除氯系统施工

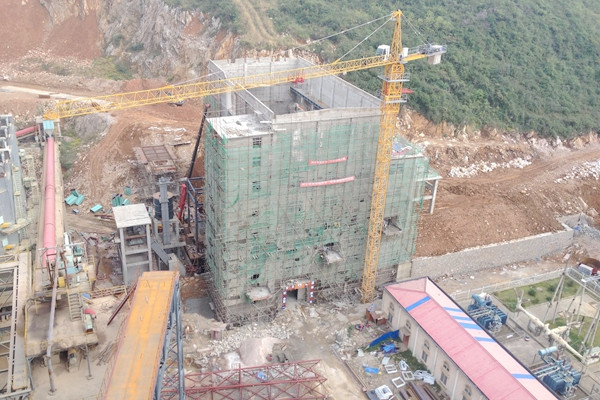

    阳春CKK项目:生活垃圾处置联合厂房4.5m层正在进行浇筑;8.0m/9.0m层脚手架搭设完成。11月份计划完成垃圾处理主厂房17米以下框架结构。

1、垃圾处理主厂房4.5米框架浇注:

    玉屏CKK项目:设计规模100t/d,项目与2014年9月25日已正式开工,目前现场垃圾处理主厂房基础爆破完成垫层浇注完成。11月份计划完成垃圾处理主厂房12米以下框架。

1、垃圾处理主厂房基础爆破完成、垫层完成:

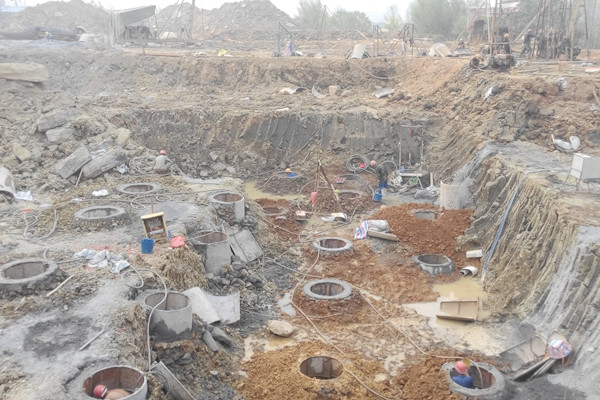

    祁阳CKK:设计规模300t/d,项目与2014年10月20日已正式开工,目前现场垃圾处理主厂房基础开挖完成,桩基基础28根已开始施工11月份计划完成98根桩基施工。

1、垃圾处理主厂房基础开挖完成

    2、垃圾处理主厂房基础桩基施工

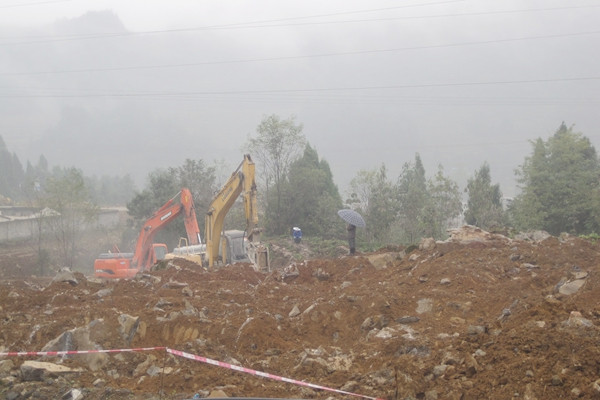

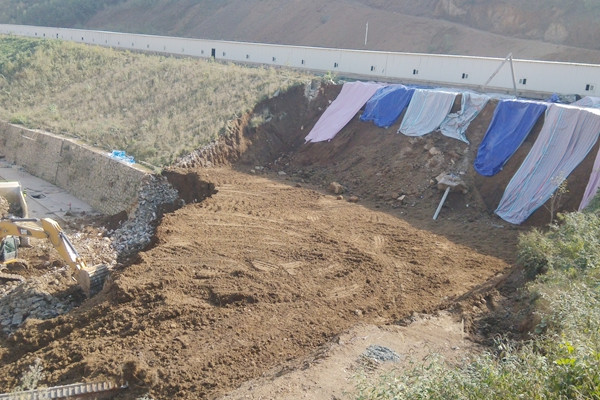

    习水CKK项目:设计规模300t/d,项目与2014年10月25日已正式开工,目前正进行基础石方爆破开挖。11月份计划完成基础爆破工作。

1、垃圾处理主厂房基础开挖;

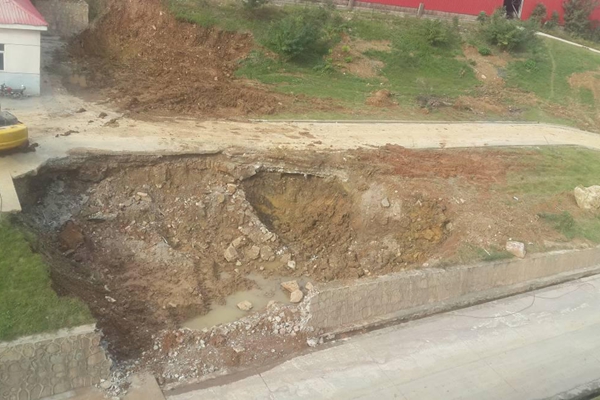

    安顺CKK:设计规模200t/d,项目与2014年10月25日已正式开工,目前正进行基础开挖。 11月份计划基础开挖完成,桩基施工完成。

1、垃圾处理主厂房基础开挖;

    水城CKK项目:设计规模200t/d,项目与2014年10月25日已正式开工,目前正进行基础开挖。11月份计划基础开挖完成。

1、垃圾处理主厂房基础开挖;

    石门CKK项目:设计规模200t/d,项目与2014年10月28日已正式开工,目前正进行基础开挖。11月份计划基础开挖完成,基础施工完成50%。

1、垃圾处理主厂房基础开挖;

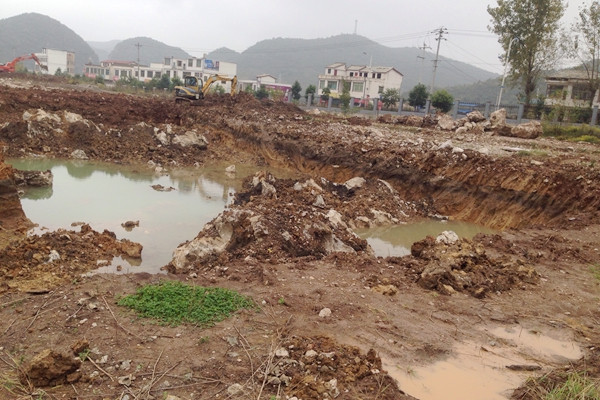

    双峰、南江CKK项目:现场进行三通一平及施工准备工作。

    乾县污泥处理项目:设计规模200t/d,目前勘察施工已完成,现场正进行三通一平及施工准备工作。
