立磨1月份安裝調試簡報
发布时间:2015-02-08 来源:海螺创业

    1月份立磨安裝調試共個8在建專案,投產3個專案。2月份計畫無投產專案。各項目進展情況如下:

    一、銅仁海螺一期:CK450原料立磨,1月份完成100%負荷試車及72小時性能考核。

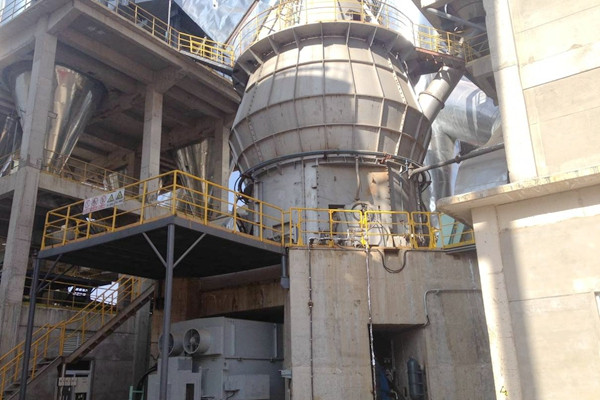

CK450原料立磨總貌

    二、常州磐石:CK370礦渣立磨,1月份完成100%負荷試車及72小時性能考核。

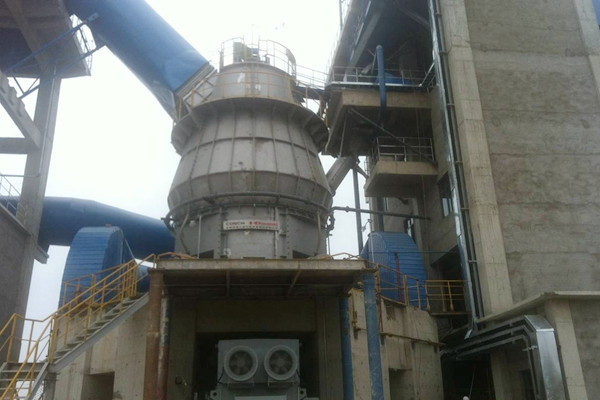

CK370礦渣立磨總貌

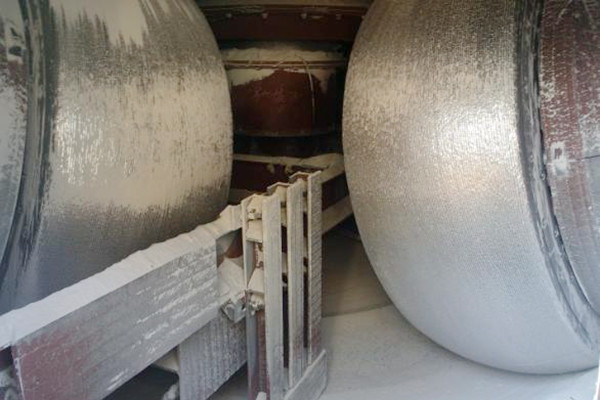

磨内状况

    三、廣西欽州藍島:CK370水泥立磨,1月份完成100%負荷試車及72小時性能考核。

CK370水泥立磨總貌

     四、臨夏海螺:CK450原料立磨,1月份完成立磨單機試車完成,2月份因春節休假,計畫3月份進行100%負荷試車及72小時性能考核。

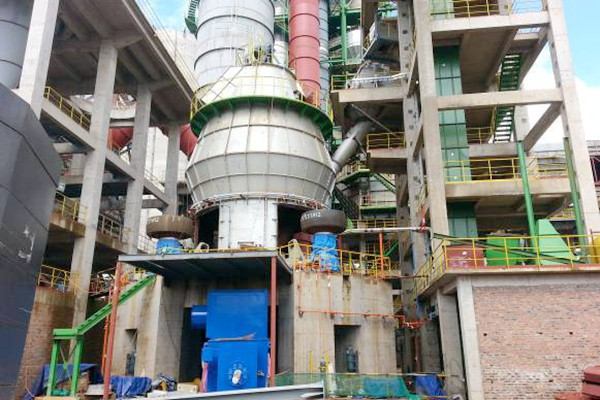

CK450原料立磨總貌

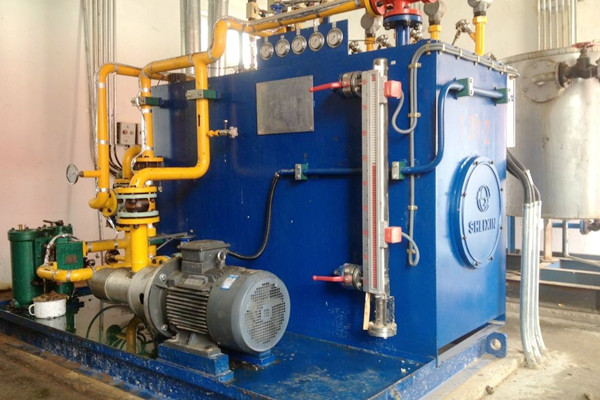

立磨辅机设备单机试车

    五、印尼SB1專案:CK450原料立磨,1月份完成立磨主體安裝,計畫2月份進行立磨配管及輔機設備安裝。

CK450原料立磨總貌

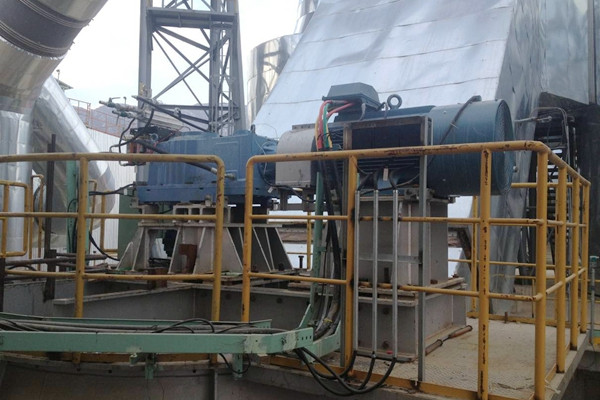

立磨选粉机安装

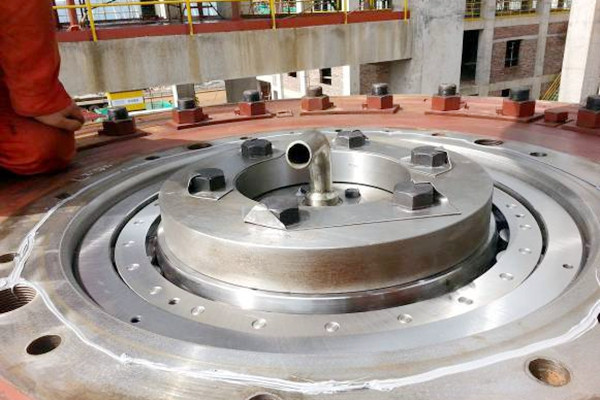

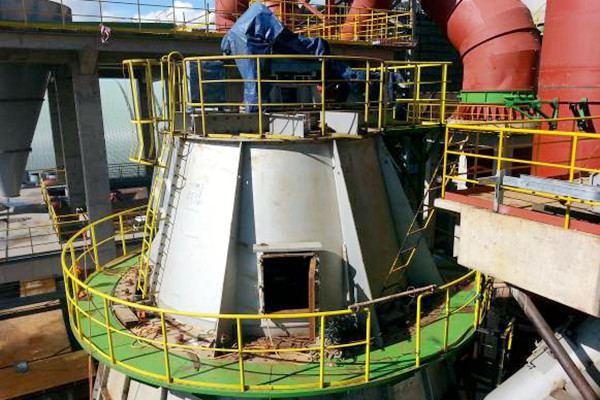

立磨磨辊总成安装

    六、緬甸皎施:CK450原料立磨、CK250煤立磨,1月份完成立磨預埋件安裝,計畫2月份進行預埋件驗收。

CK450原料立磨總貌

     七、其他在建專案進度:

1、新疆慶華專案CK450原料立磨整體安裝完成;

2、陽春海螺二期A線CK490原料立磨整體安裝,B線CK490原料立磨殼體、選粉機安裝;

3、貴陽海螺三期CK450原料立磨搖臂、磨輥吊裝;

4、祁陽海螺二期CK450原料立磨搖臂、磨輥吊裝;

5、銅仁海螺二期CK450原料立磨液壓缸預埋件驗收完成。
