2015年2月份,在建发电EP工程项目15个、EPC工程项目7个,已建成等待投运项目2个,因中国北方冬季气候寒冷原因,目前停工项目2个。项目建设进度基本符合公司工程计划要求,主要工程项目简介如下:
一、本月已建成等待投运项目
华宁玉珠项目:该项目于2014年6月6日正式开工, 2015年2月底工程建设完成,目前受业主并网发电手续办理影响,调试及并网发电时间推迟。

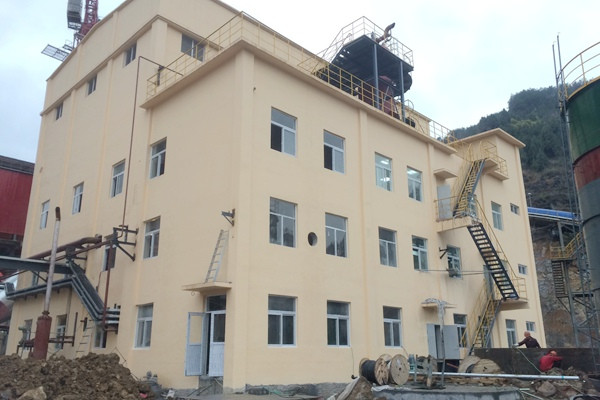

1、厂区总貌:
2、窑尾PH锅炉

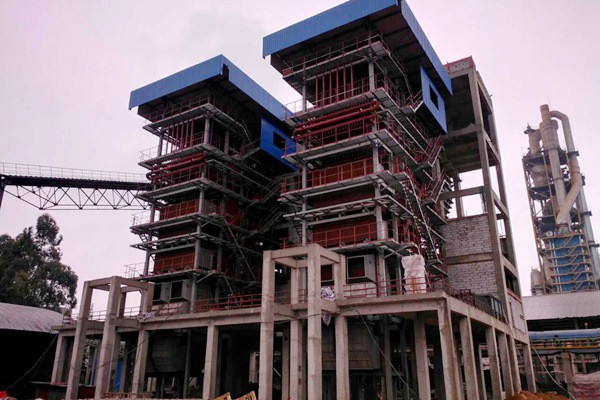

宝鸡凤凰山:该项目为窑尾锅炉改造工程,目前该锅炉已投入使用,达产达标。

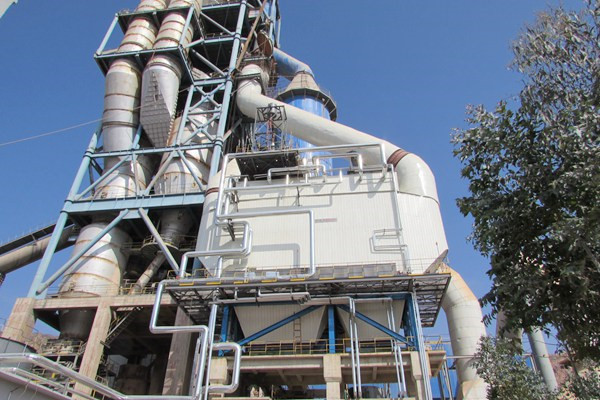

1、窑尾PH锅炉
二、在建项目

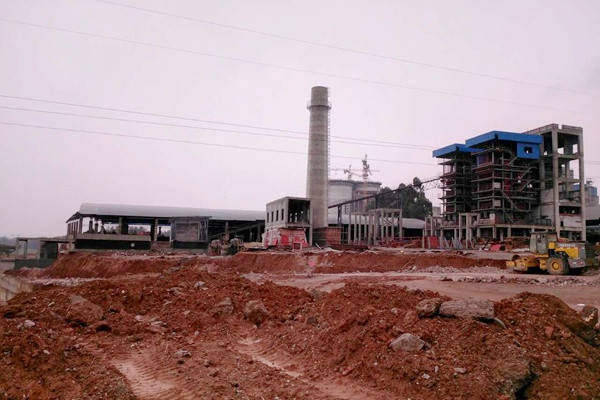

缅甸MCL项目:该项目配置两套20WM发电机组,2套机组计划分别于2015年底、2016年上半年建成发电。目前汽轮机基础施工已完成,两台锅炉钢结构安装已基本完成。

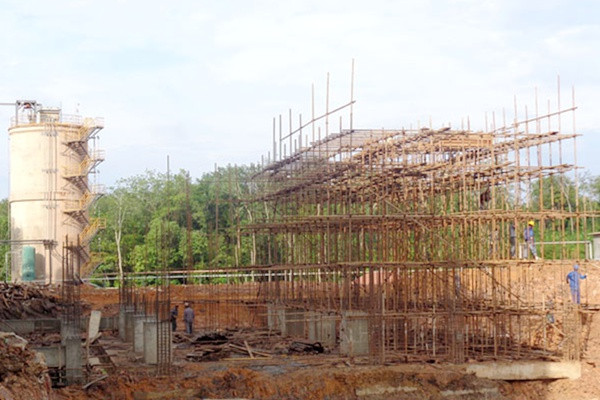

1、汽轮机厂房:
2、锅炉钢结构安装:
3、厂区道路施工:

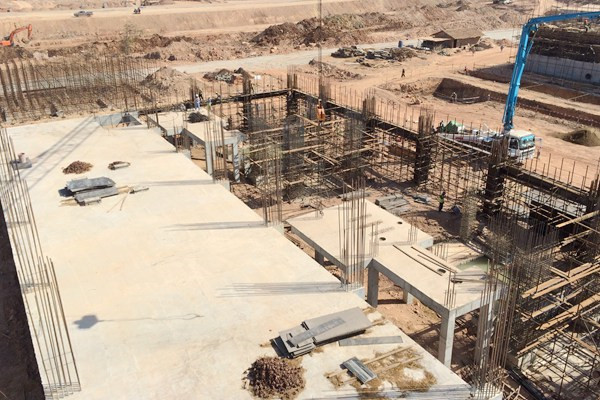

缅甸皎施项目:该项目采用2×20WM(自备电站) 9MW(余热发电)配置形式,计划2015年底投运,目前正在进行主厂房4米层砼浇筑、锅炉房及电收尘基础交安,冷却塔底板浇筑完成。

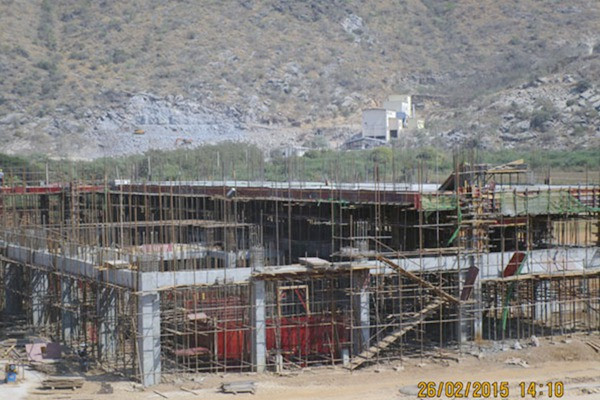

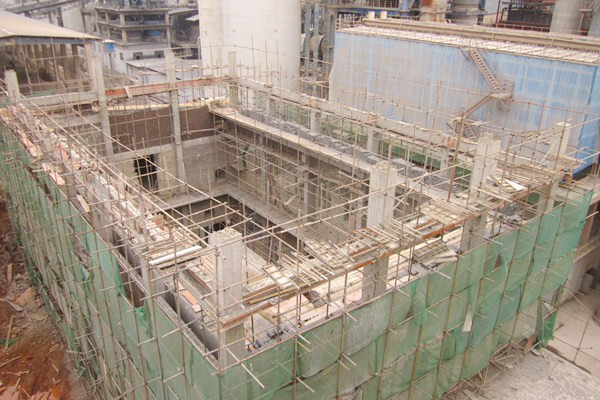

1、主厂房:

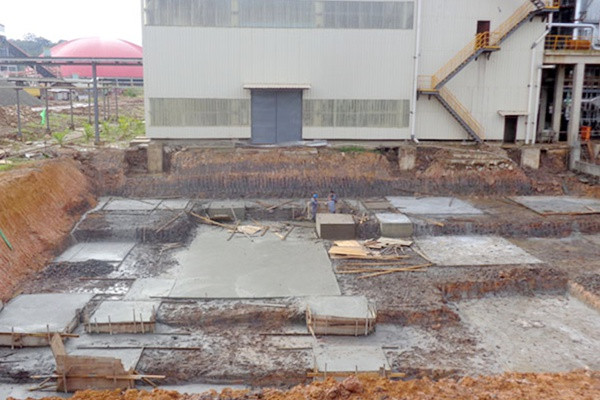

2、锅炉房及电收尘基础交安:
3、冷却塔底板:
印尼西巴项目:该项目采用3炉2机(两用一备)配置形式,配套2×20WM发电机组,电厂采用孤网运行方式,为水泥厂供电,计划2016年初投运,目前现场正在进行桩基施工,厂区围墙施工已完成。

1、桩基施工:

2、厂区围墙

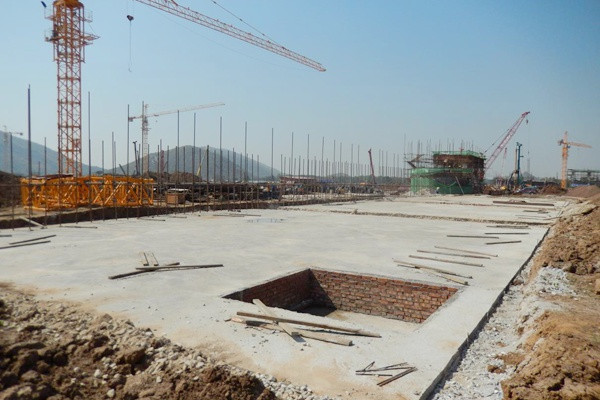

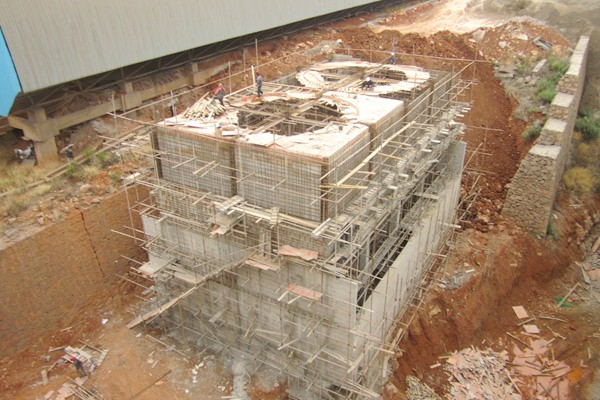

印尼南加二期:该项目采用1炉1机配置形式,配套1×18WM发电机组,为水泥厂供电,计划2016年4月18日投运,目前主厂房垫层施工完成,锅炉房基础土方回填完成。

1、主厂房:
2、锅炉房基础:

印度SVCPL项目:该项目为我公司承揽的印度SVCP水泥公司5000t/d水泥熟料生产线配套余热发电工程,目前TG厂房封顶完成,开始安装汽轮机;窑头锅炉本体安装完成。

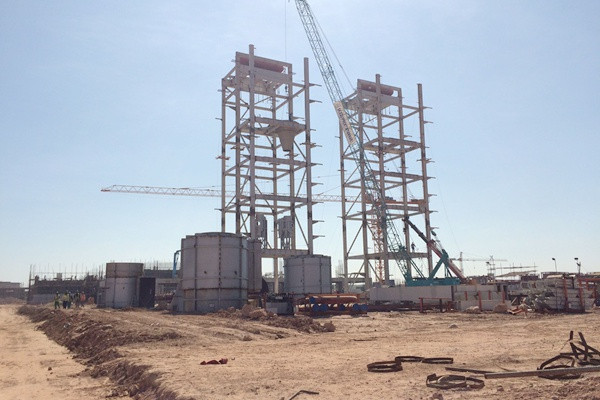

1、汽轮机厂房:

2、窑头AQC锅炉:
江西圣塔二期项目:项目采用两条5000t/d水泥熟料生产线余热锅炉和两套低热煤矸石锅炉产生的蒸汽共同发电,设计发电功率23.6 MW,目前余热锅炉及汽轮机系统已投运,剩余两台煤矸石锅炉本体安装部分已完成,煤矸石锅炉水压试验合格。
1、煤矸石锅炉区域总貌
2、煤矸石锅炉安装:
贵州沿河西南项目:该项目于2014年4月15日开工,目前土建及安装施工已基本完成,锅炉正在进行保温收尾施工。
1、汽轮机厂房:
2、AQC锅炉:
云南曲靖雄业项目:该项目计划2015年6月28日并网发电,汽轮机厂房17.5米以下砖墙砌筑已完成,冷却塔正在进行顶板层施工。
1、汽轮机厂房:
2、冷却塔:
