2015年10月份,在建發電EP工程项目12個、EPC工程项目4個,建成投運项目1個,工程建設進度符合公司工程計畫要求,主要工程项目簡介如下:
一、建成投運项目
印度SVCPL项目:該项目為我公司承攬的印度SVCPL水泥公司5000t/d水泥熟料生產線配套4.7MW餘熱發電工程,项目已正式並網發電,目前由於業主水泥熟料生產線運行波動較大,餘熱發電系統各項運行指標仍在繼續調整。

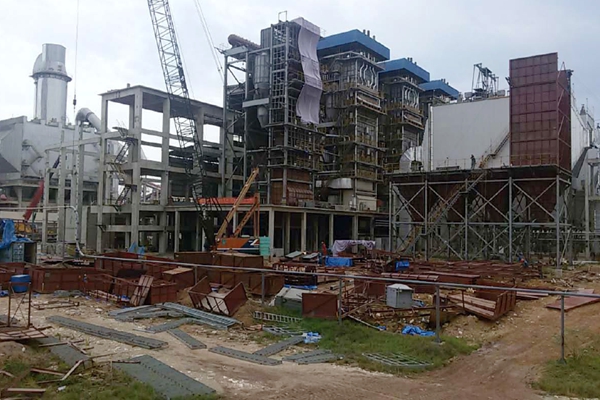

1、汽輪發電機:
2、窑头AQC锅炉:
二、在建项目
緬甸皎施项目:該项目採用2×20MW(自備電站) 9MW(餘熱發電)配置形式,計畫2015年12月底建成投運,目前主廠房配管安裝已完成80%,柴油發電機組試運行已完成。
1、主廠房:
2、冷却塔
緬甸MCL项目:該自備電站项目裝機容量為2×20MW,採用2爐2機配置形式,計畫2016年3月份建成投運,目前石灰製備車間框架結構施工已完成,柴油發電機組設備安裝已完成。
1、项目總貌:
2、石灰石制备车间
印尼西巴项目:該自備電站项目裝機容量為2×20MW,採用3爐2機配置形式,計畫2016年5月份建成投運,目前1#、2#汽輪機島砼澆築已完成,除氧煤倉間14.96m層框架結構砼澆築已完成,冷卻塔迴圈水池塗料粉刷已完成。
1、汽輪機廠房:
2、水处理车间
印尼南加二期:該自備電站项目裝機容量為1×18MW,採用1爐1機配置形式,計畫2016年4月份建成投運,目前鍋爐鋼結構安裝施工已完成,正在進行鍋爐受熱面及電收塵裝置安裝施工。
1、聯合主廠房:
2、电收尘装置
印尼SB1项目:該项目為我公司承攬的泰國SCG集團,在印尼建設的5000t/d水泥熟料生產線配套7.5MW餘熱發電工程,計畫2016年3月底建成投運,目前主廠房汽輪機島砼澆築已完成,PH鍋爐底部鋼構及下灰鬥安裝已完成,正在進行AQC鍋爐廢氣風管安裝。
1、汽輪機廠房
2、冷却塔
老撾KCL1项目:該项目為我公司承攬的泰國SCG集團,在老撾建設的5000t/d水泥熟料生產線配套9MW餘熱發電工程,目前汽輪機廠房區域正在進行樁基施工,PH鍋爐正在進行框架結構施工,冷卻塔正在進行基坑換填處理。
1、汽轮机厂房
2、冷却塔
江西聖塔项目:該项目設計裝機容量為25MW,採用兩臺低熱煤矸石鍋爐與四臺水泥純低溫餘熱鍋爐產生的蒸汽共同發電,目前煤矸石鍋爐系統蒸汽吹掃已完成,正準備並汽投運。
1、煤矸石鍋爐:
2、收尘装置:
