2015年11月份,在建发电EP工程项目12个、EPC工程项目4个,建成投运项目1个,工程建设进度符合公司工程计划要求,主要工程项目简介如下:
一、建成投运项目
铜仁海螺二期项目:由我公司承揽的铜仁海螺水泥有限公司二期4500t/d水泥熟料生产线配套9MW余热发电项目,2015年11月14日正式并网发电,目前机组各项运行参数正常。

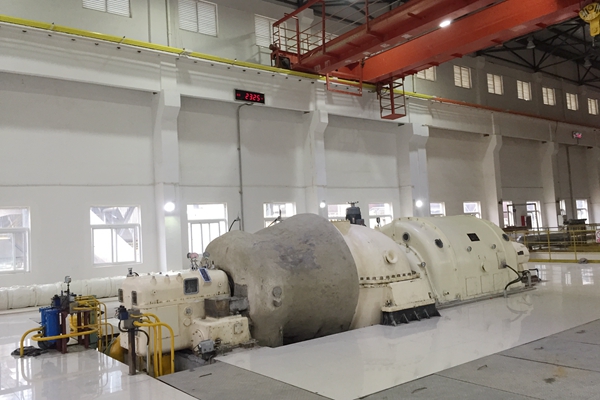

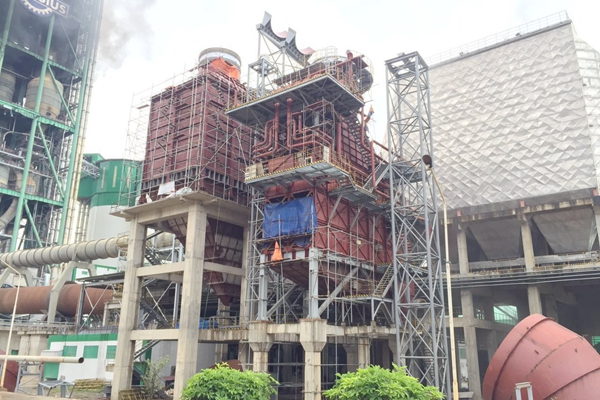

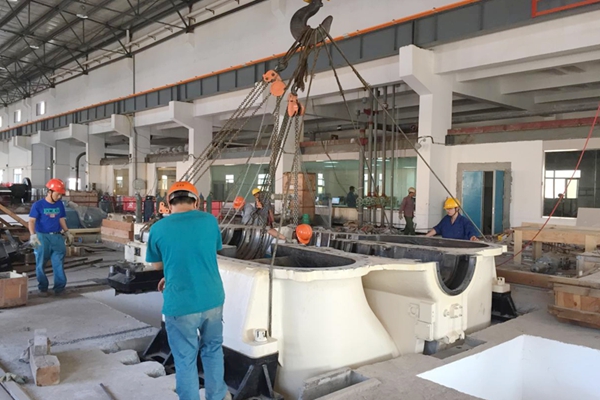

1、汽轮发电机:
二、在建项目
缅甸皎施项目:该项目采用2×20MW(自备电站) 9MW(余热发电)配置形式,1#机组计划2015年12月底建成投运,目前主厂房1#汽轮发电机设备安装已完成,1#锅炉筑炉施工已完成,正在进行2#汽轮发电机安装施工。

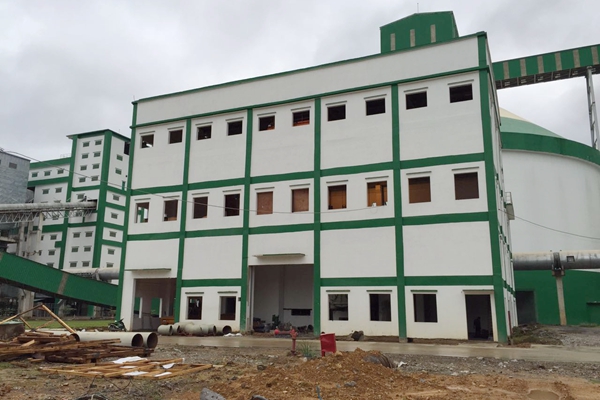

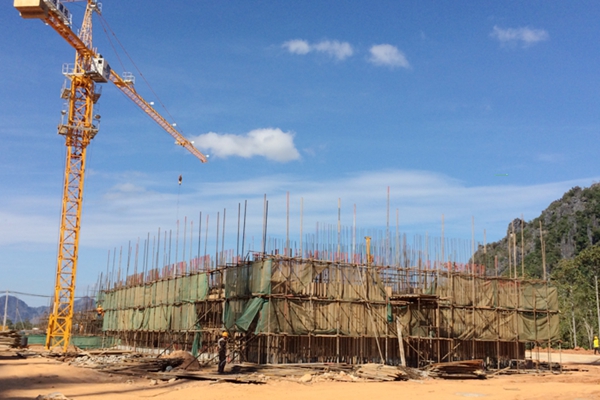

1、主厂房:

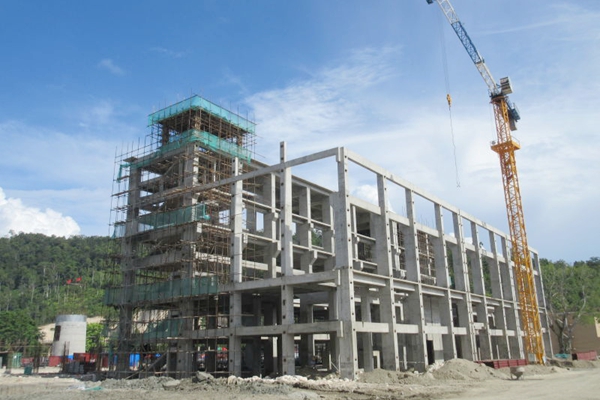

2、汽轮机安装
缅甸MCL项目:该自备电站项目装机容量为2×20MW,采用2炉2机配置形式,计划2016年3月份建成投运,目前正在进行主厂房外墙涂料粉刷,输煤栈桥安装施工已完成,室外供水管网安装已完成。

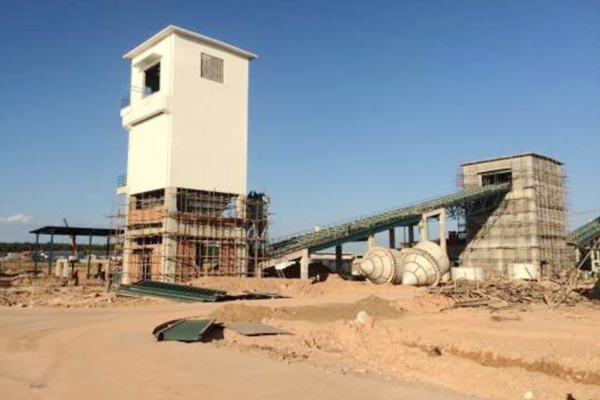

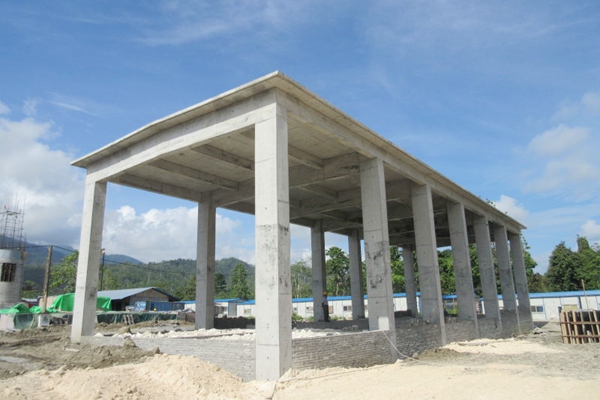

1、项目总貌:
2、输煤栈桥
印尼西巴项目:该自备电站项目装机容量为2×20MW,采用3炉2机配置形式,计划2016年5月份建成投运,目前主厂房框架结构砼浇注已完成,水处理厂房框架结构砼浇筑已完成,1#锅炉正在进行钢结构安装施工。

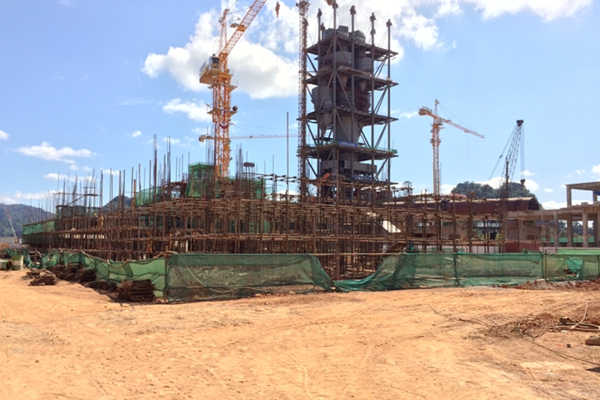

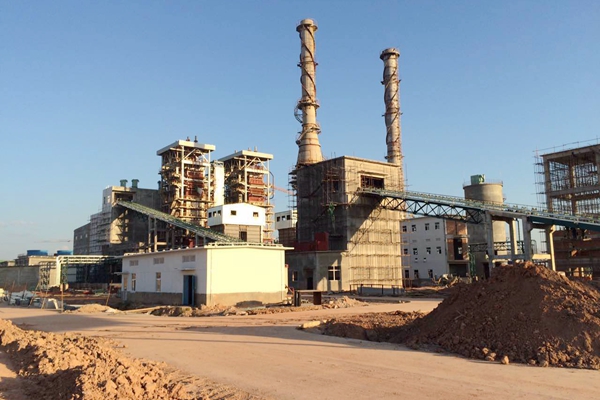

1、主厂房:

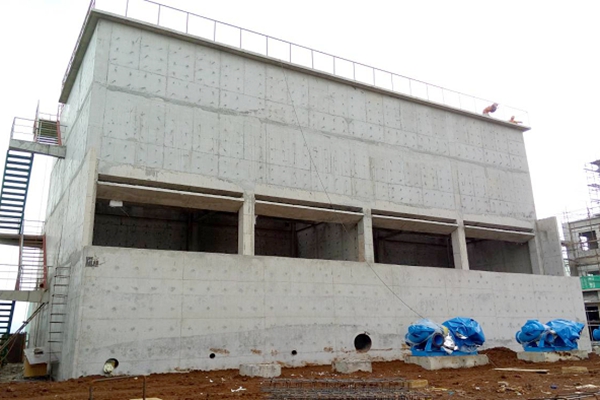

2、水处理车间
印尼南加二期:该自备电站项目装机容量为1×18MW,采用1炉1机配置形式,计划2016年4月份建成投运,目前主厂房正在进行钢屋架安装,冷却塔土建结构砼浇筑已完成,电收尘设备正在进行安装焊接。

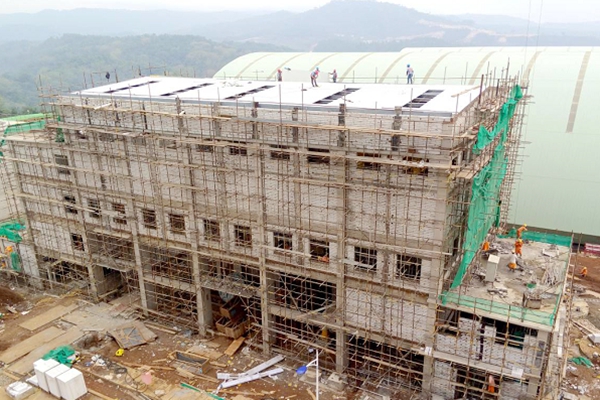

1、联合主厂房:

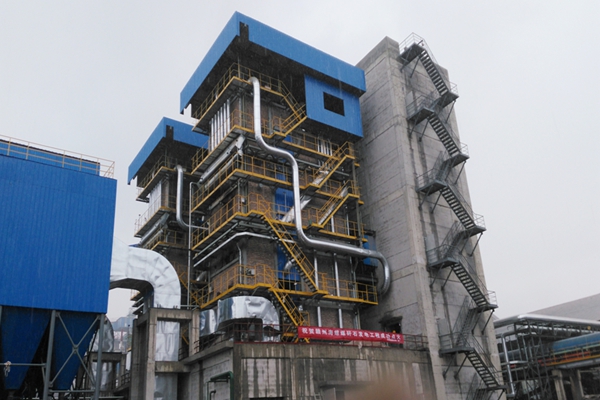

2、冷却塔
印尼SB1项目:该项目为我公司承揽的泰国SCG集团,在印度尼西亚建设的5000t/d水泥熟料生产线配套7.5MW余热发电工程,计划2016年3月底建成投运,目前汽轮机厂房钢屋架安装已完成,PH锅炉中部钢结构安装已完成,正准备进行冷却循环水管道安装施工。

1、汽轮机厂房
2、冷却塔
老挝KCL1项目:该项目为我公司承揽的泰国SCG集团,在老挝建设的5000t/d水泥熟料生产线配套9MW余热发电工程,目前汽轮机厂房正在进行4.0m以下框架结构施工,冷却塔正在进行5.3m以下框架结构及池壁施工。
1、汽轮机厂房
2、冷却塔
越南CTT项目:该项目为我公司承揽的越南CONG THANH水泥公司11000t/d水泥熟料生产线配套11.7MW余热发电工程,目前汽轮机厂房土建施工已完成,正在进行汽轮机设备安装施工,窑头AQC锅炉正在进行废气风管安装。

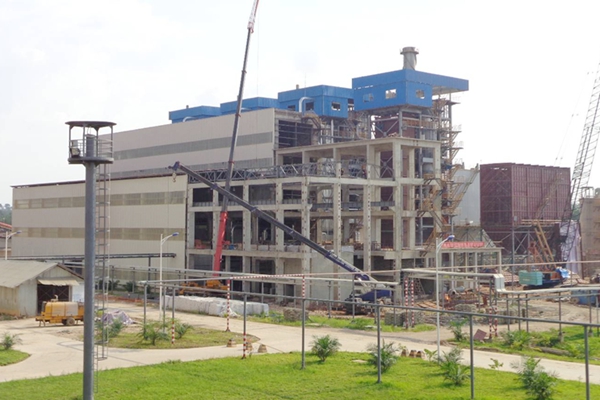

1、汽轮机厂房:
2、窑头AQC锅炉:
江西圣塔项目:该项目设计装机容量为25MW,采用两台低热煤矸石锅炉与四台水泥纯低温余热锅炉产生的蒸汽共同发电,目前煤矸石锅炉输煤系统正在进行优化改造,煤矸石锅炉计划2016年1月份并汽投运。

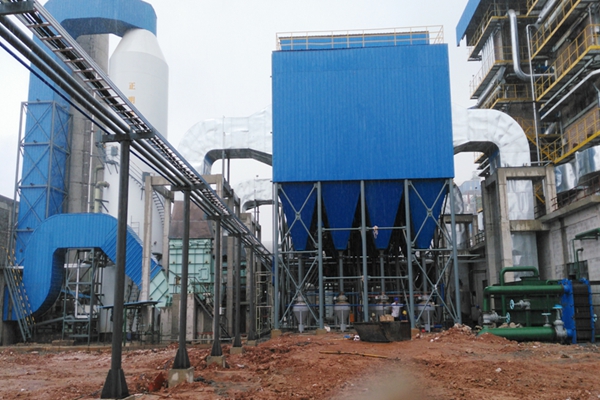

1、煤矸石锅炉:
2、收尘装置:
